工事状況報告
REPORT
2026年4月

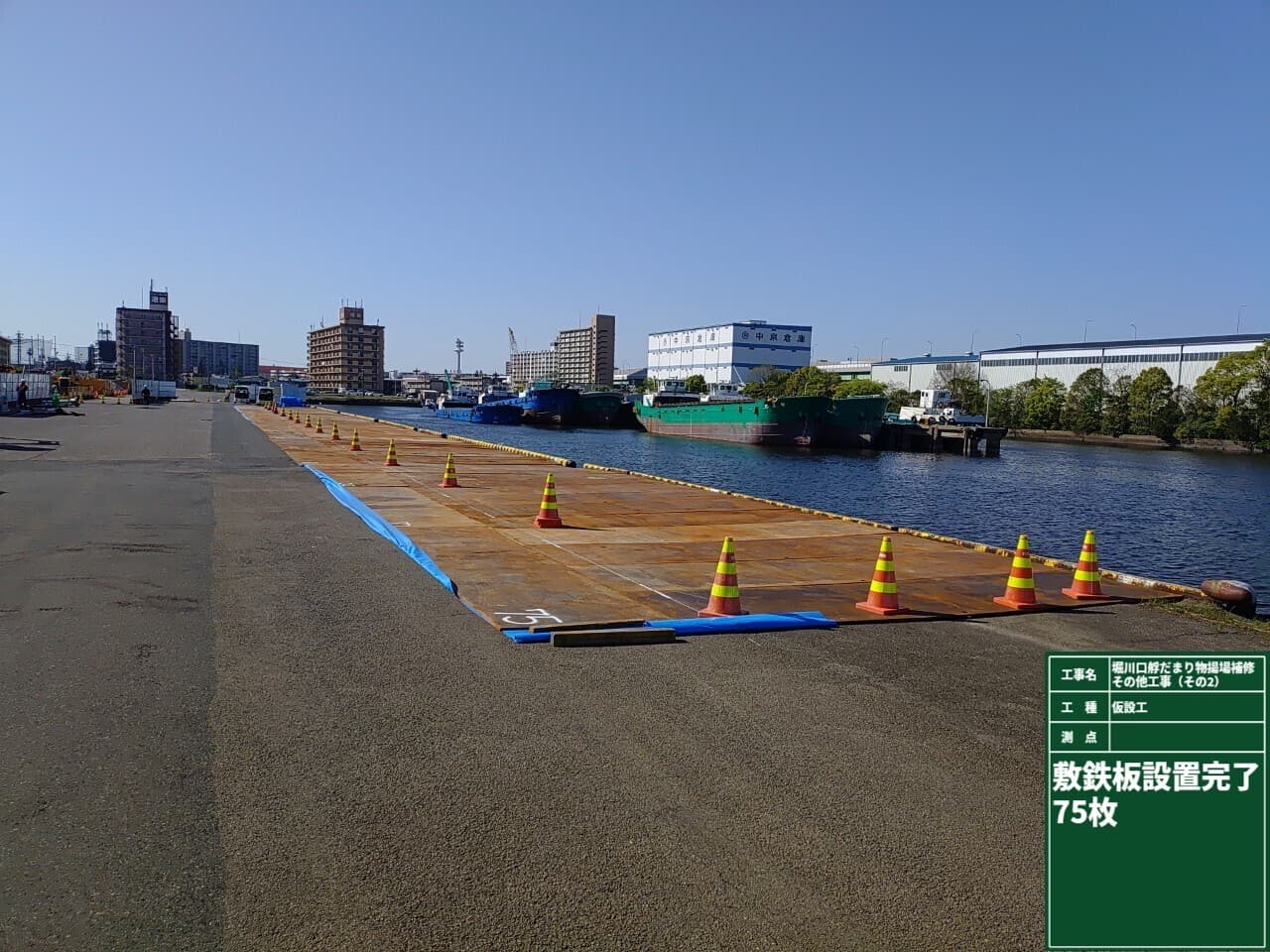

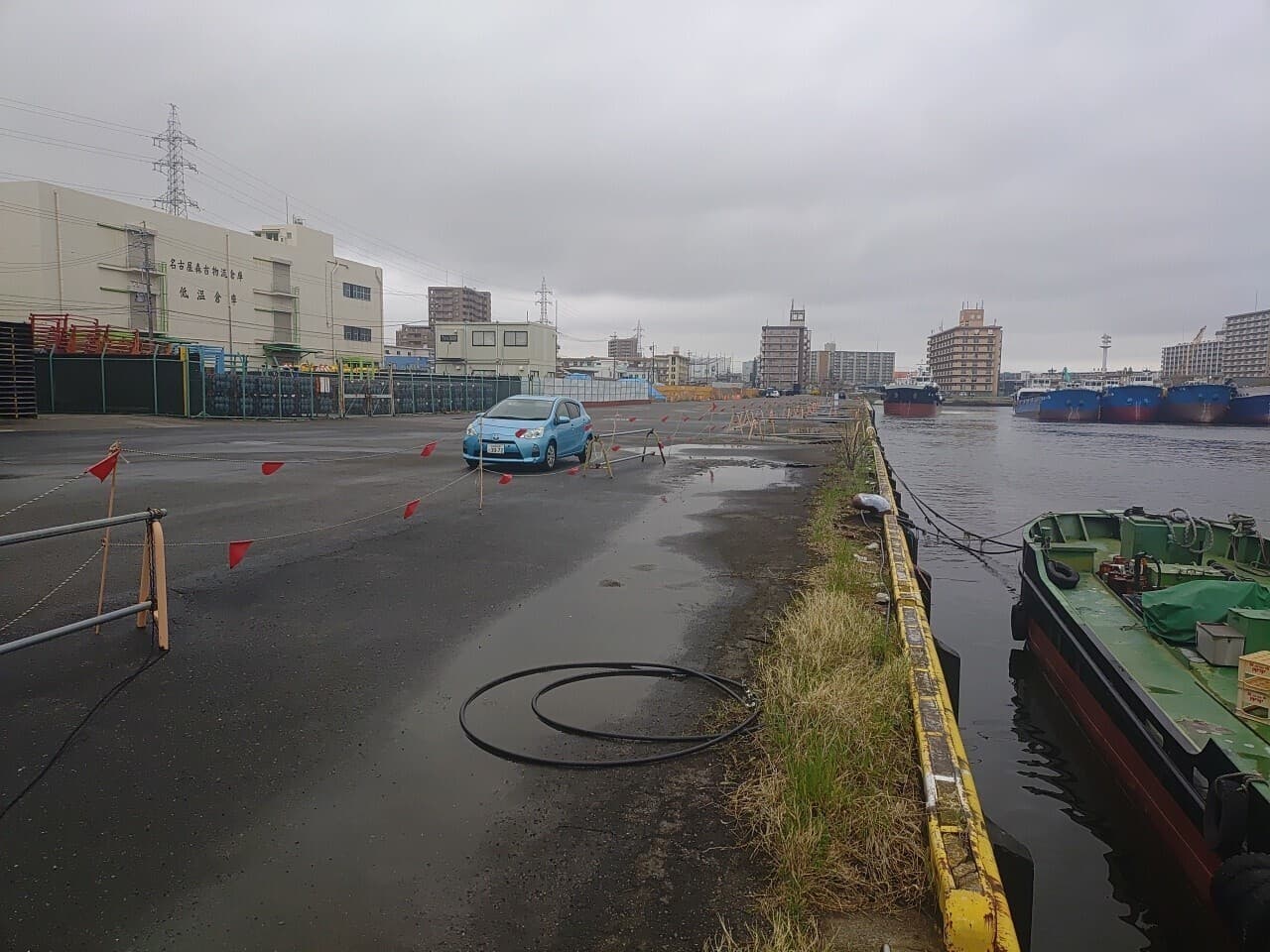

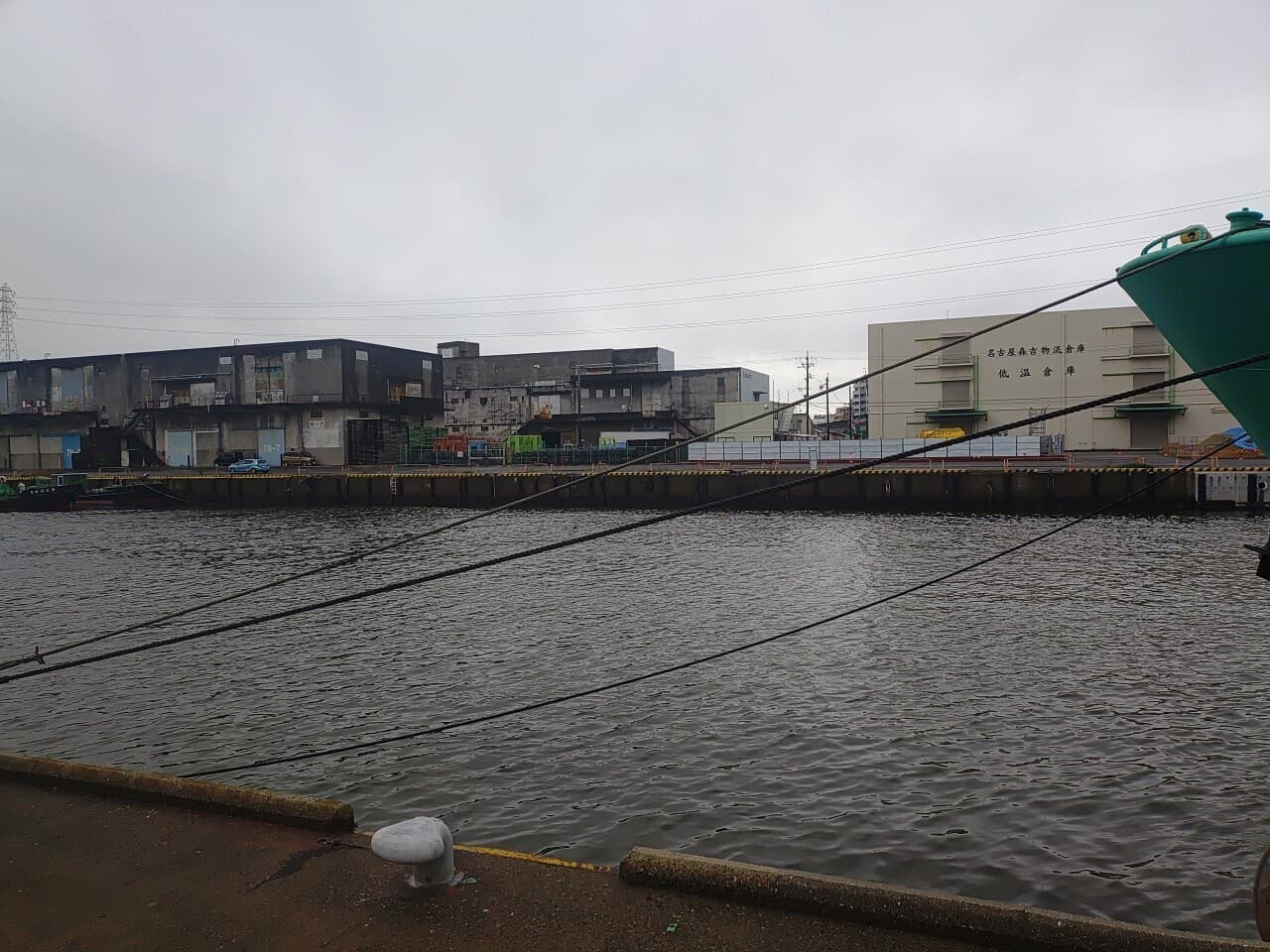

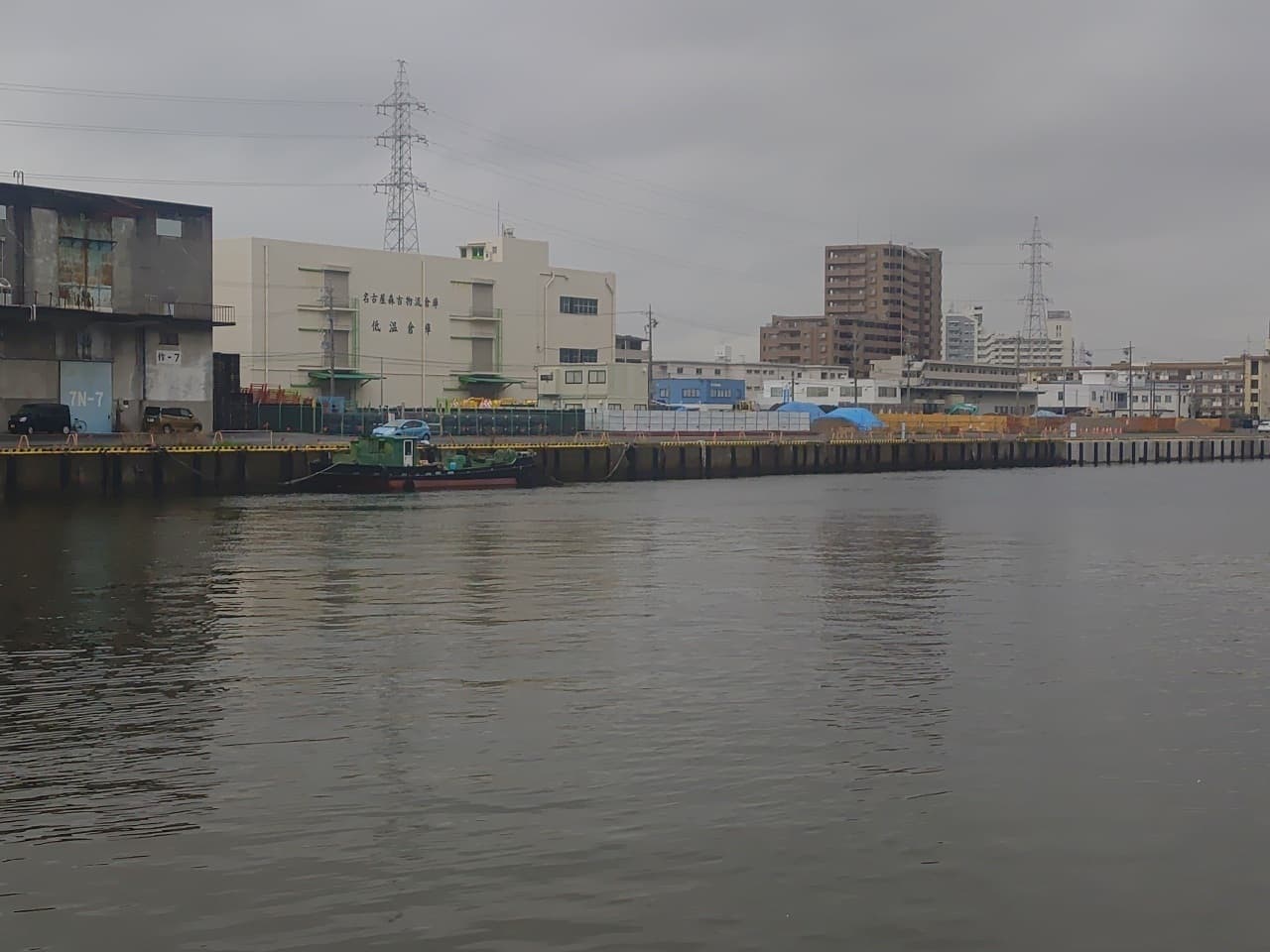

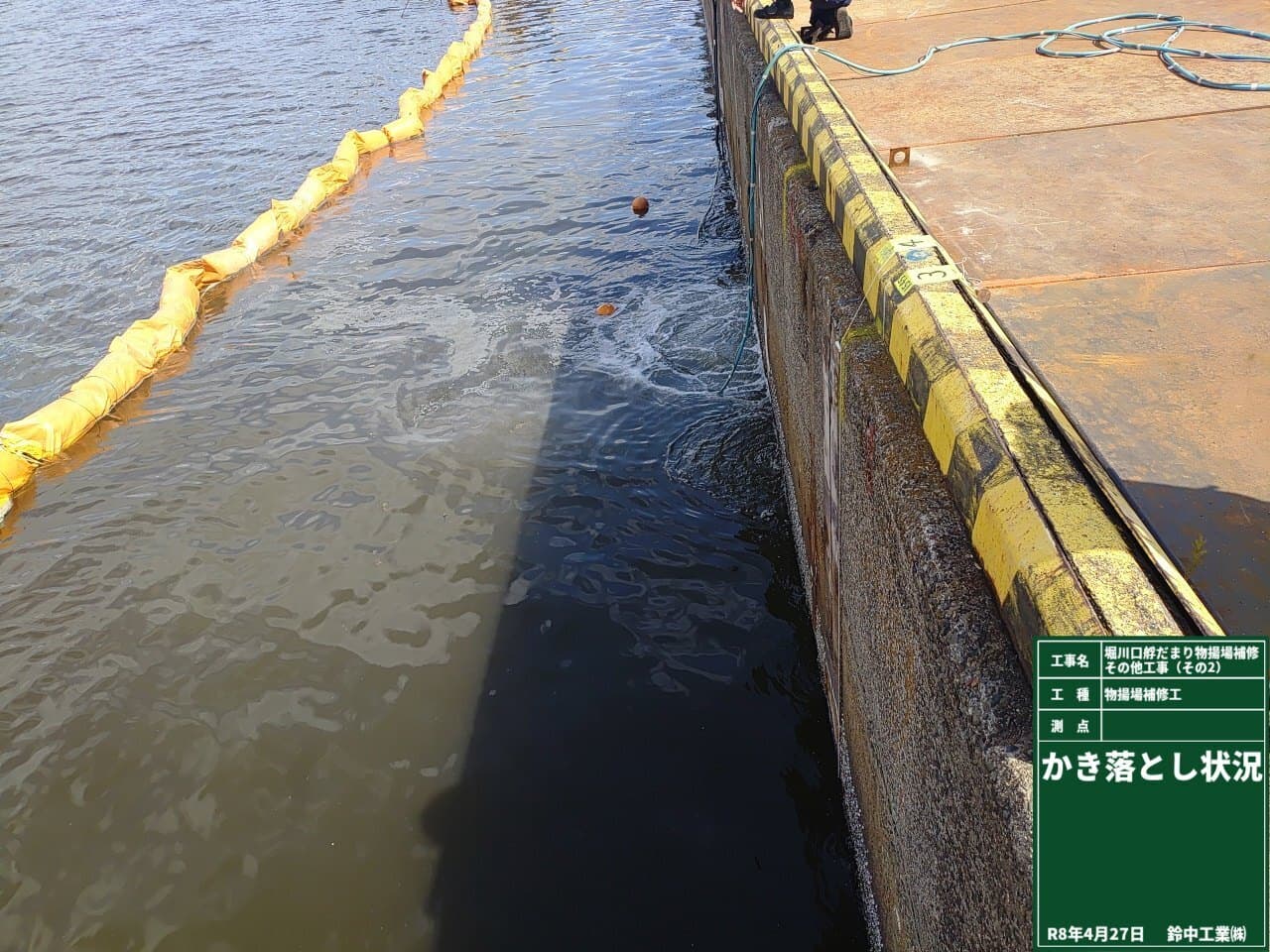

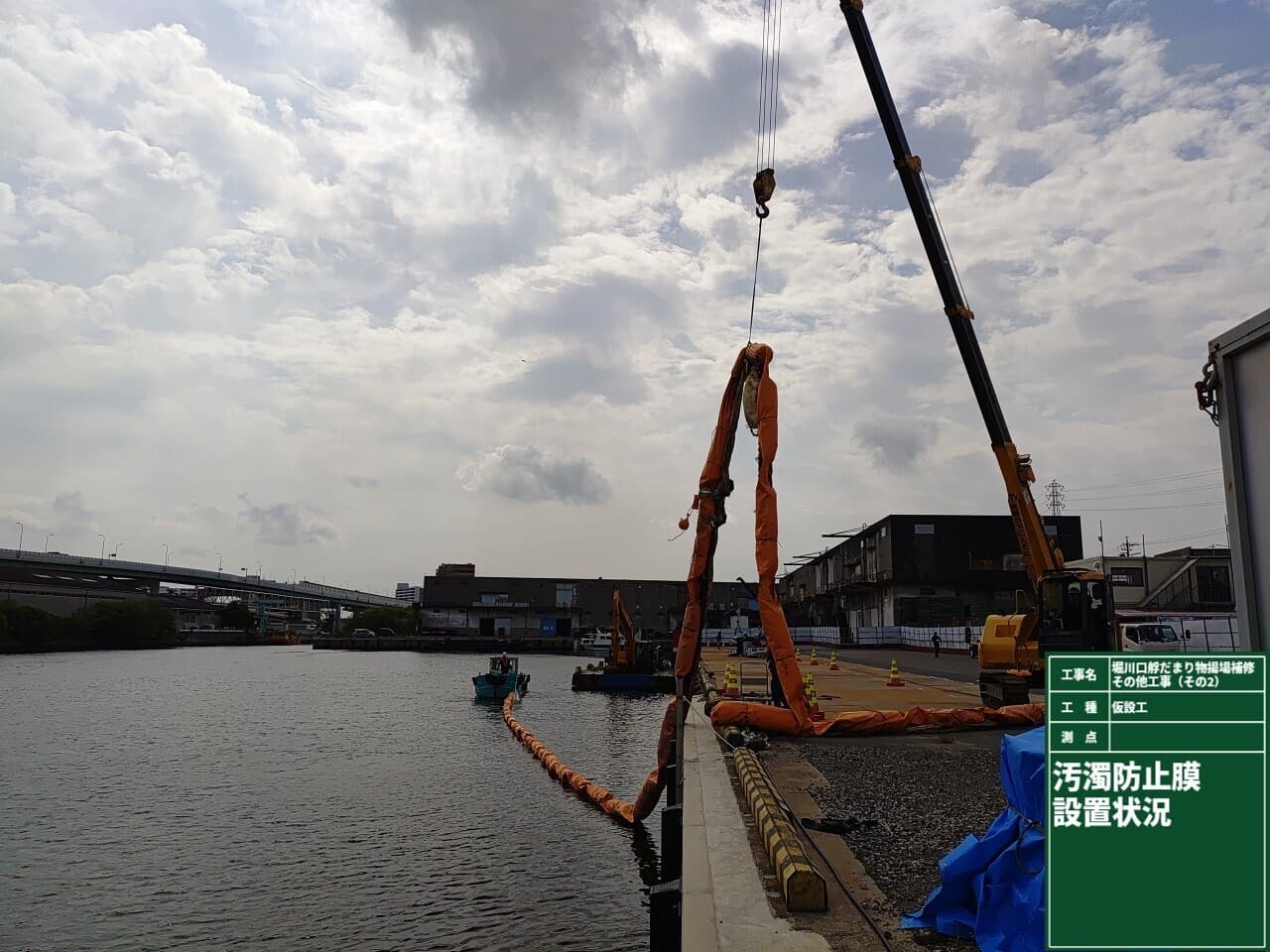

工事を始めます。

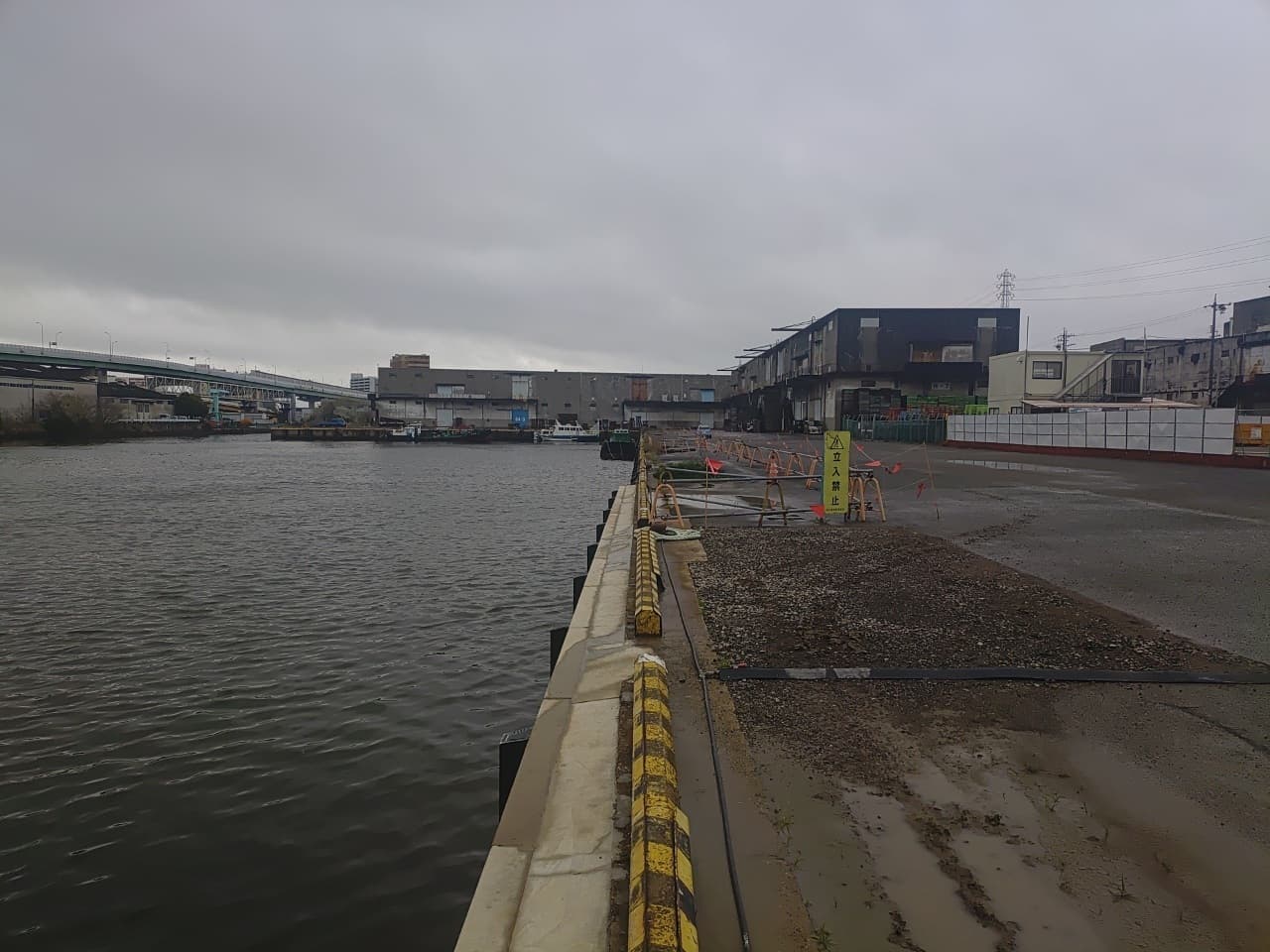

着手前
着手前
着手前
着手前
2026年5月

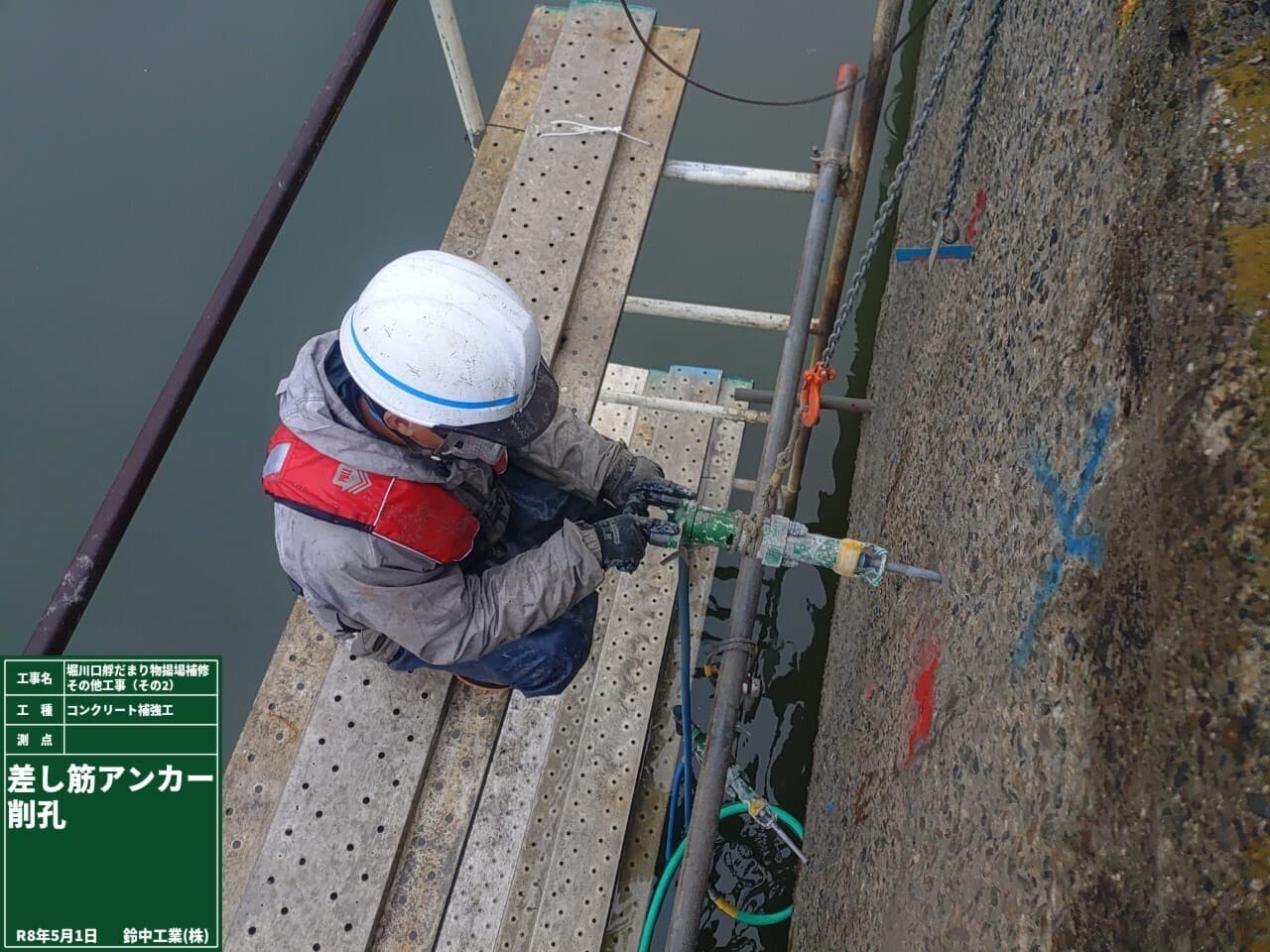

物揚げ場護岸補強作業状況

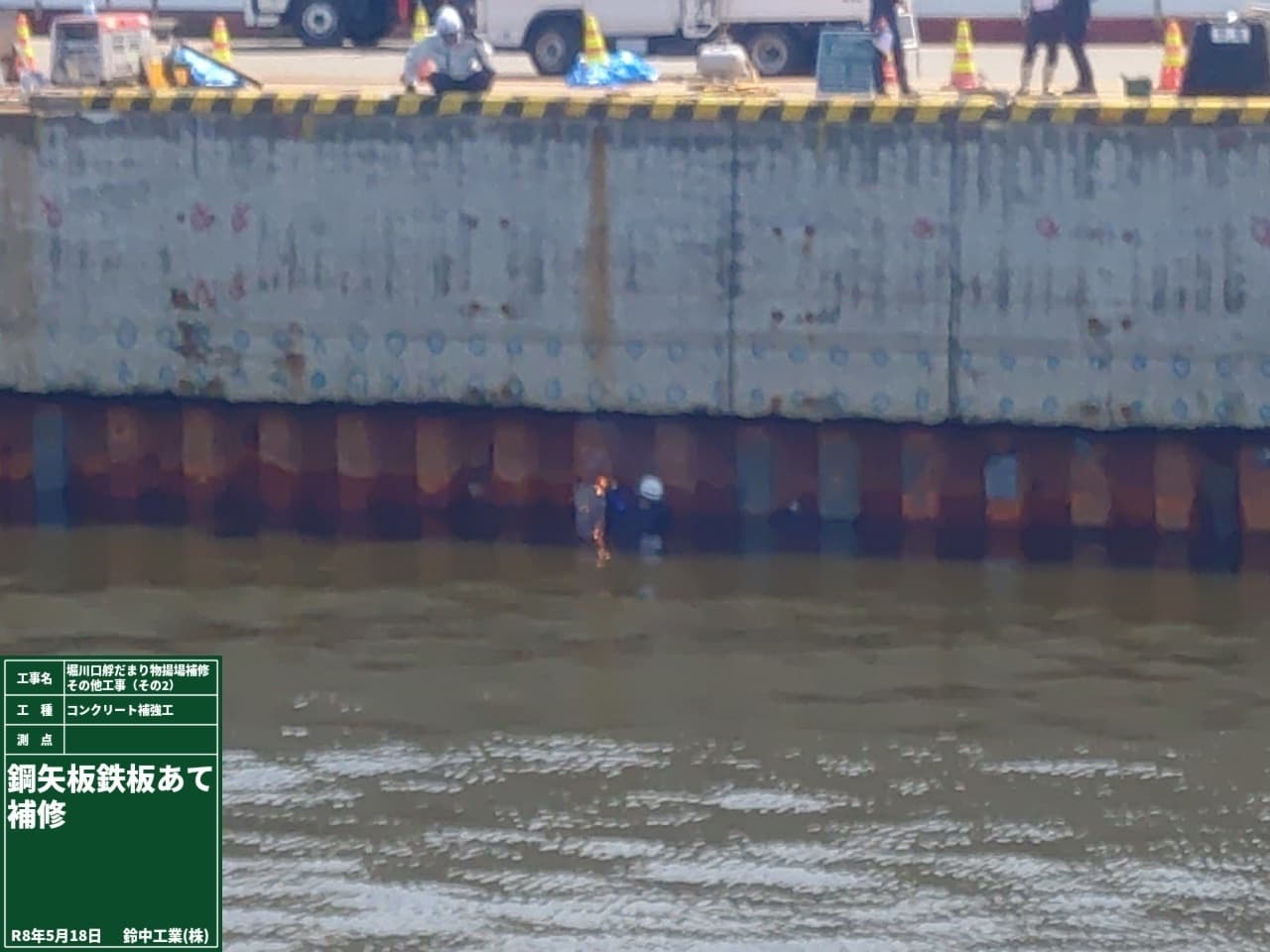

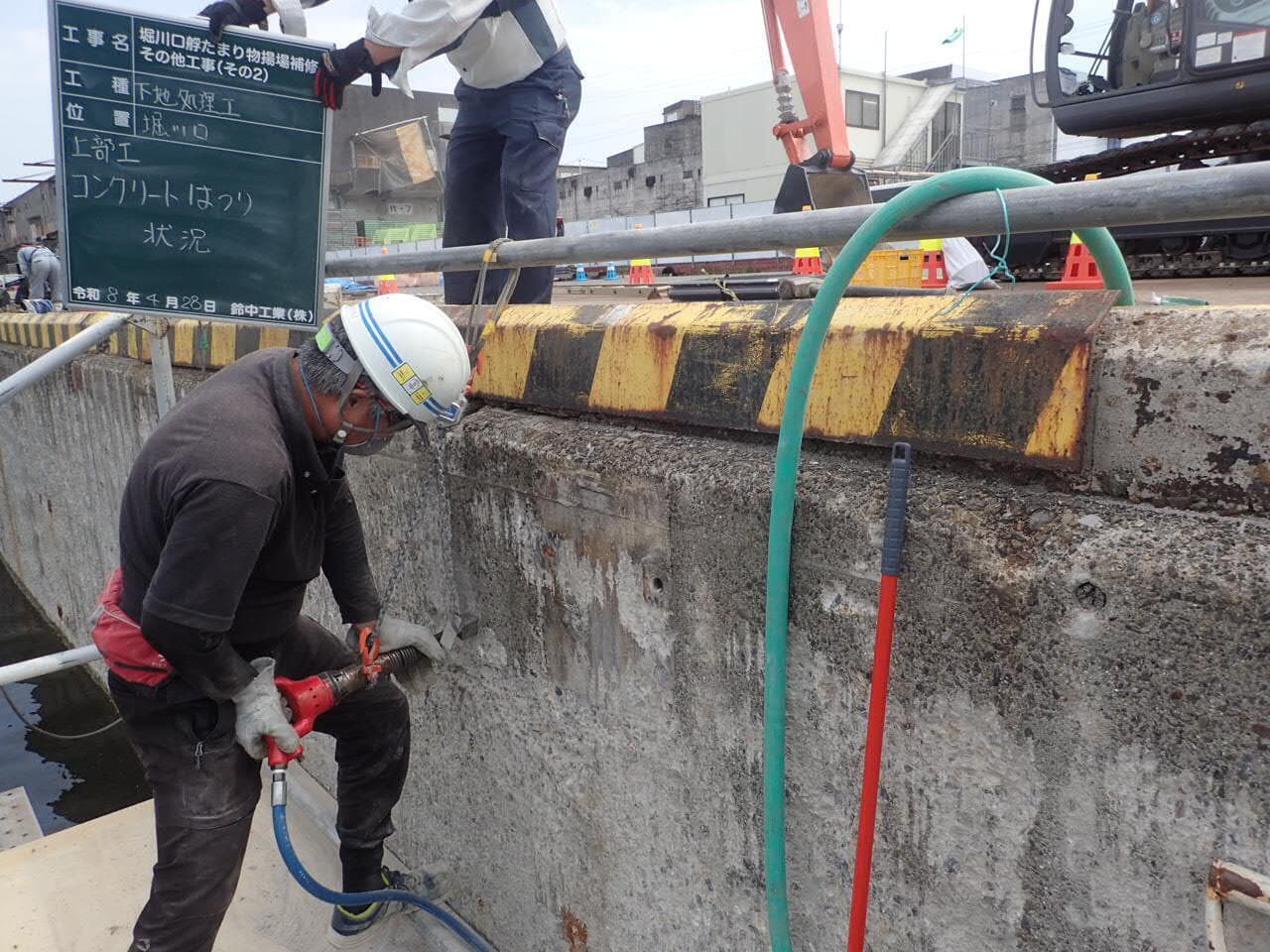

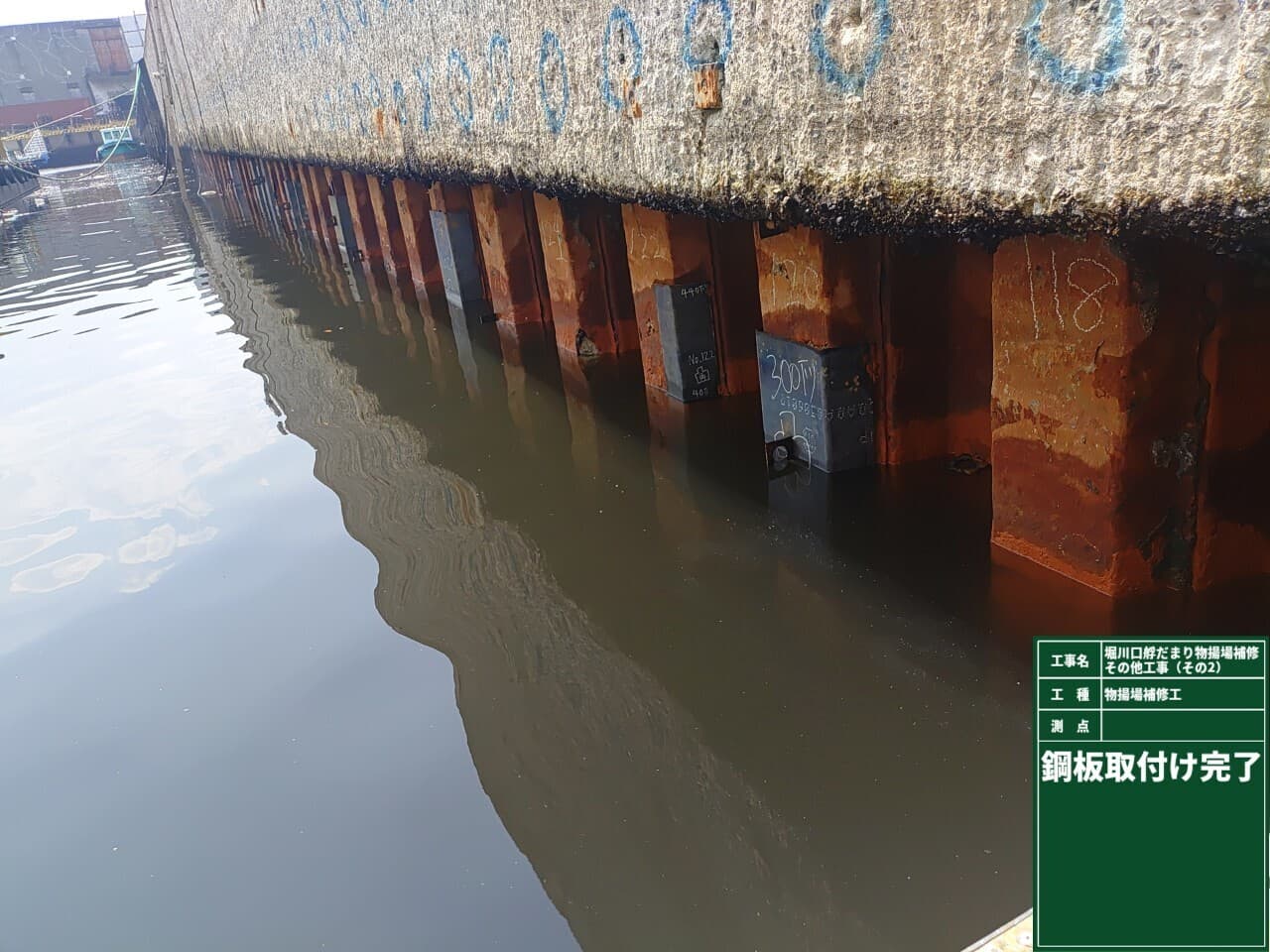

既設矢板の腐食穴に鋼板取付状況
2026年6月
物揚げ場護岸補強作業状況

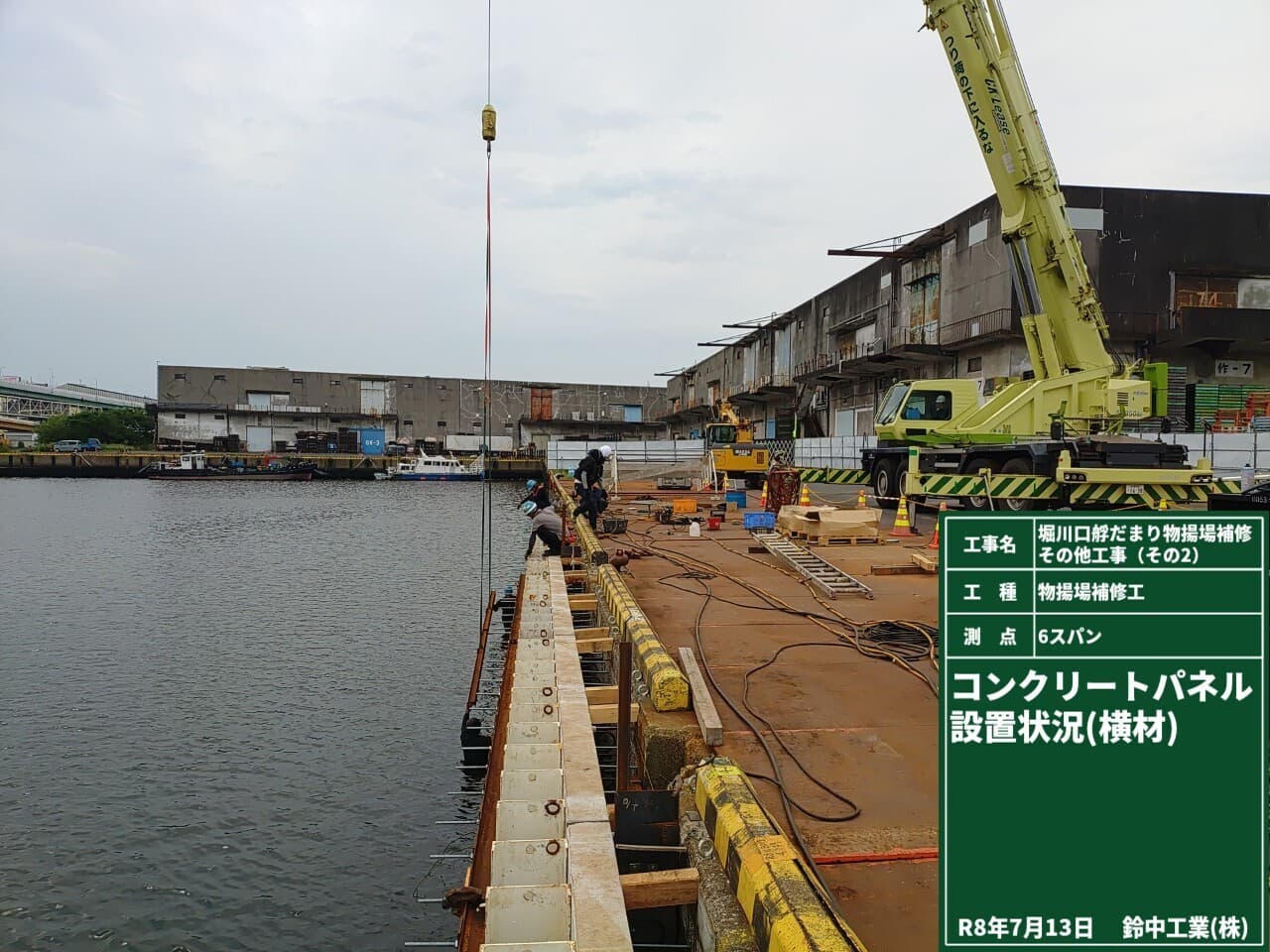

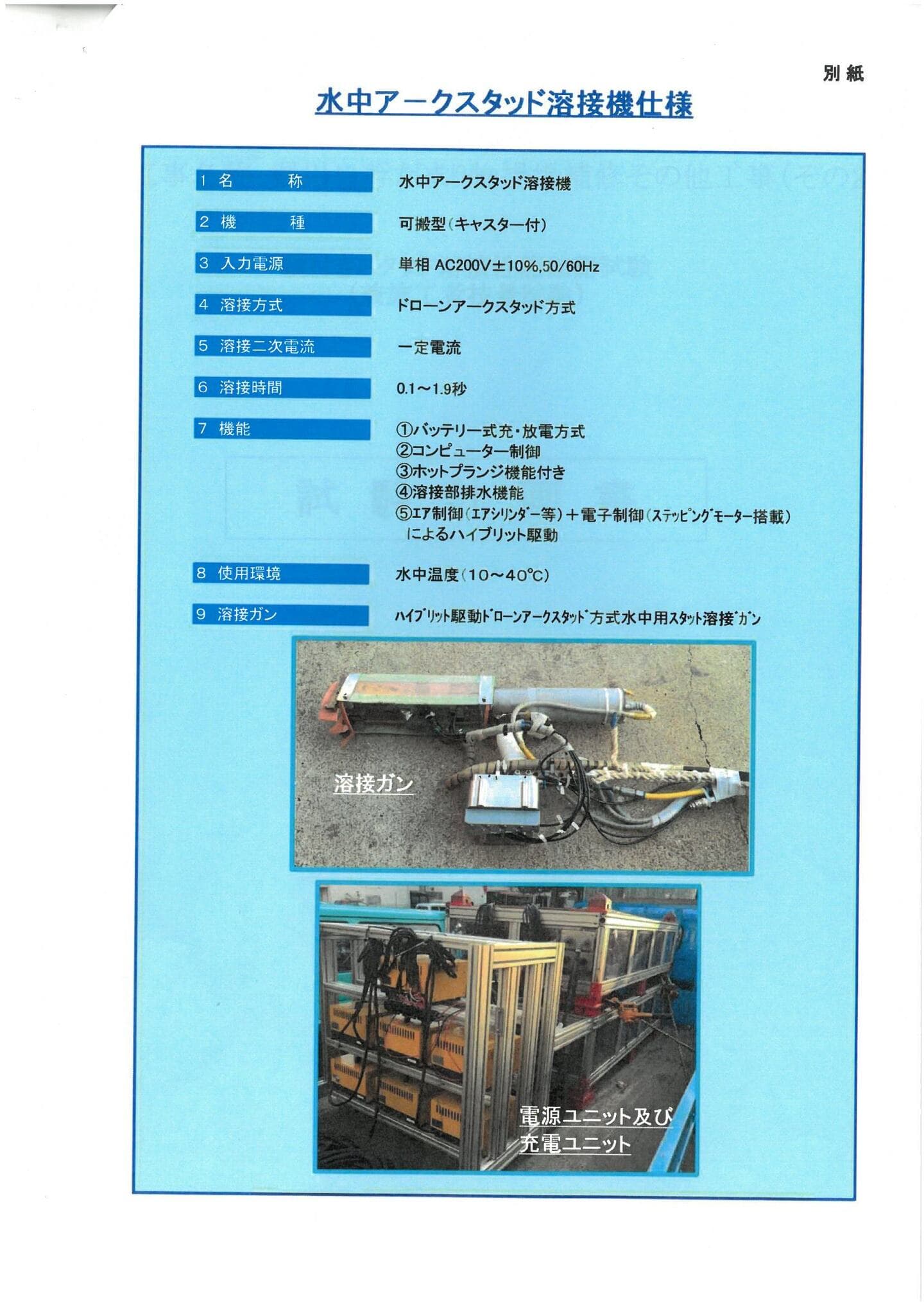

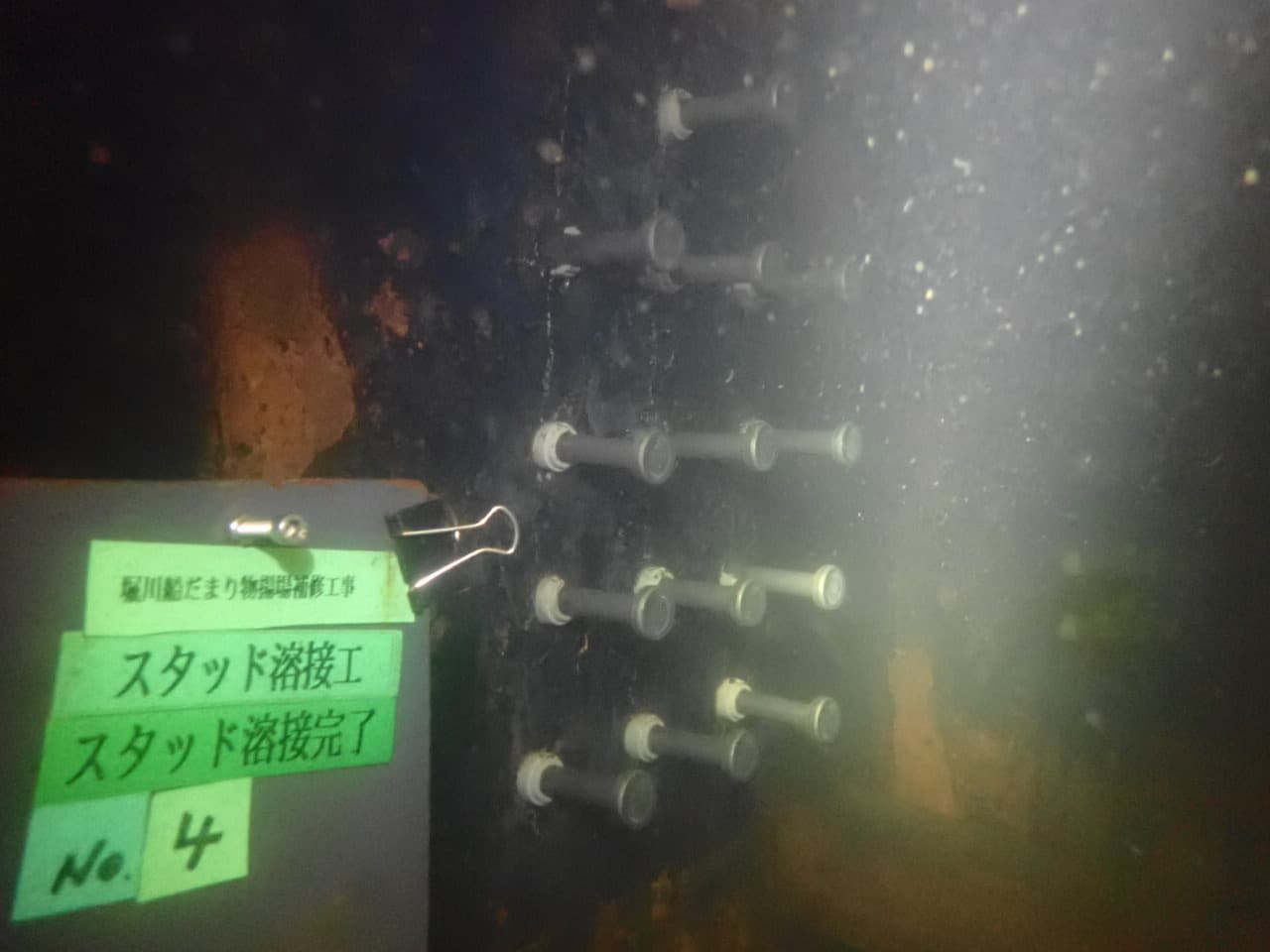

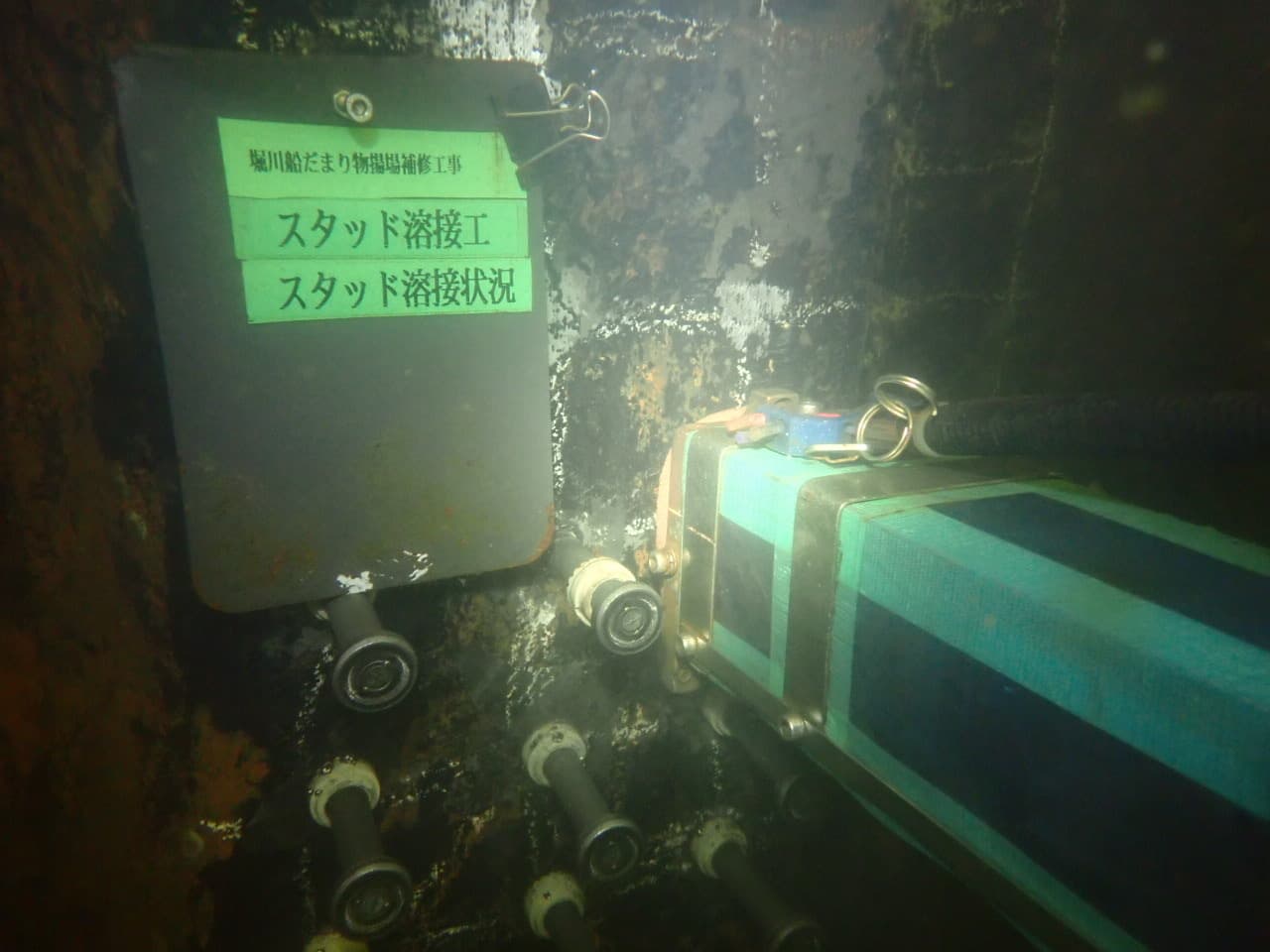

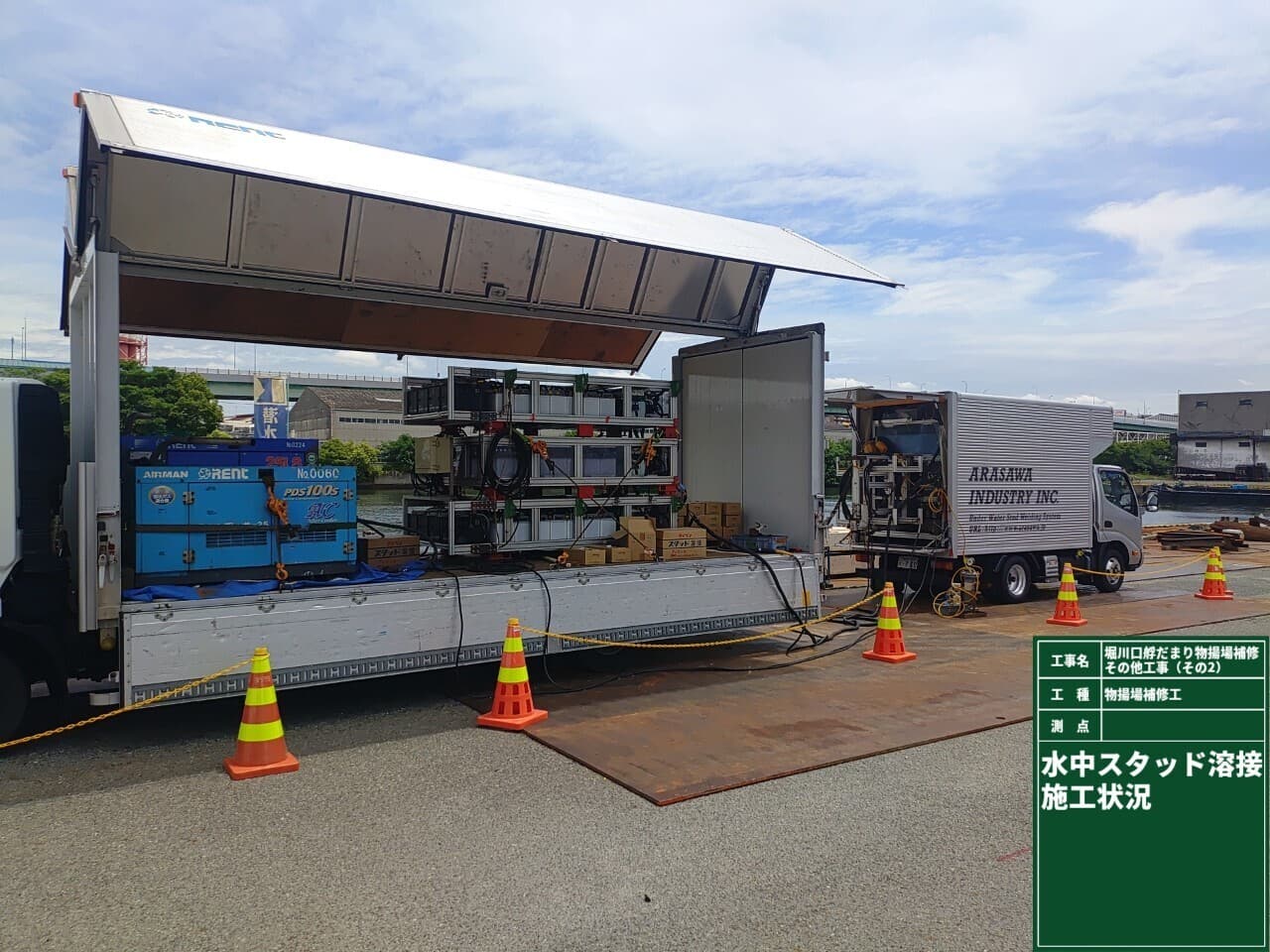

新設の護岸コンクリートと既設矢板の付着力を増すために、頭付きスタッド溶接を行っています。

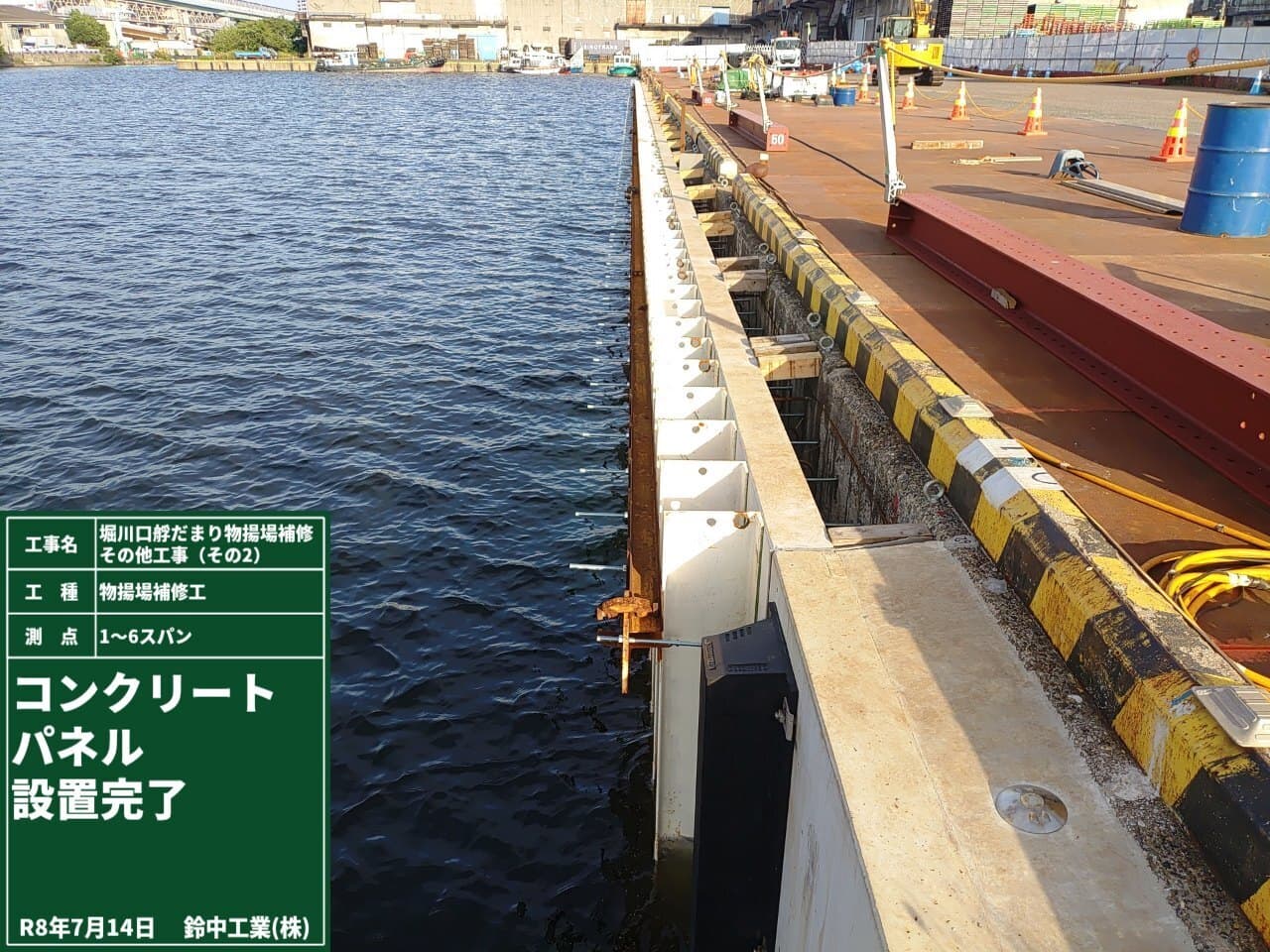

6月末よりコンクリートパネルを搬入し、設置しています。

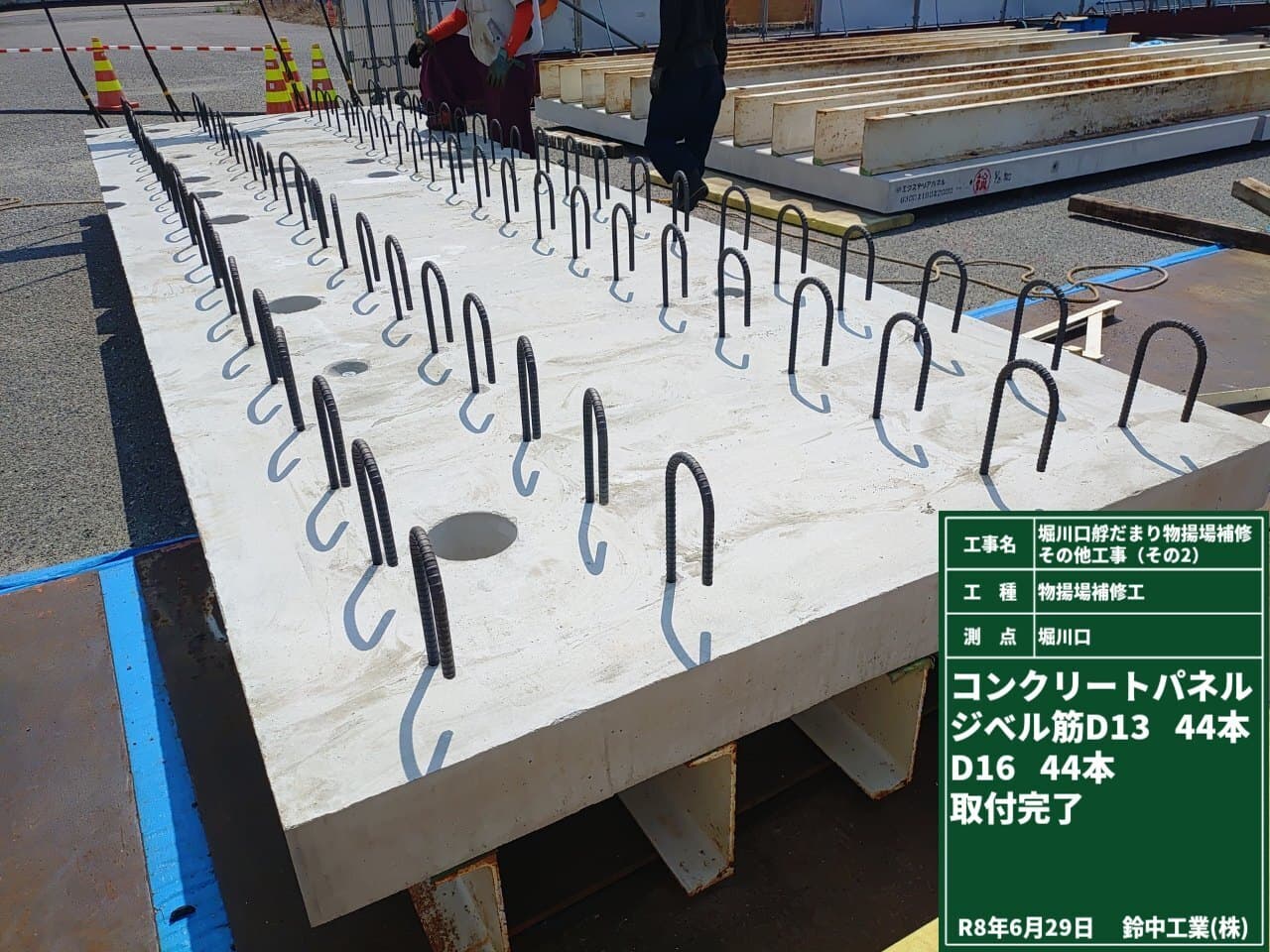

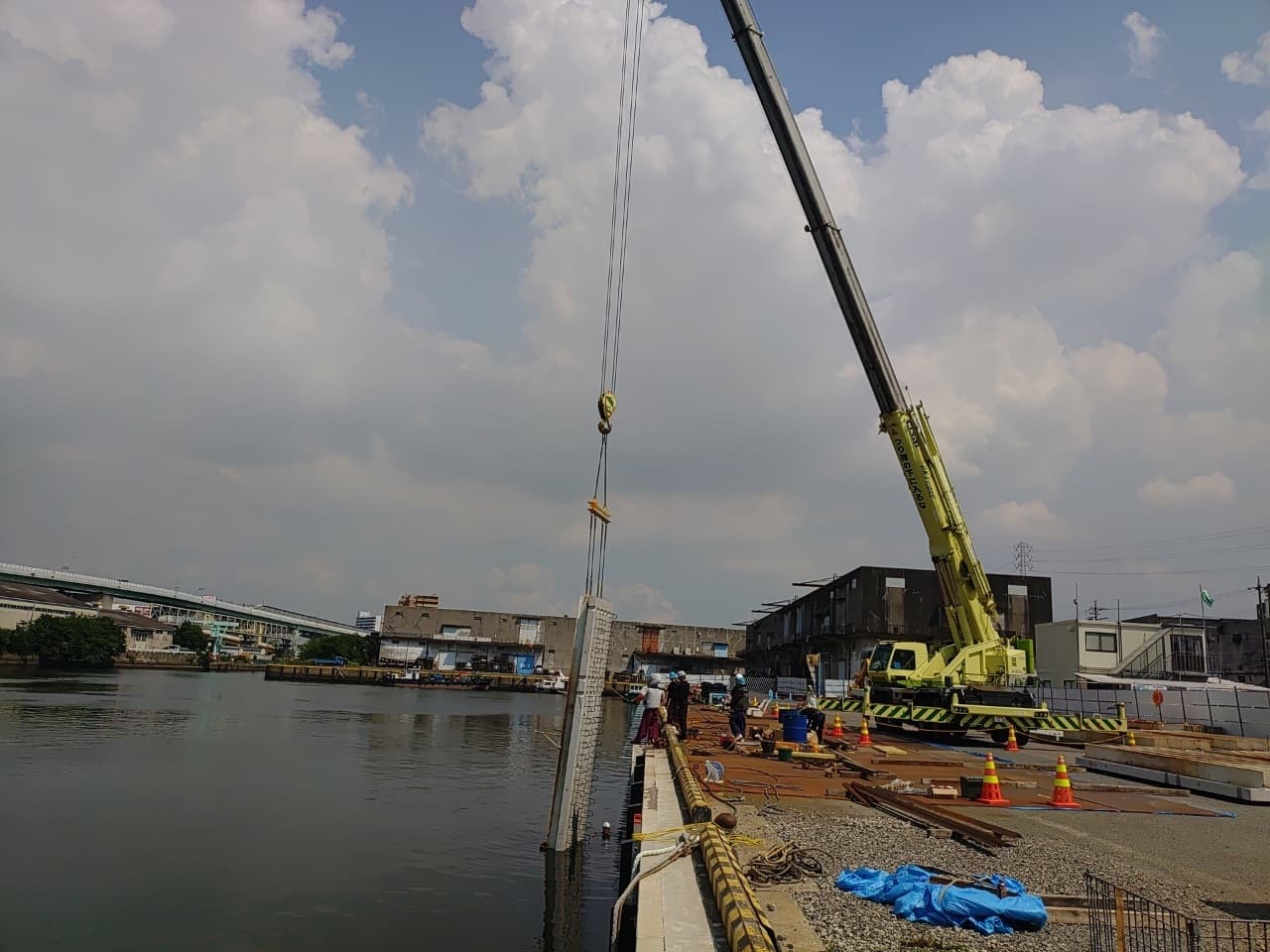

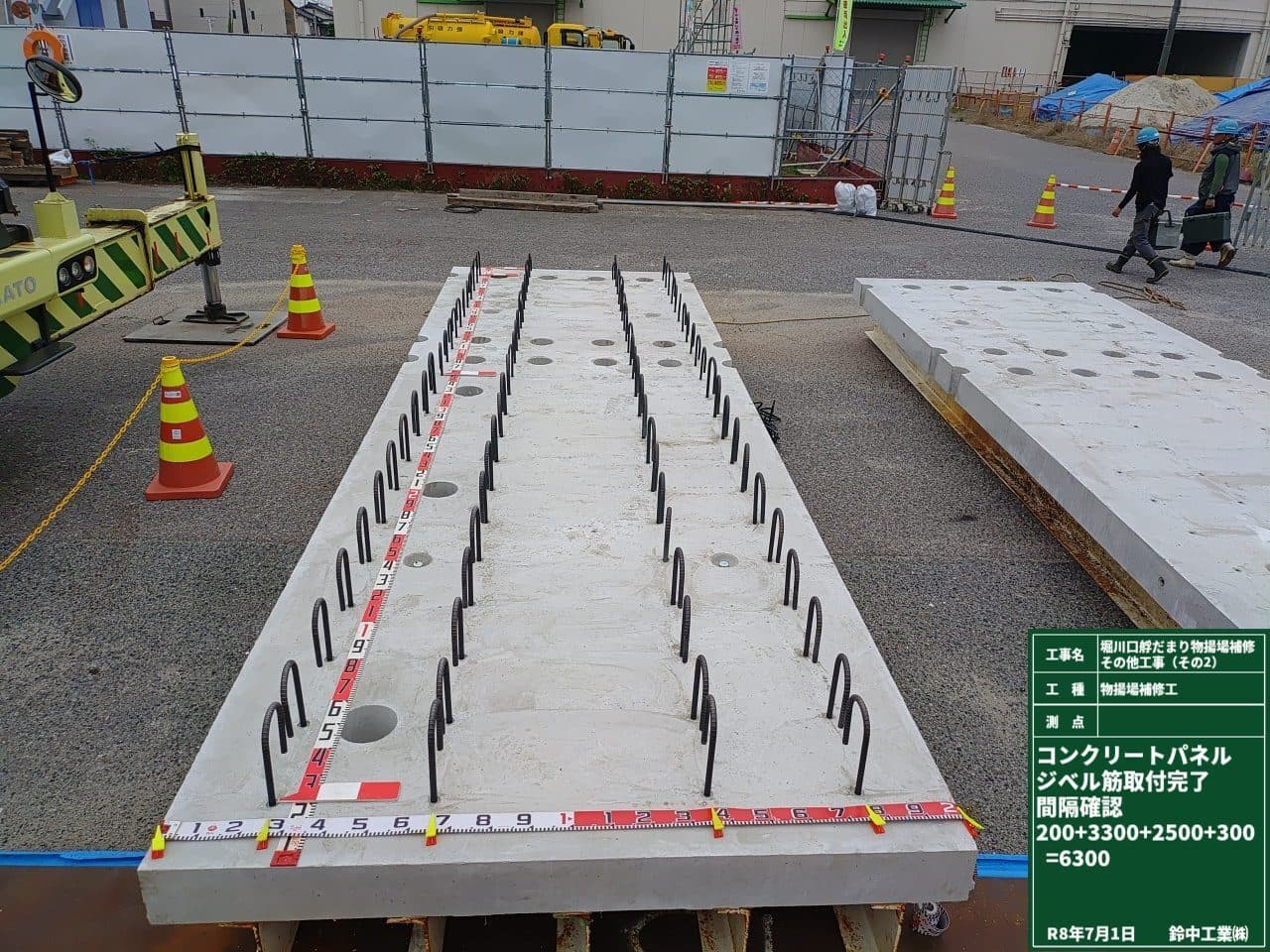

搬入したコンクリートパネルを仮置きし、パネル背面に鉄筋を取付けています

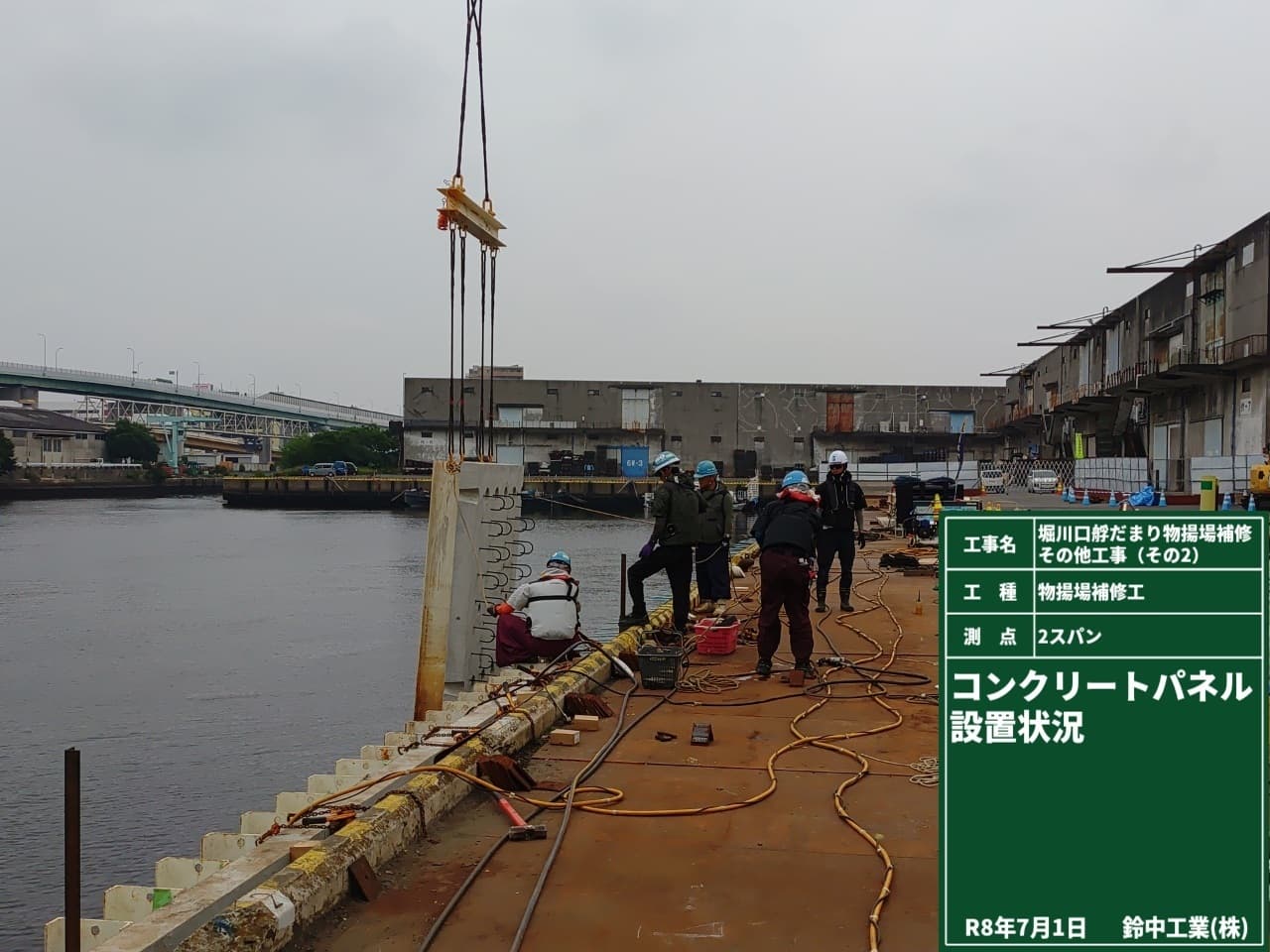

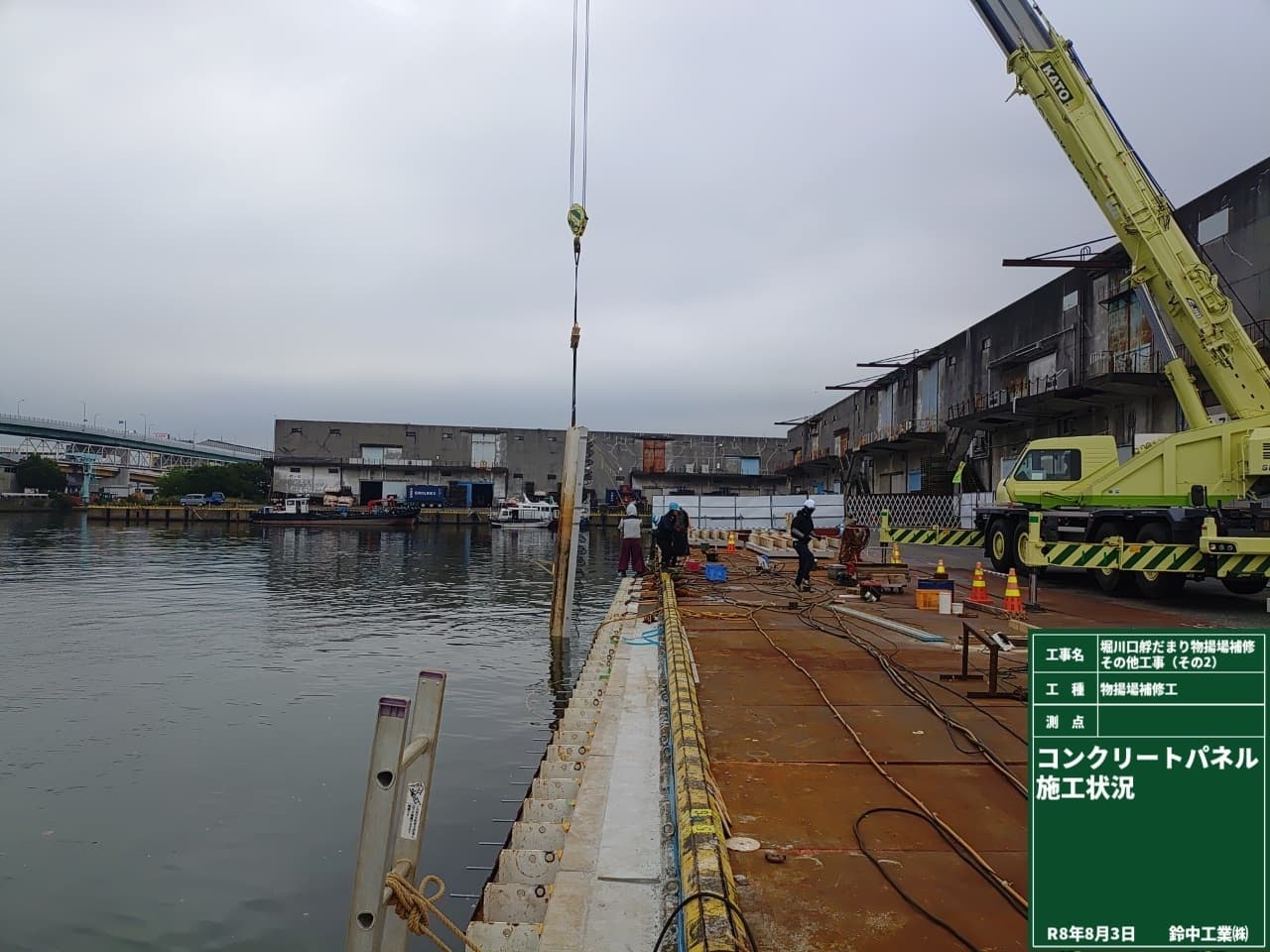

コンクリートパネルをクレーンで設置し
ています
2026年7月
物揚げ場護岸補強作業状況
先月からコンクリートパネルを搬入し、設置しています。

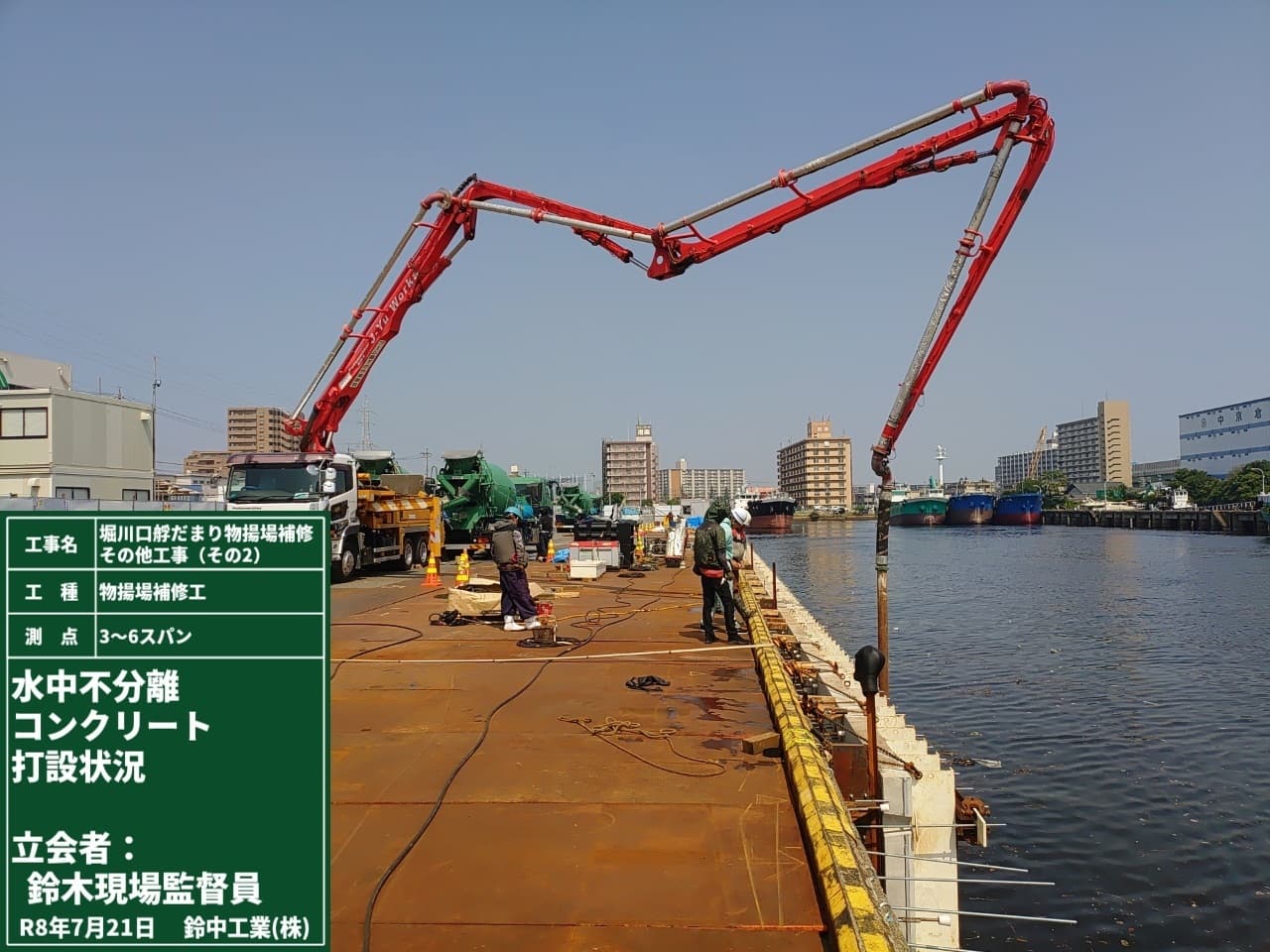

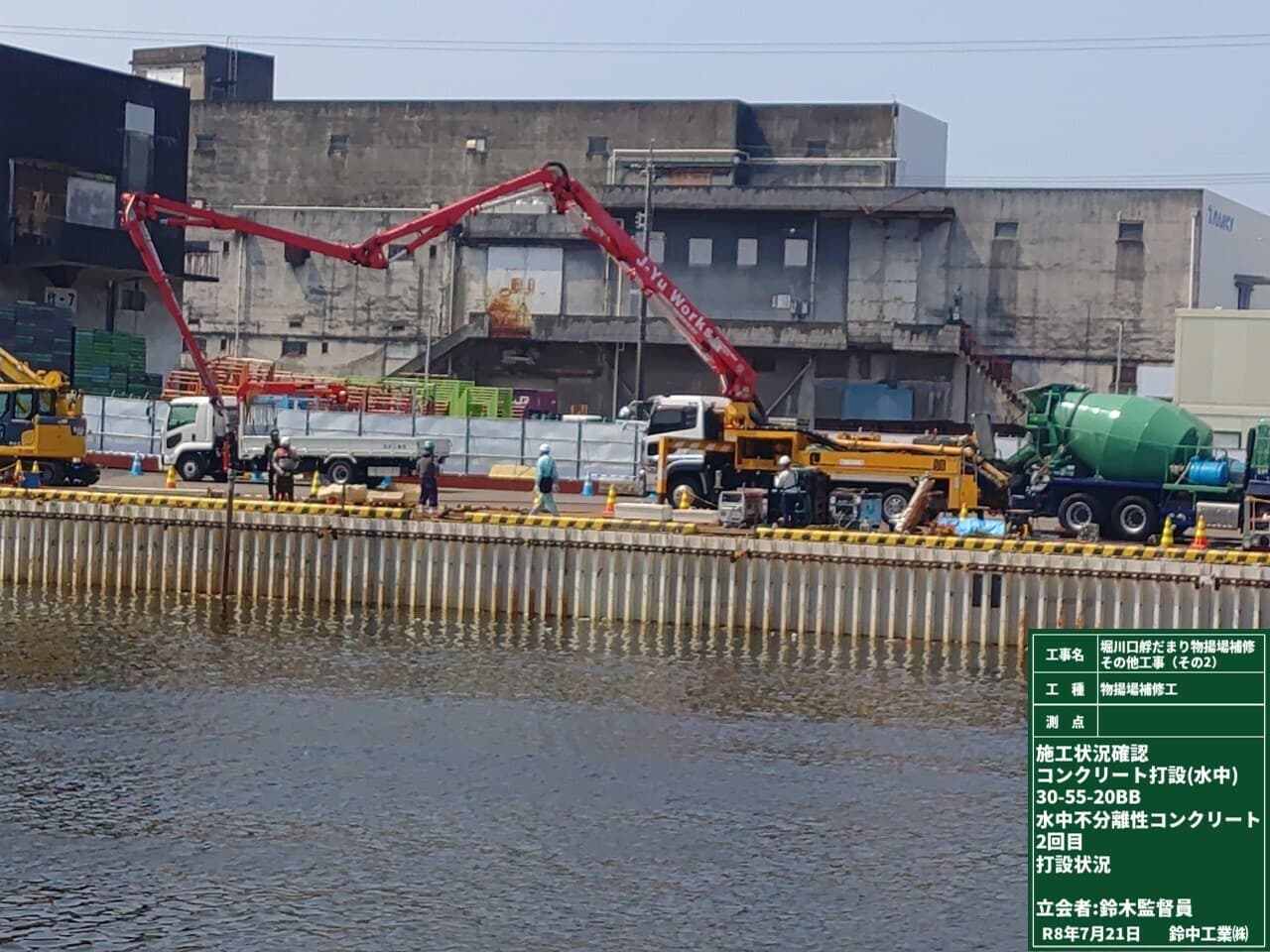

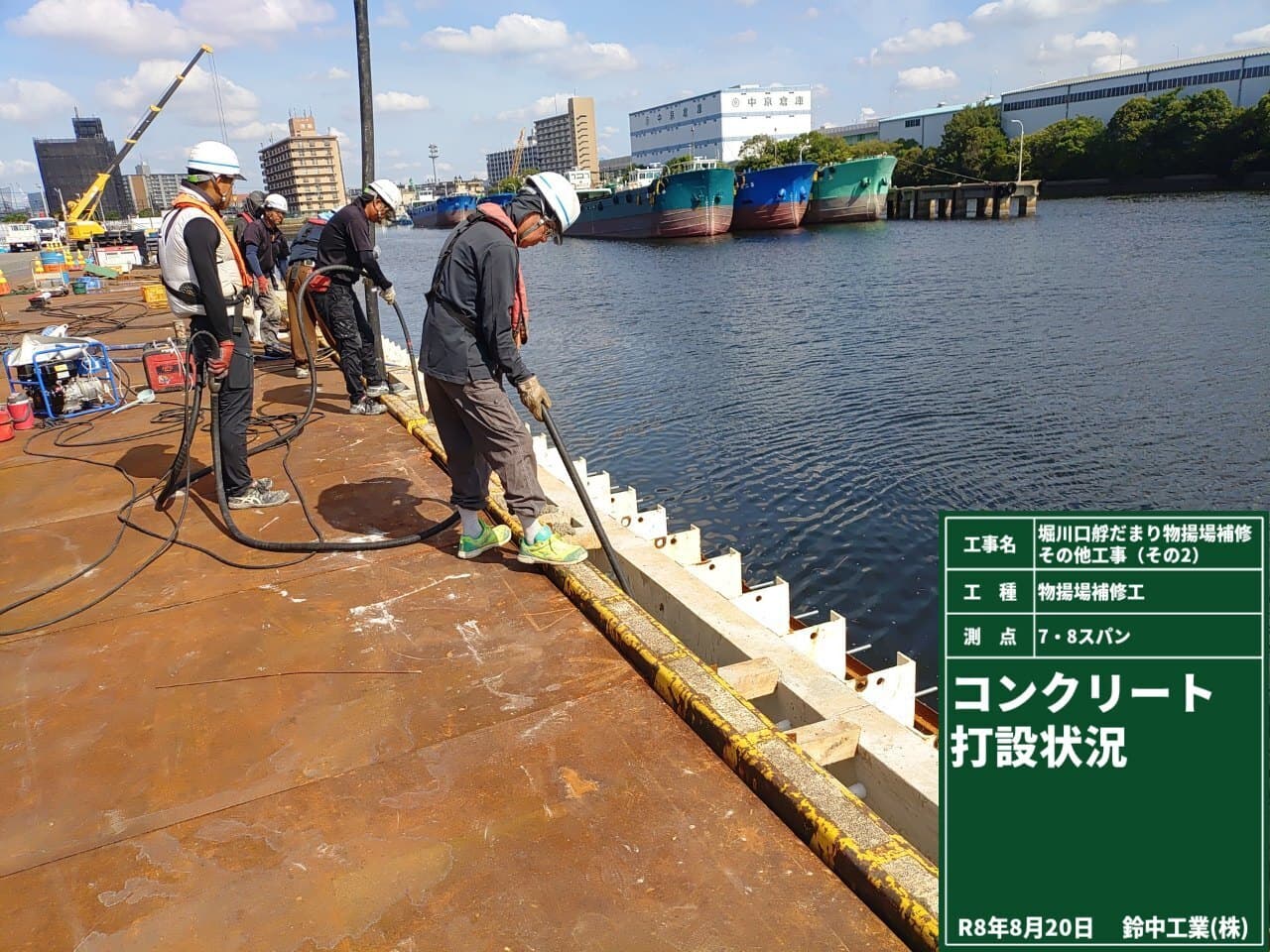

今月はパネル設置作業及び護岸補強のコンクリート打設を
行っています。
2026年8月
物揚げ場護岸補強作業状況
今月は残り20m分のコンクリートパネルを搬入し設置しました。

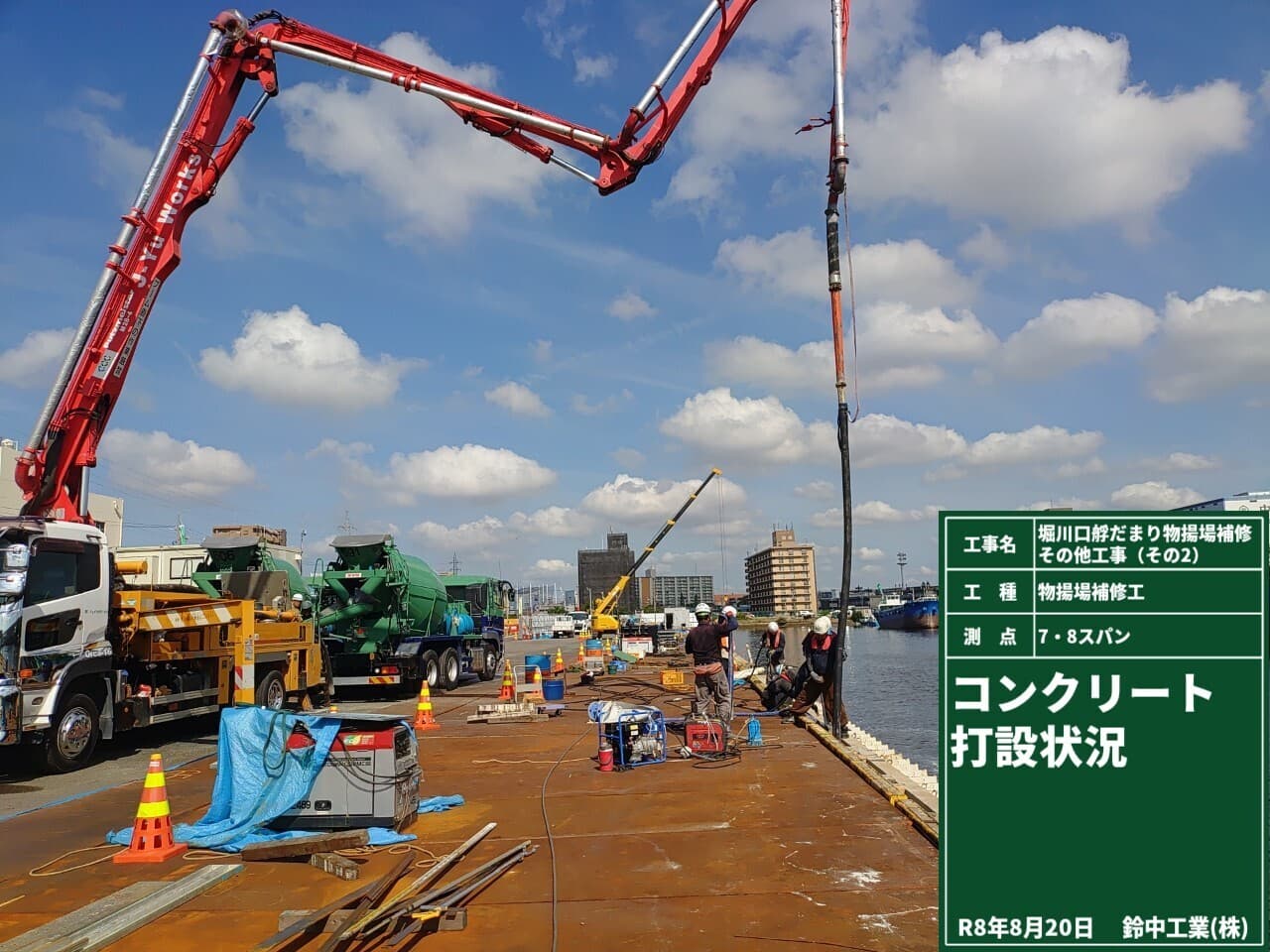

先月と同様にパネル設置作業及び護岸補強のコンクリート打設を
行っています。打設完了後、補強鋼材、支保工を撤去中です。

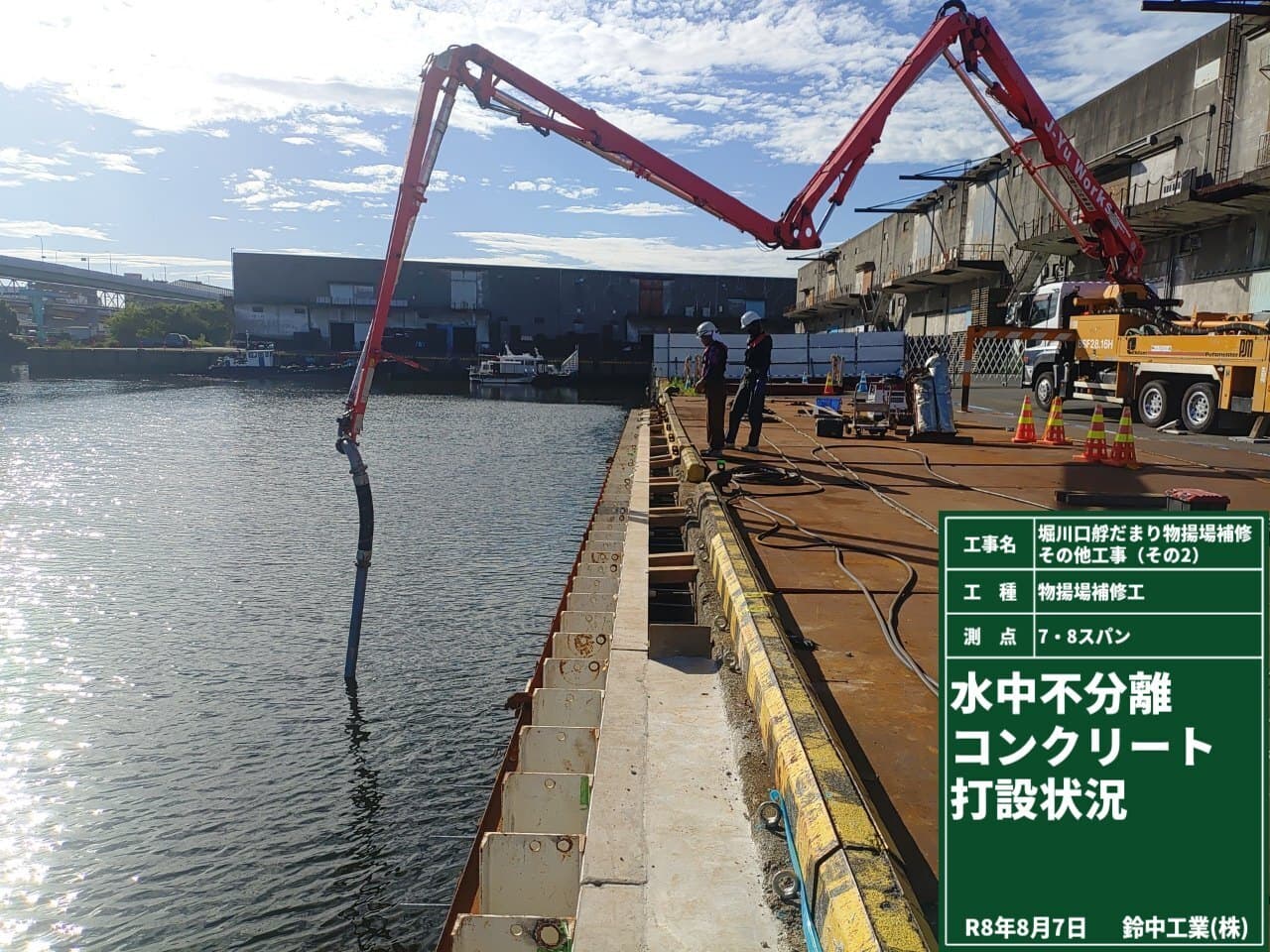

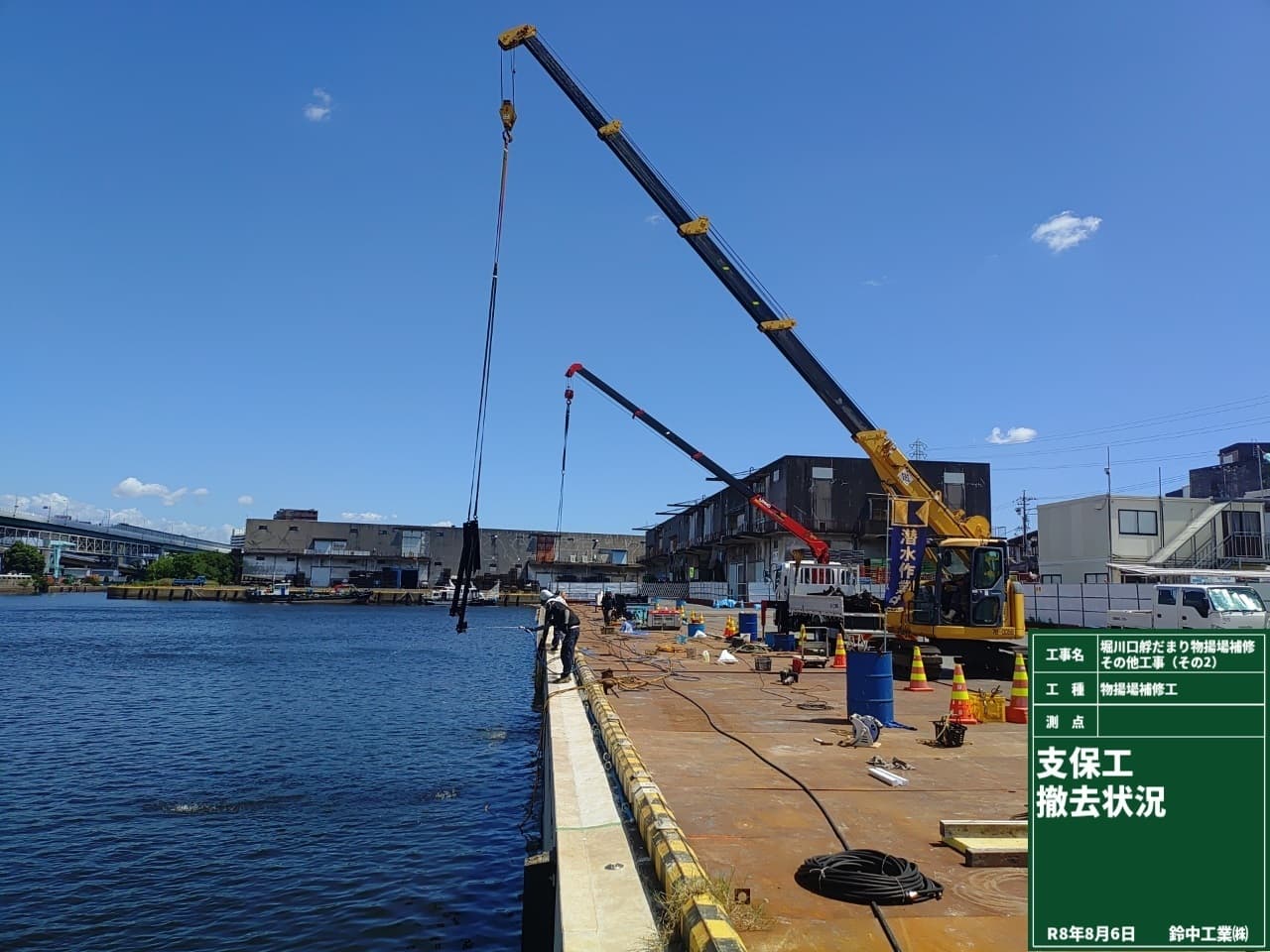

コンクリートを打設完了後、水中で支保工を撤去しています。
2026年9月
物揚げ場護岸補強作業状況

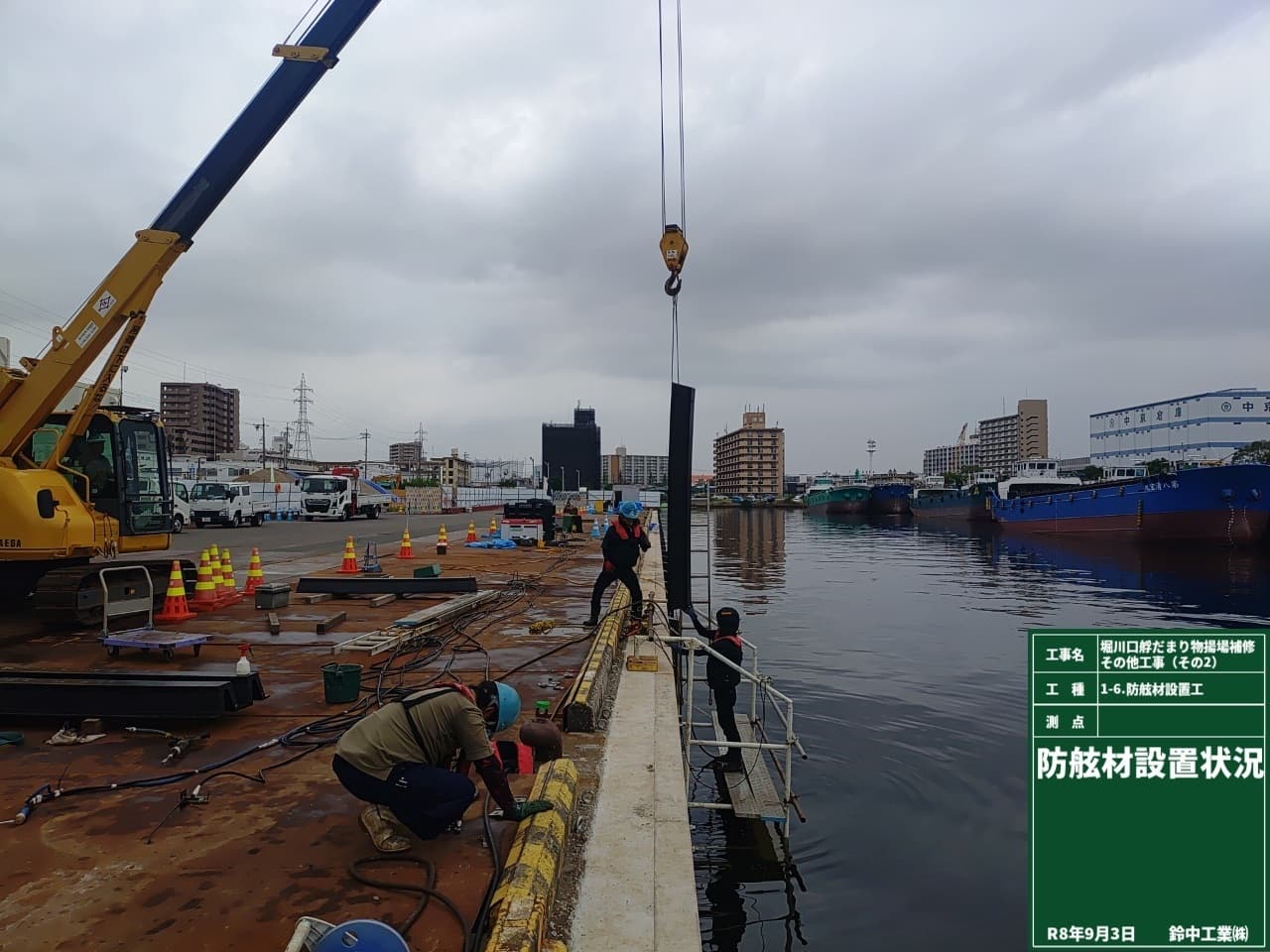

護岸のコンクリート補強が完了し、防舷材を設置します。
中旬より護岸背面の陥没箇所を砕石で埋戻しを行っていきます。

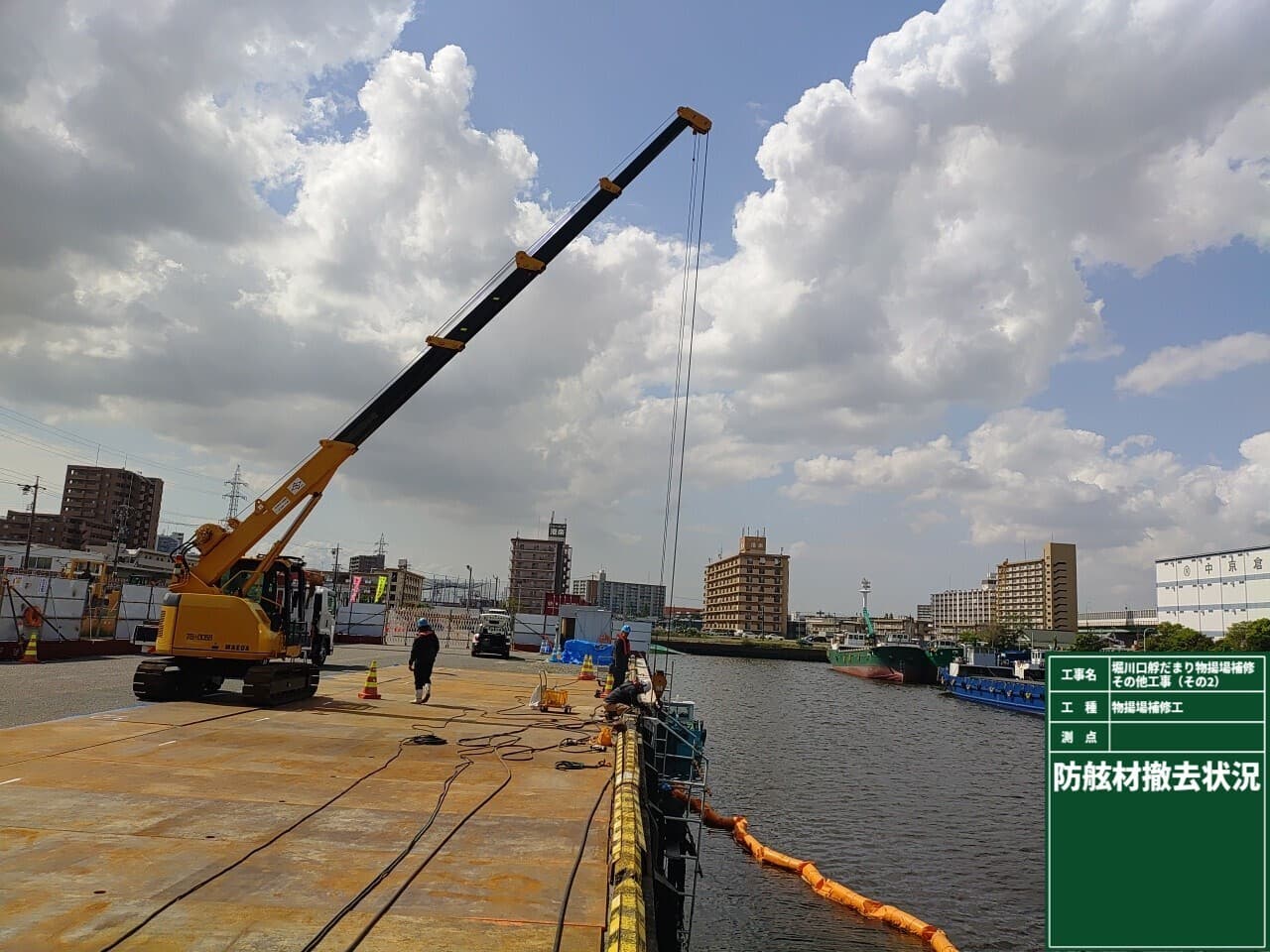

今月末で仮囲いを撤去し、物揚げ場護岸の作業は完了です。
