工事概要

HOME | 工事概要

工事の目的

PURPOSE
本工事は、中川運河の護岸を補強することを目的とした、中川運河護岸改良工事のうち、鋼管矢板の圧入及び上部工を行う工事です。

工事概要について

ABOUT
工事名

中川運河護岸改良工事(その4)

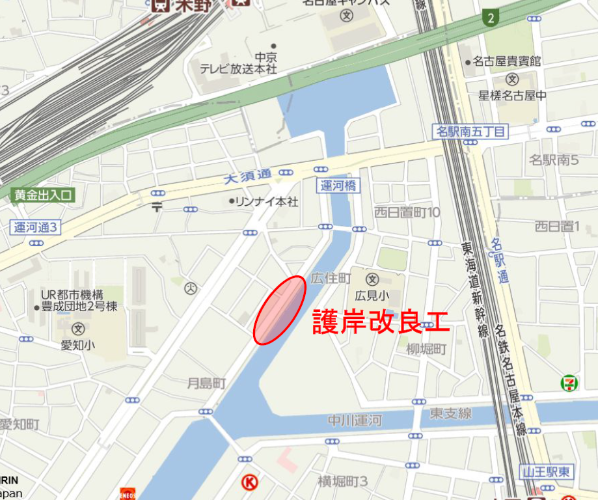

工事場所

名古屋市中川区月島町

工事期間

令和4年3月29日~令和4年11月30日 8:00~17:00

※日曜日は作業を行いません。
※騒音の出る作業は9時から開始します。

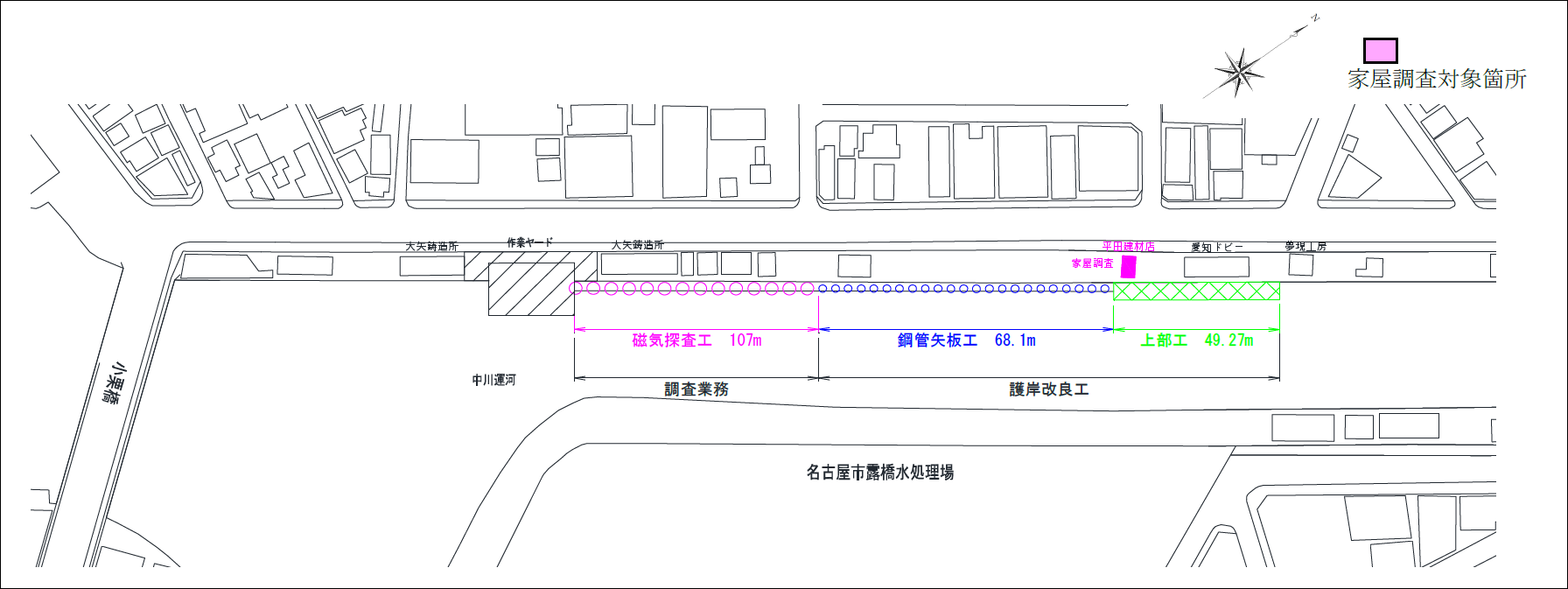

平面図

中川運河護岸改良工事(その4) 平面図

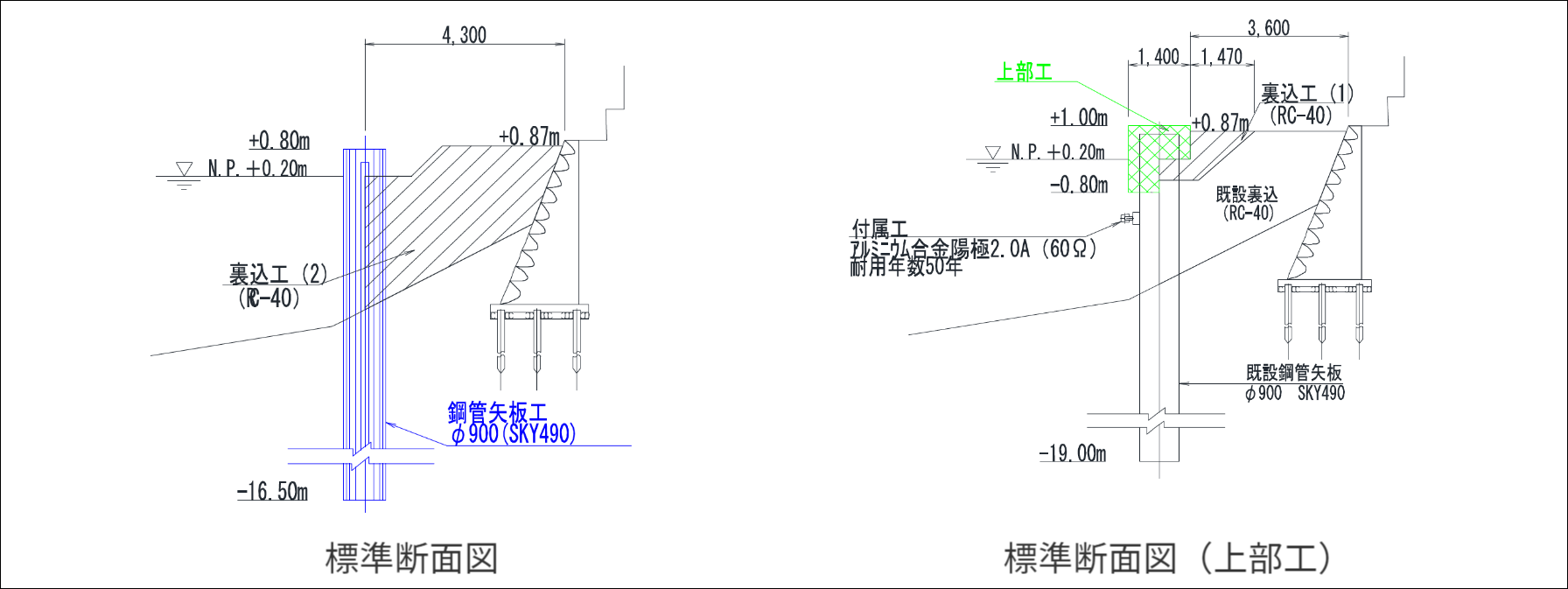

標準断面図・標準断面図(上部工)

中川運河護岸改良工事(その4) 標準断面図・標準断面図(上部工)

施工方法

鋼管矢板圧入工法

鋼管矢板の打設は、振動の少ない圧入工法(ウォータージェット併用)で施工します。

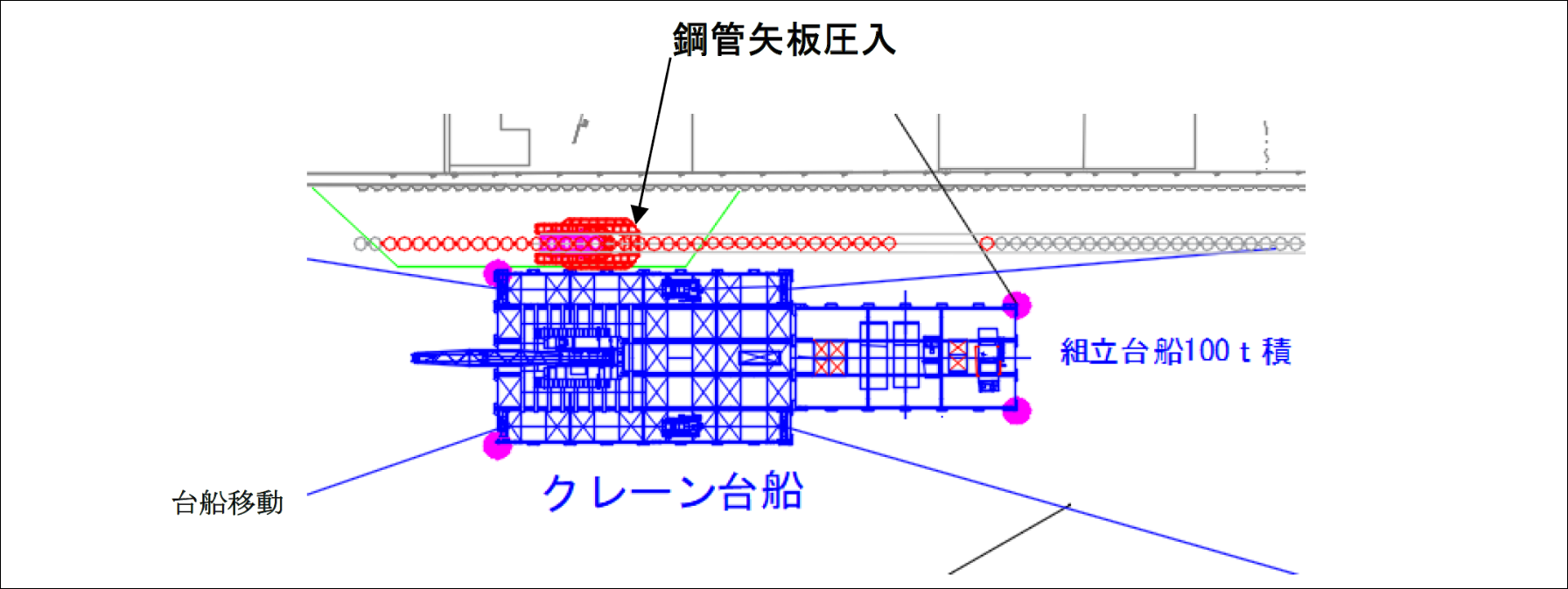

施工に必要な資機材の搬入は右岸側の仮設桟橋を使用することとし、中川運河より作業台船を使用して施工します。

中川運河護岸改良工事(その4) 施工方法

護岸改良工

中川運河護岸改良工事(その4) 護岸改良工事
