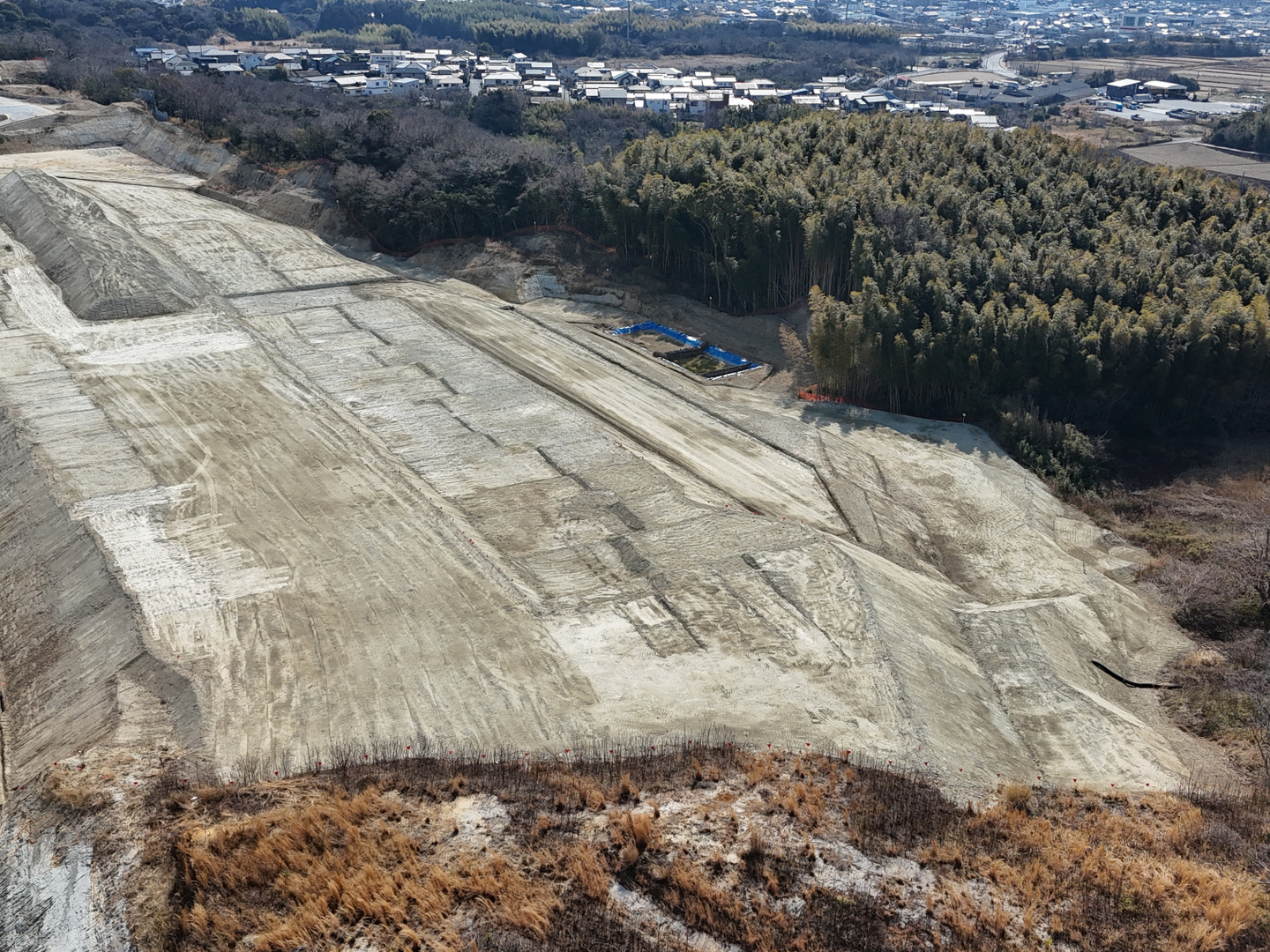

工事状況報告
REPORT
2025年3月
完成

完成(終点→起点)

完成(始点→終点)
2025年1月
STEP2,3,4地盤改良工、STEP3,4盛土工

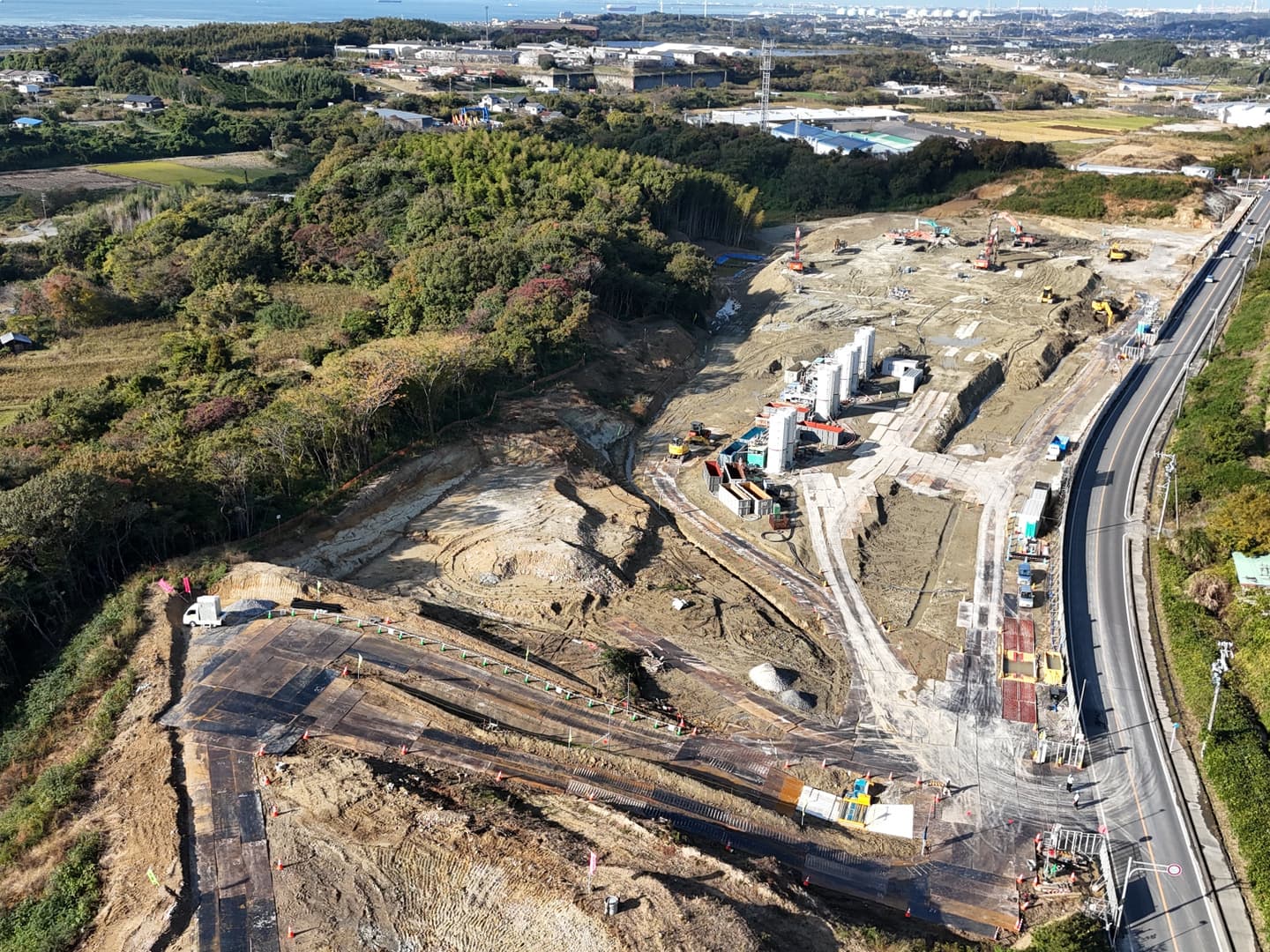

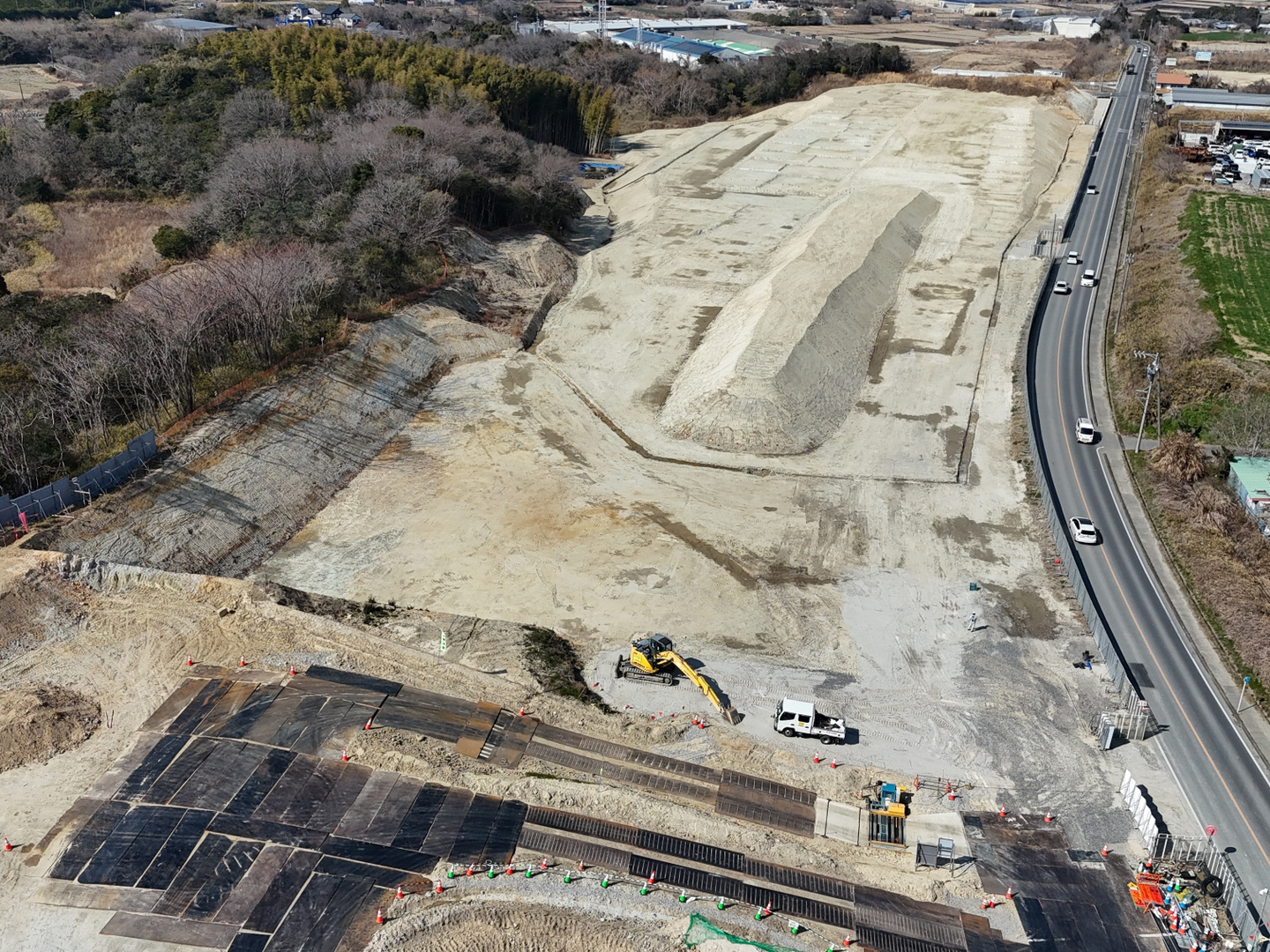

1月末(終点→起点)

1月末(始点→終点)

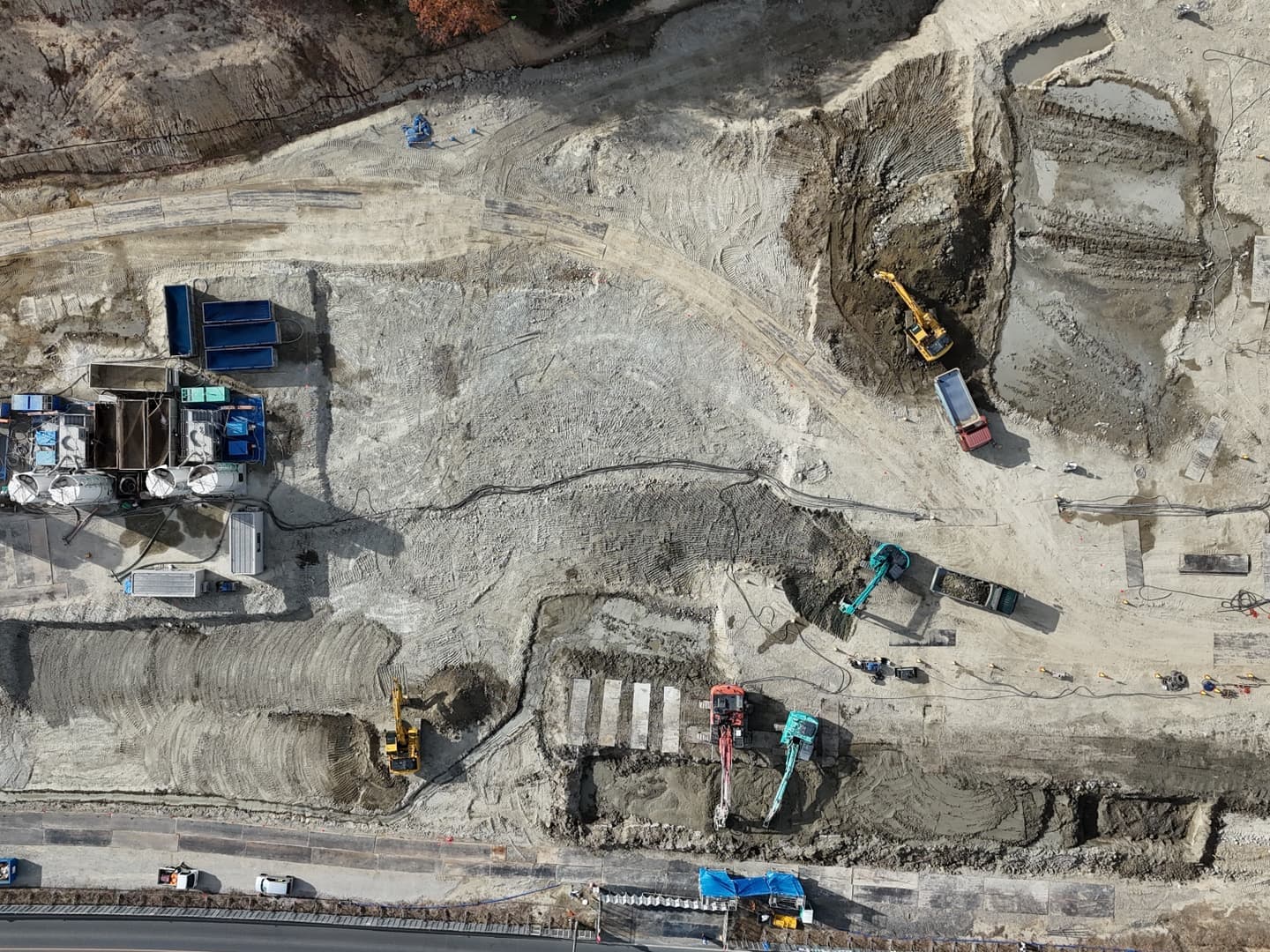

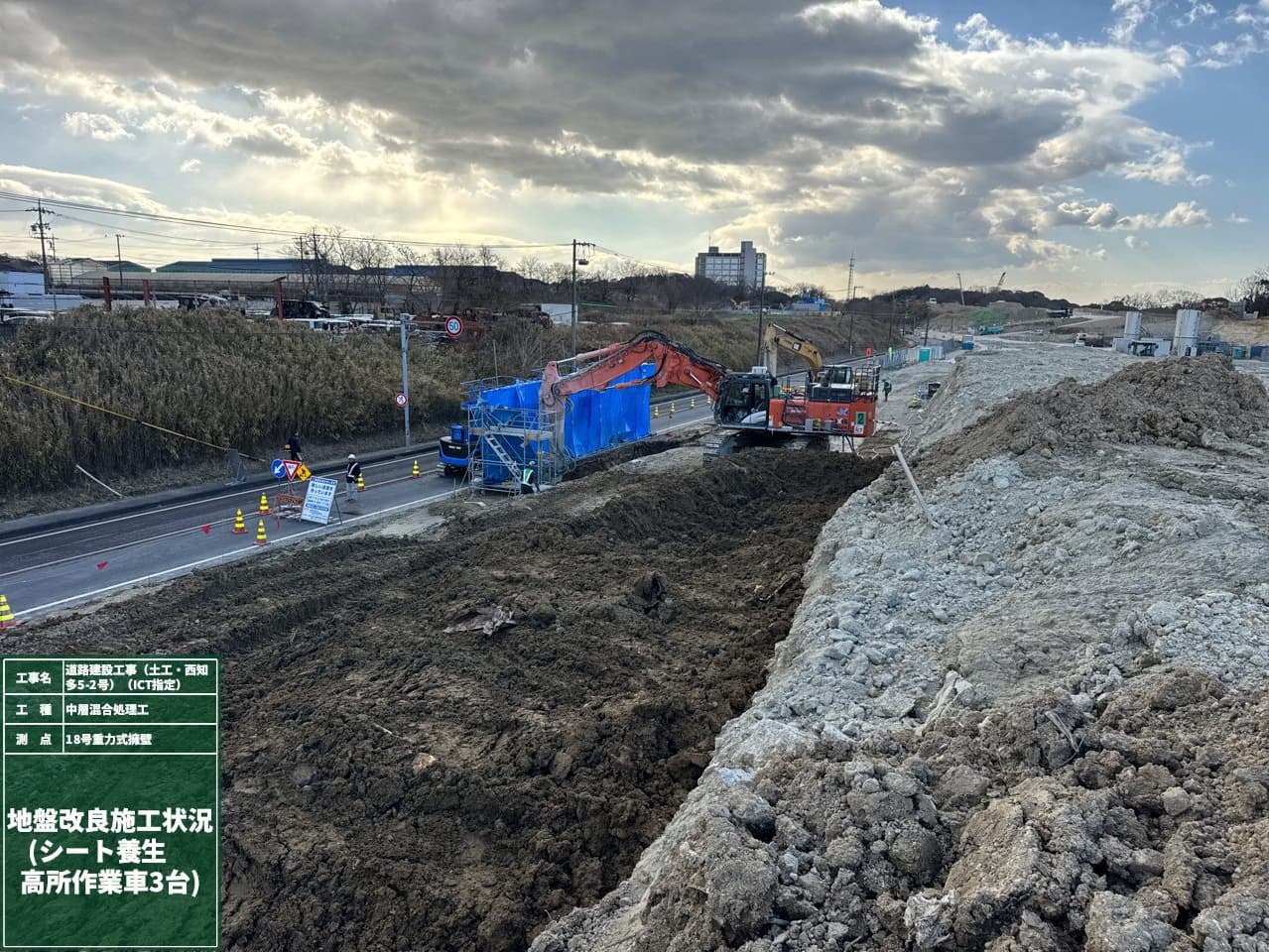

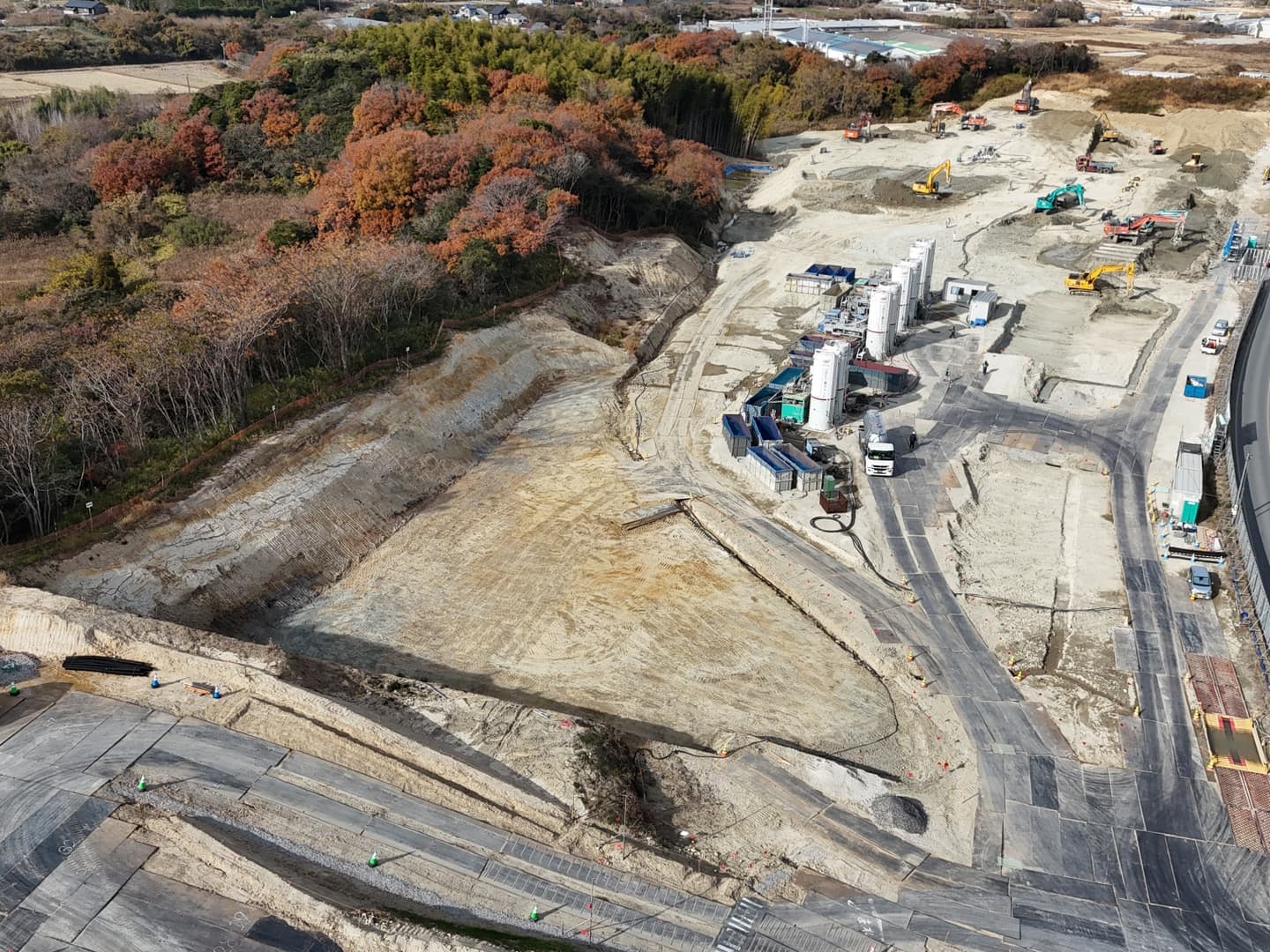

地盤改良工(18号重力式擁壁)片側交互通行規制
2024年12月
STEP2地盤改良工、STEP3,4盛土工

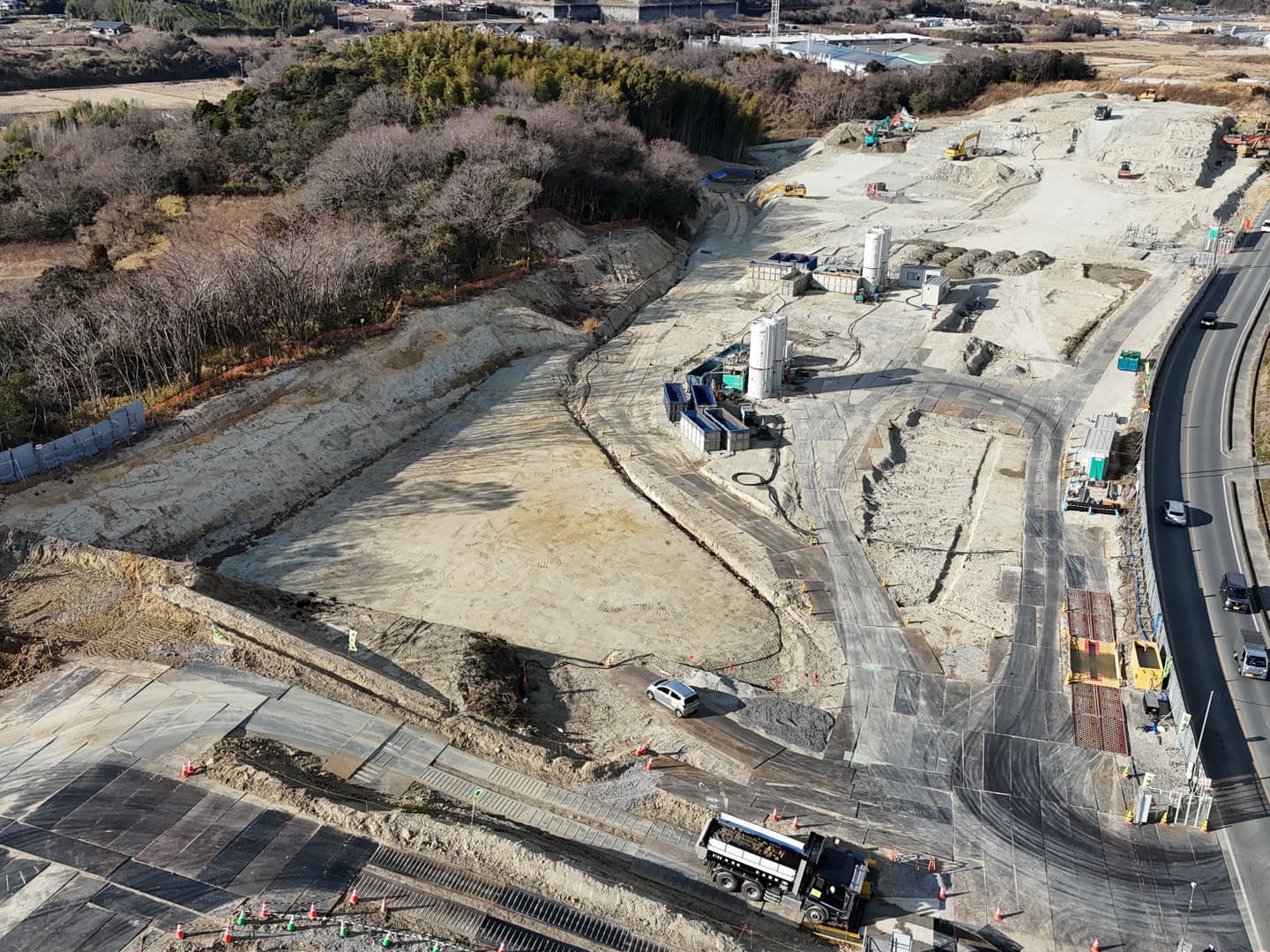

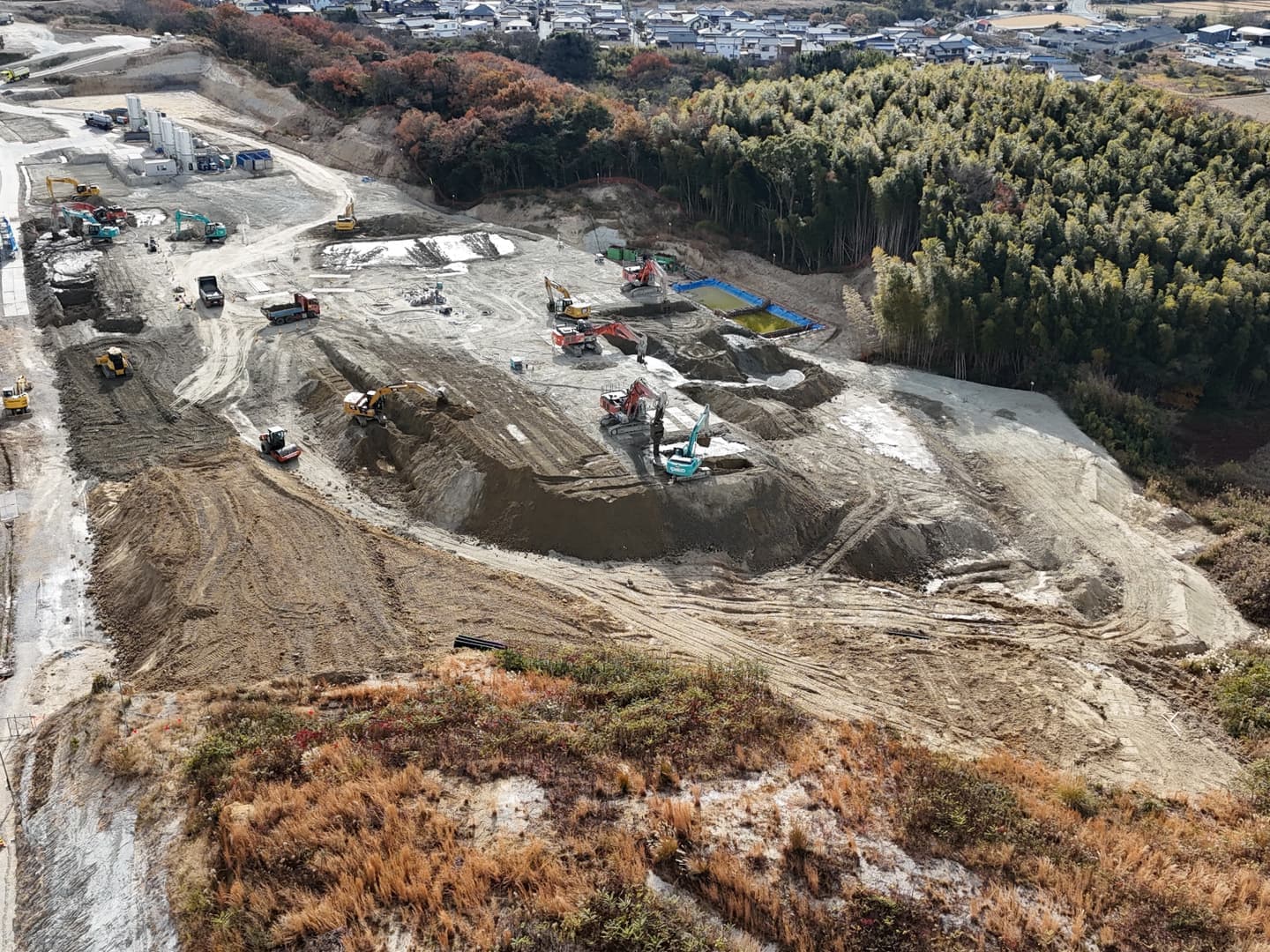

12月末(終点→起点)

12月末(始点→終点)

地盤改良工(4セット施工)、盛土工

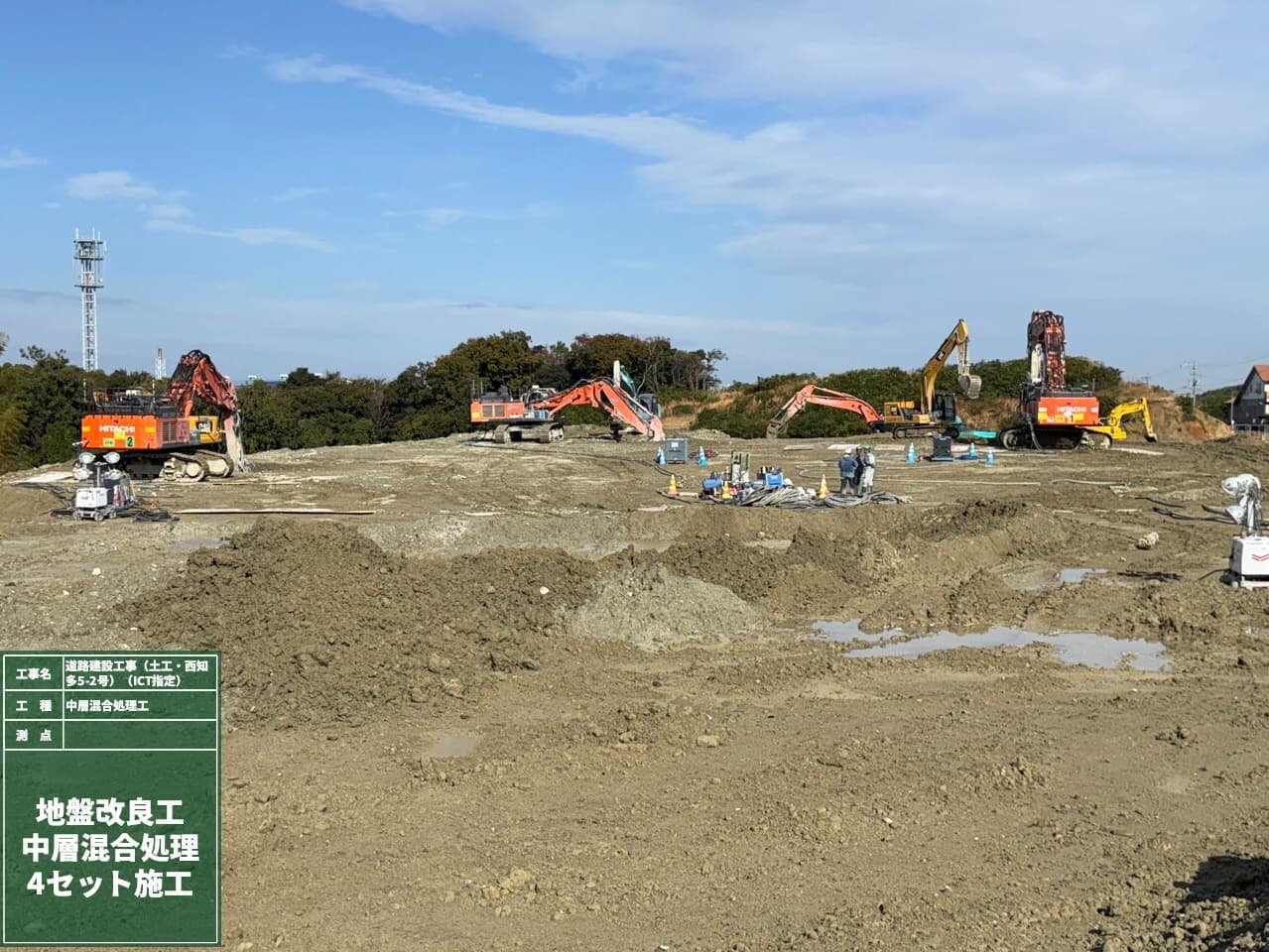

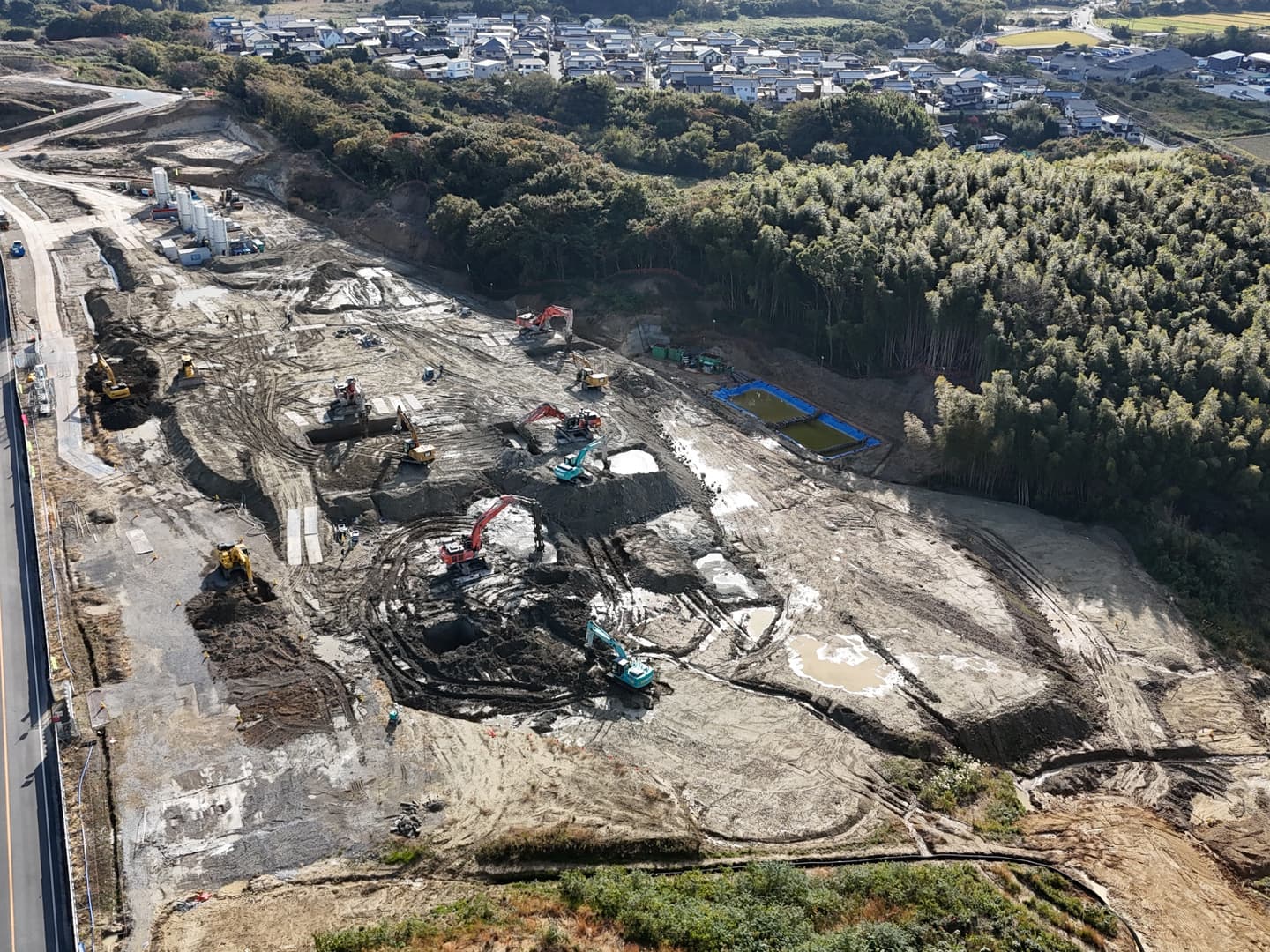

2024年11月
STEP2地盤改良工

11月末(終点→起点)

11月末(始点→終点)

地盤改良工(4セット施工)

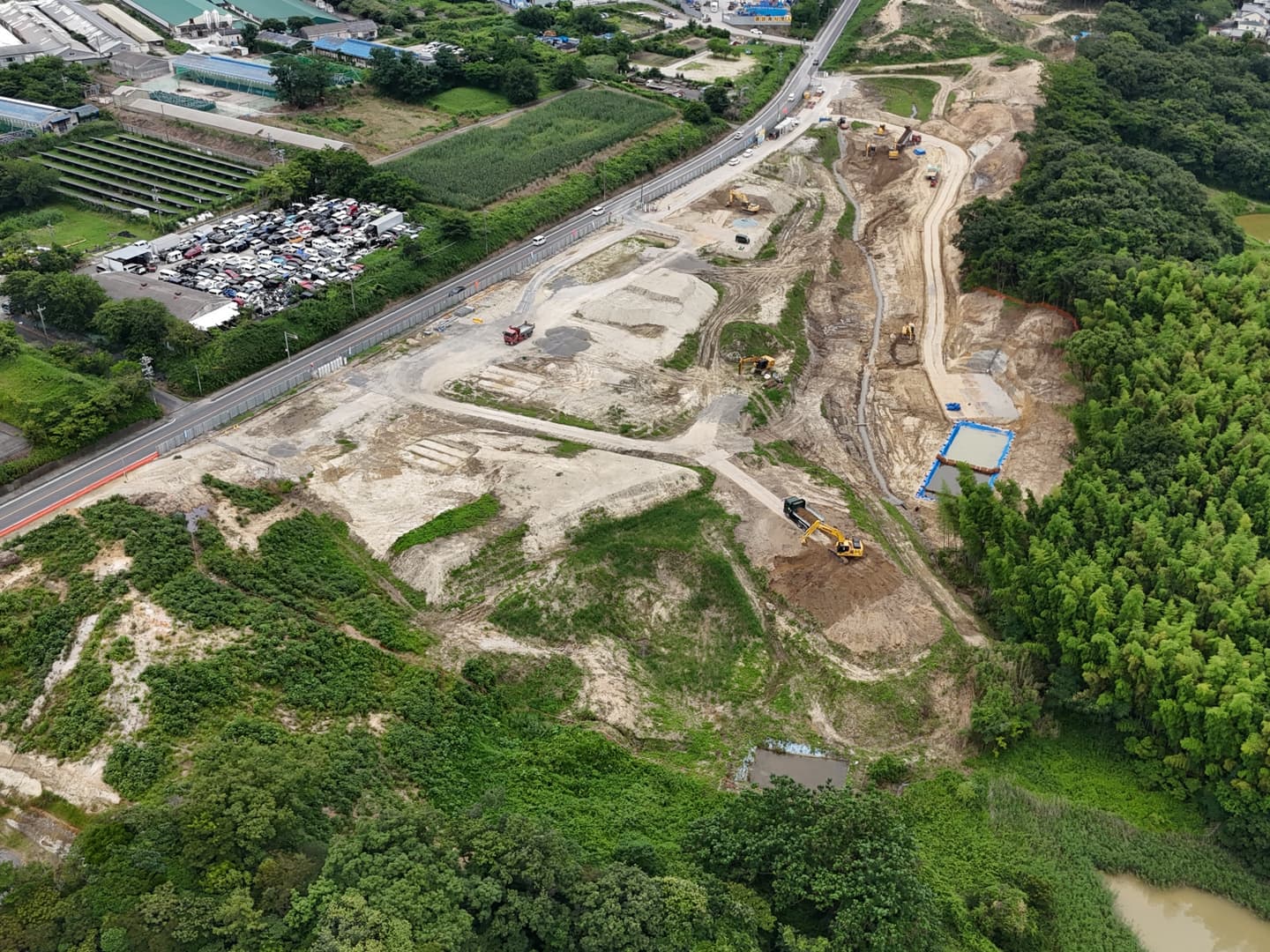

2024年9月,10月
STEP2地盤改良工

10月末(終点→起点)

10月末(始点→終点)

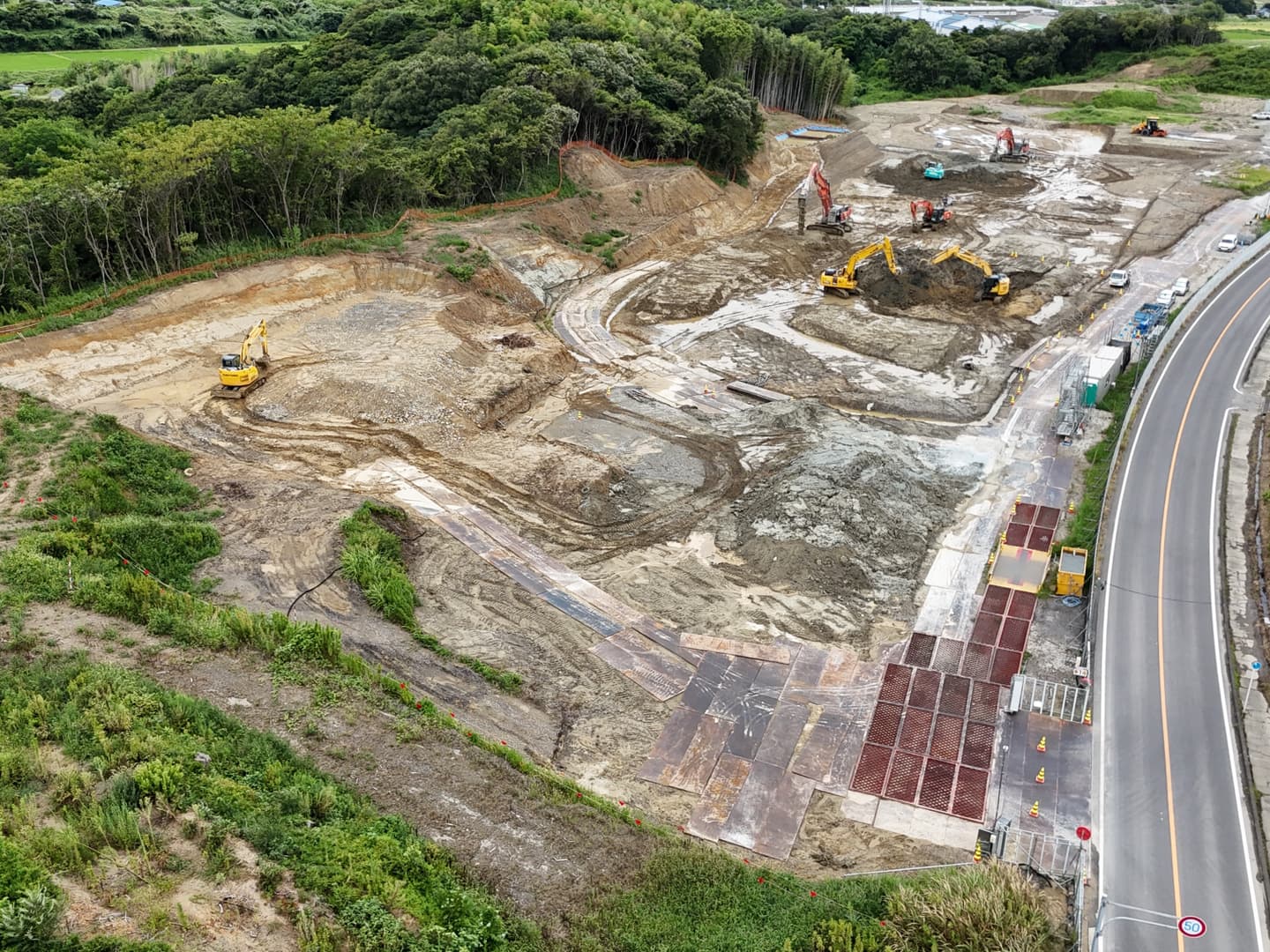

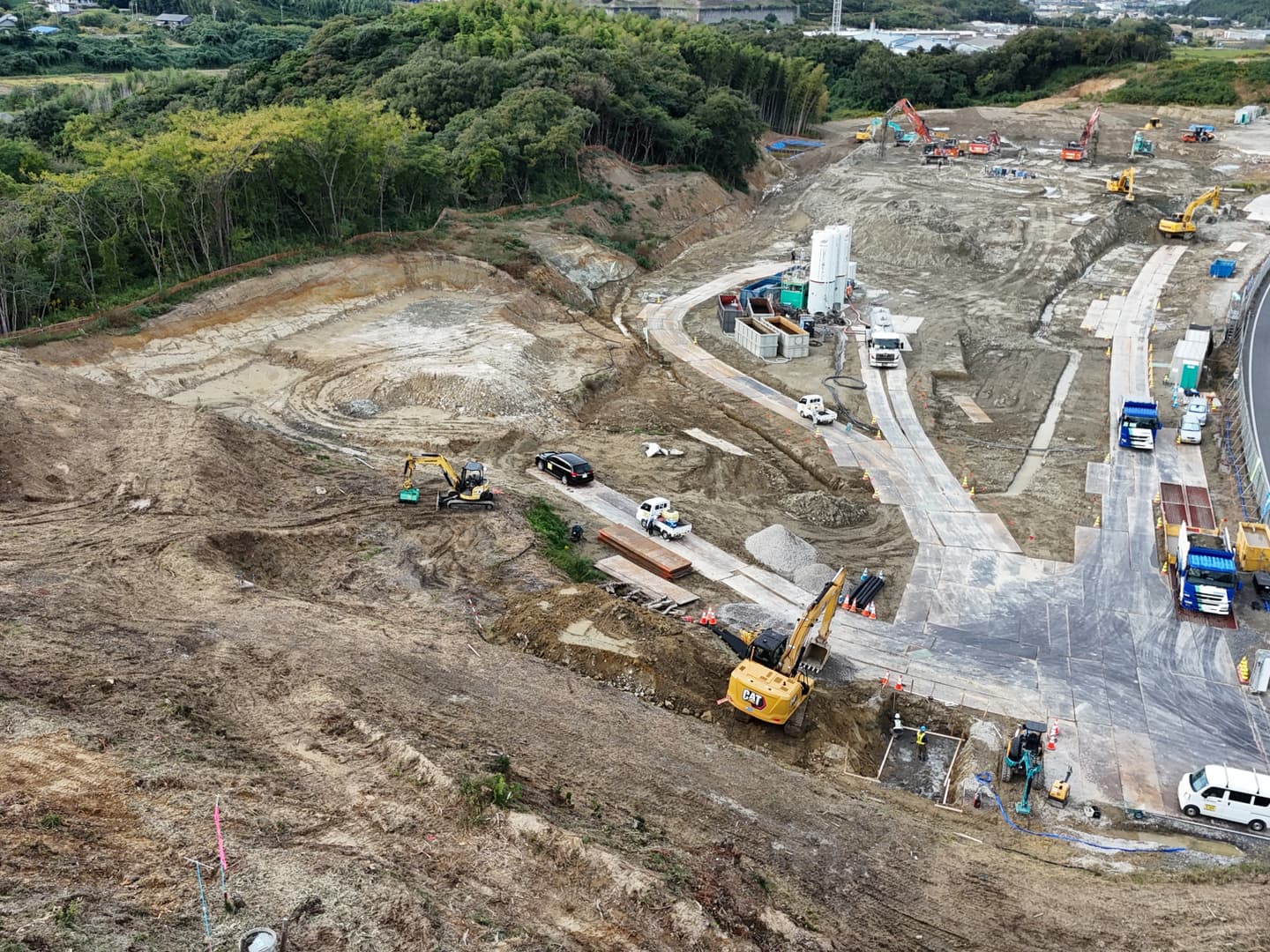

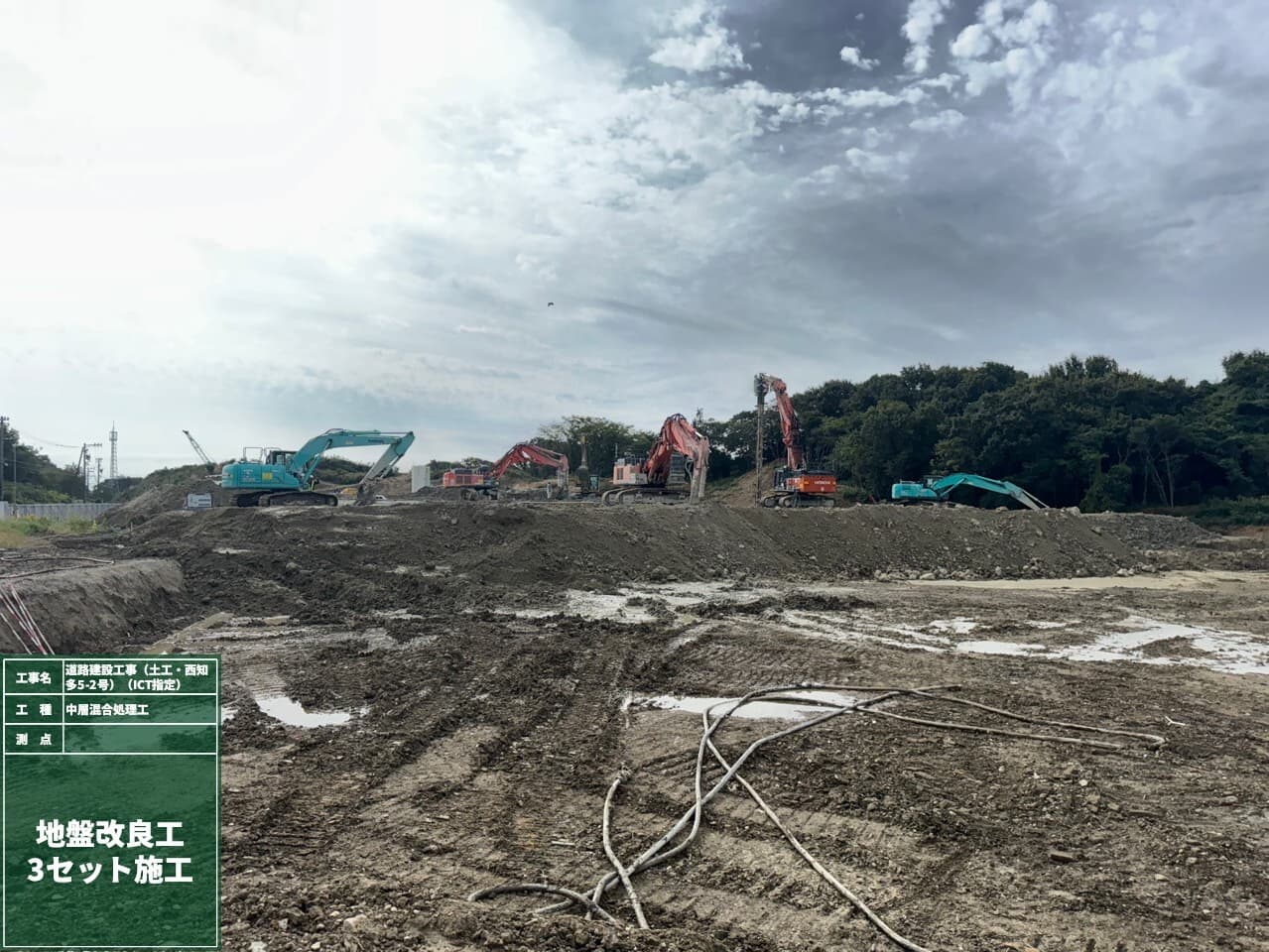

地盤改良工(3セット施工)
2024年8月
STEP1地盤改良工、STEP2掘削工

8月末(終点→起点)

8月末(始点→終点)

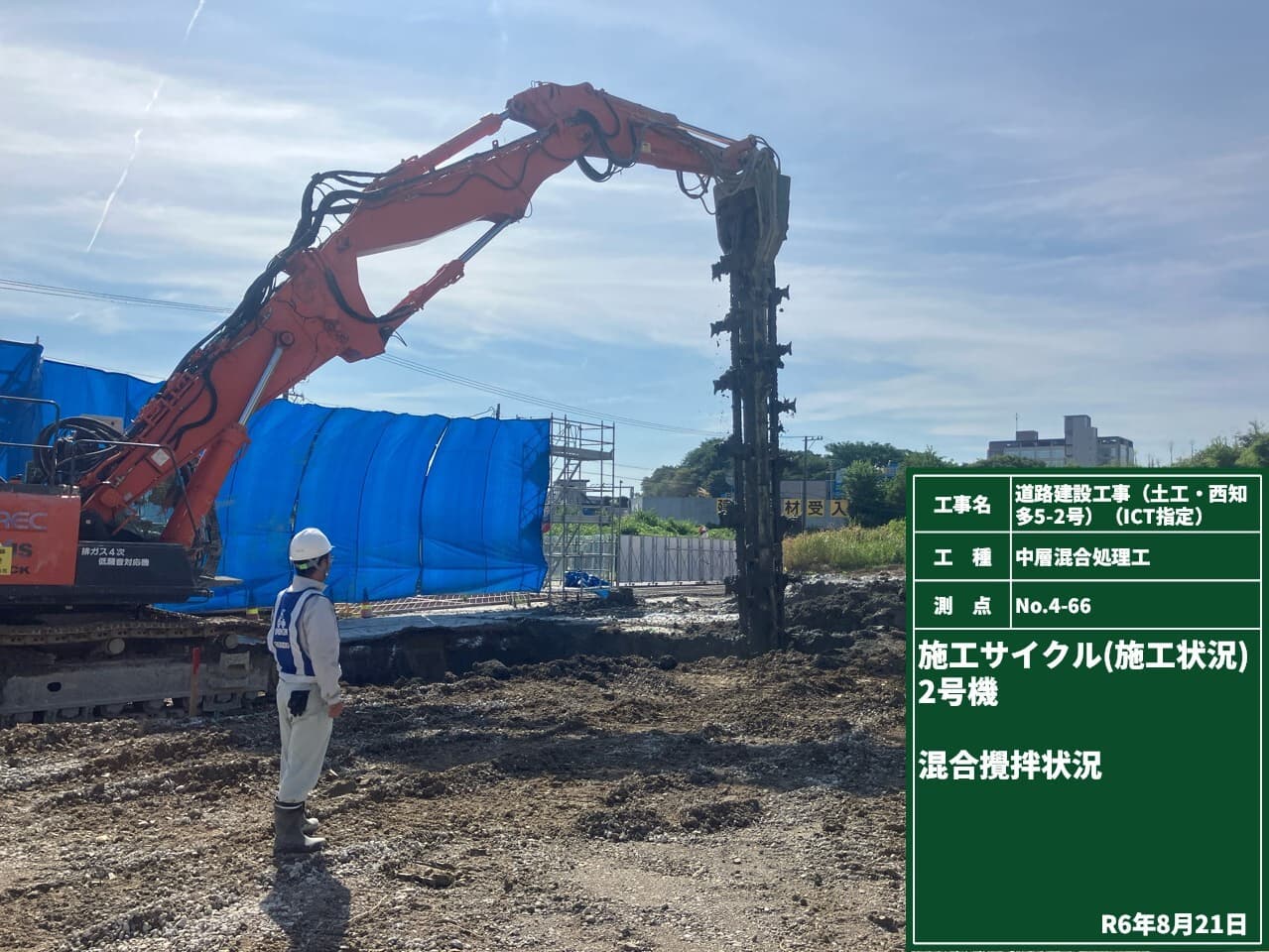

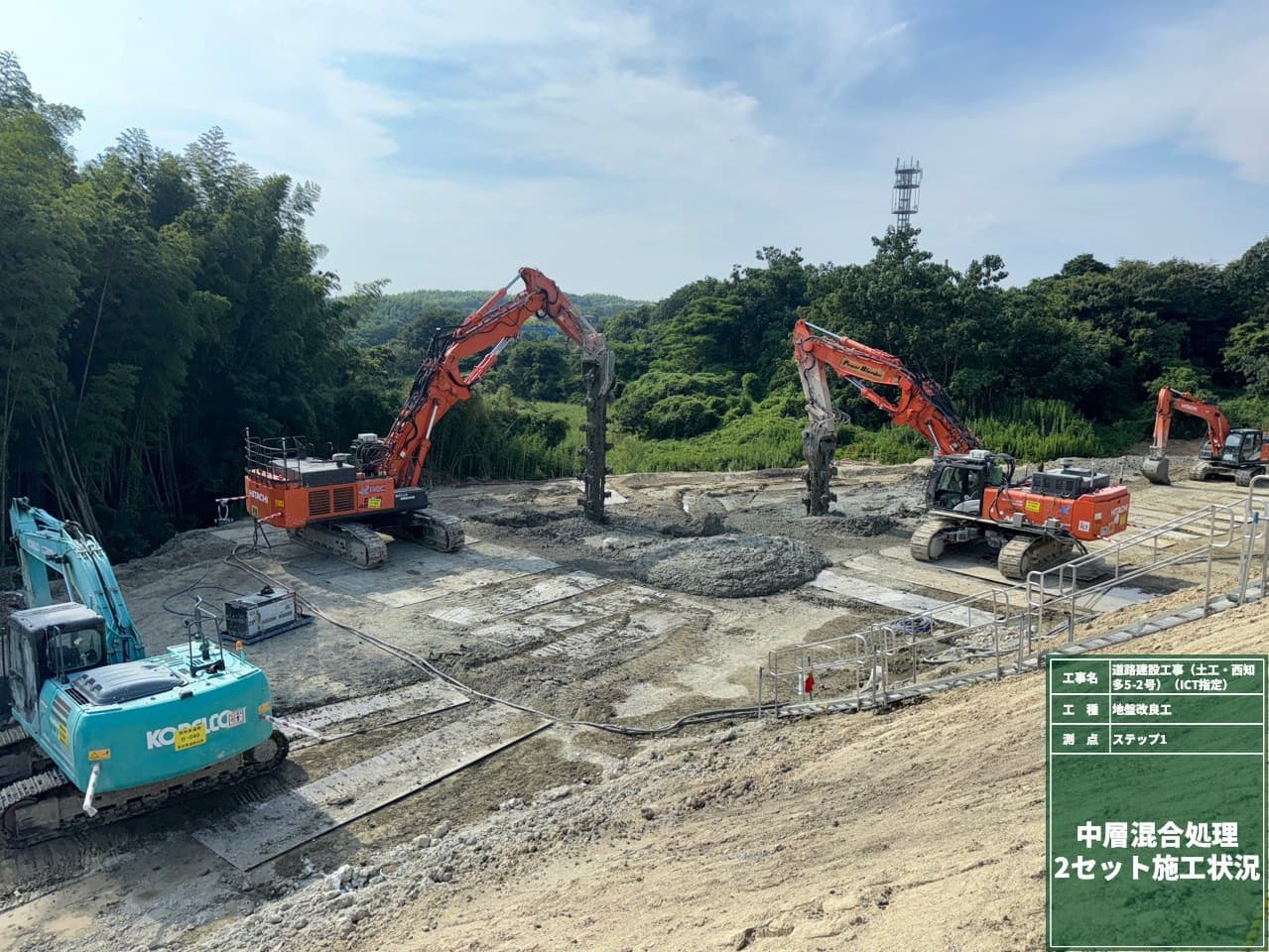

STEP1 地盤改良工

STEP2 地盤改良工

STEP2 掘削状況

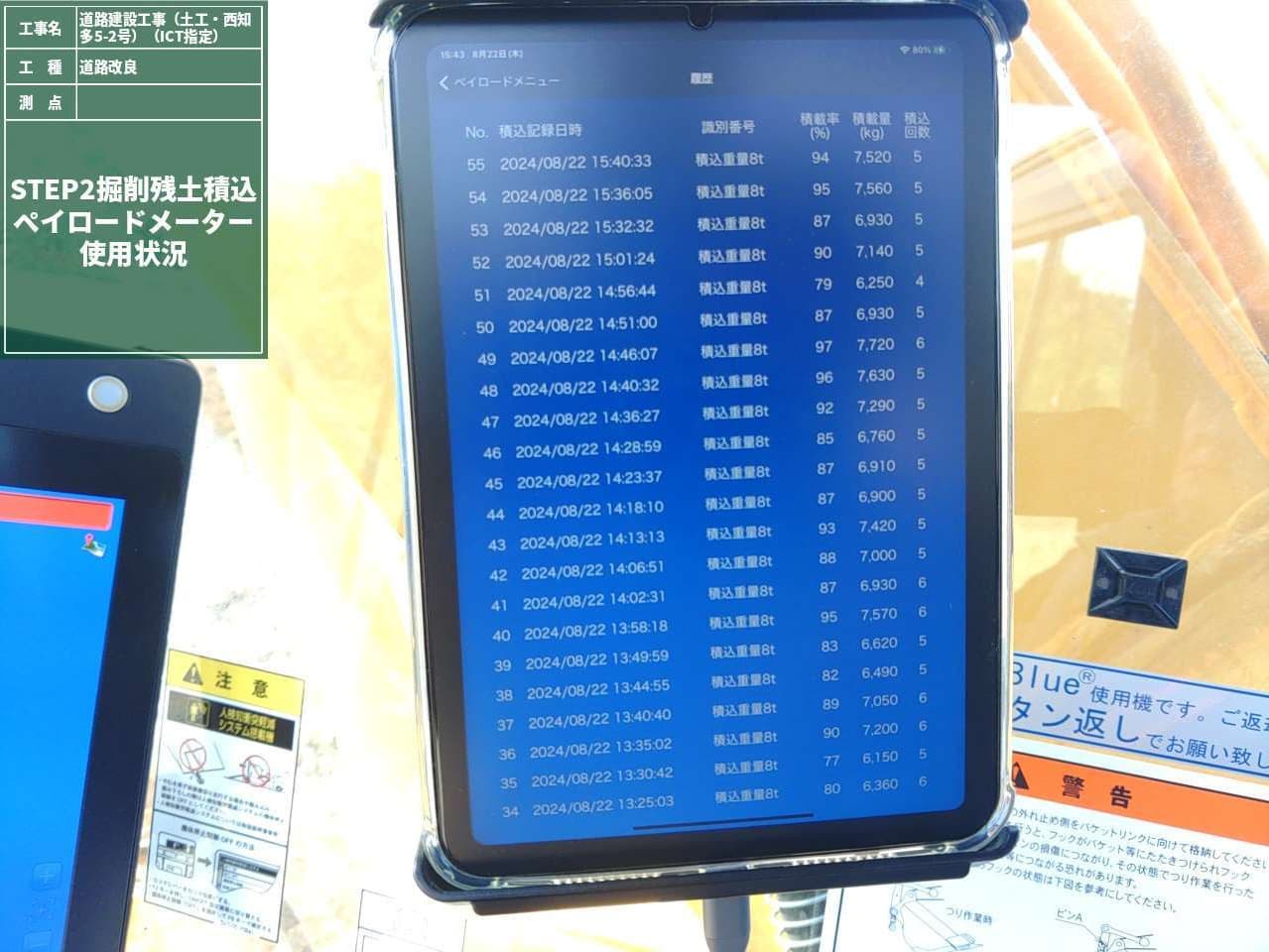

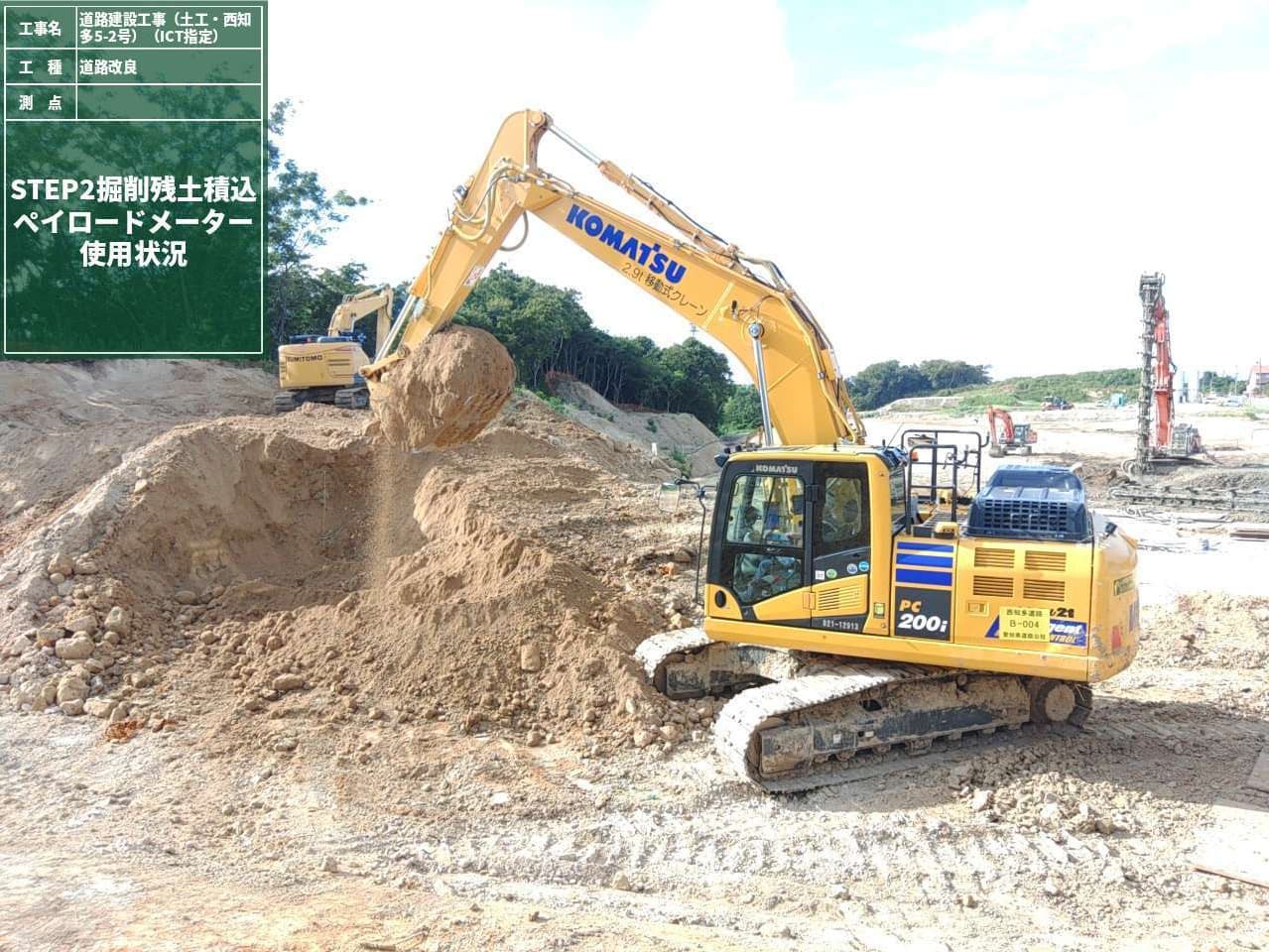

過積載対策(ペイロードメーター)

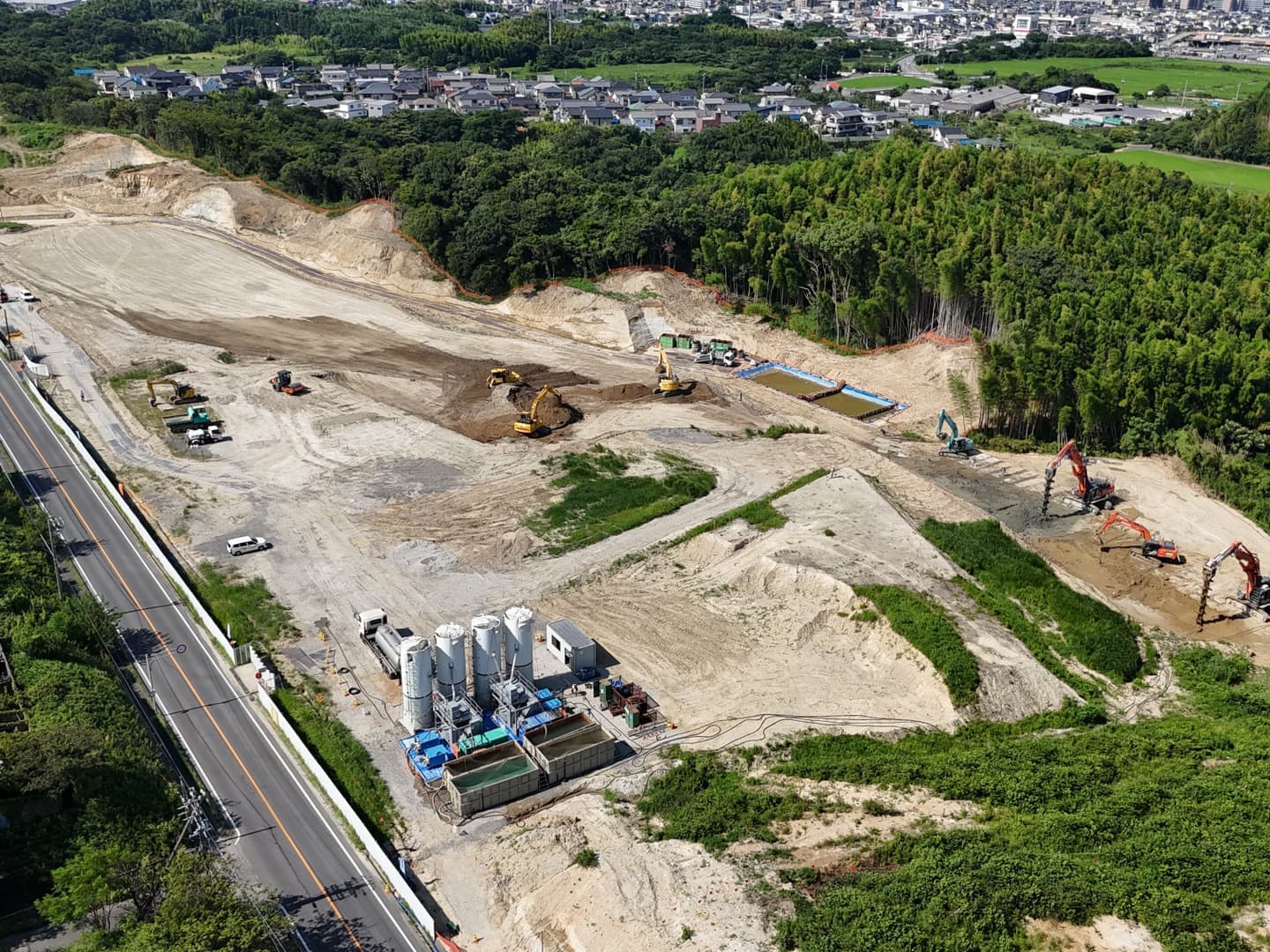

2024年7月

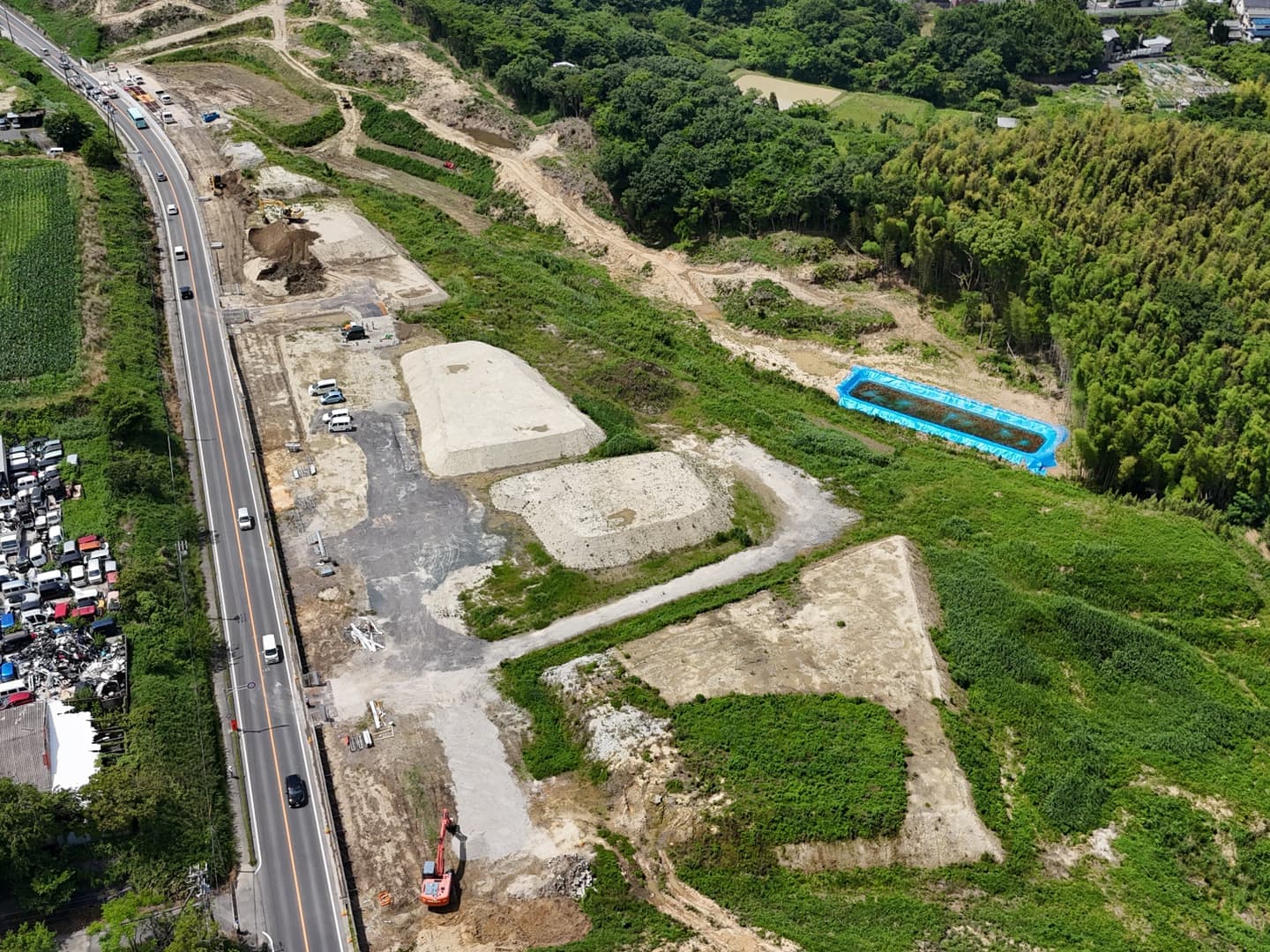

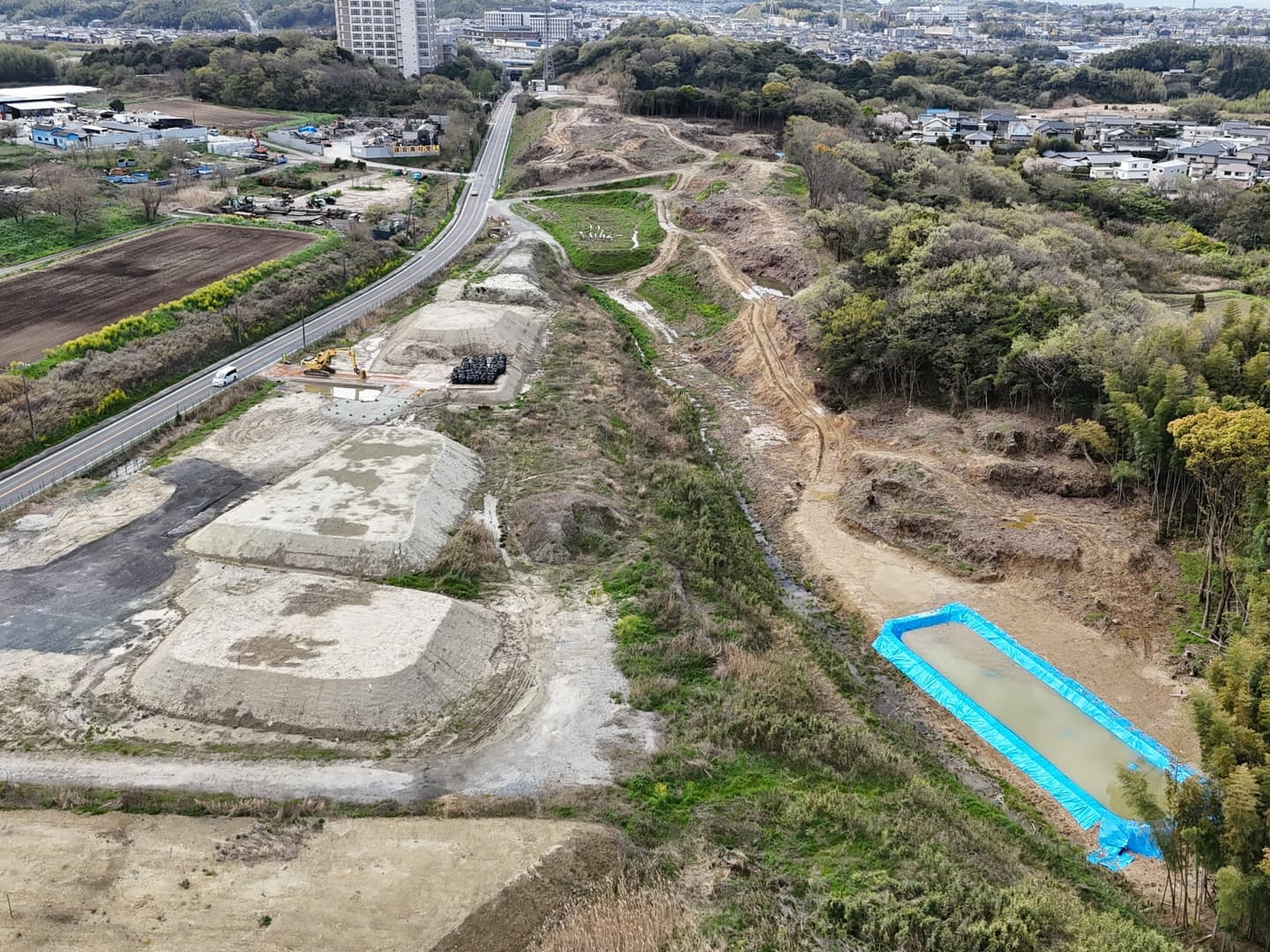

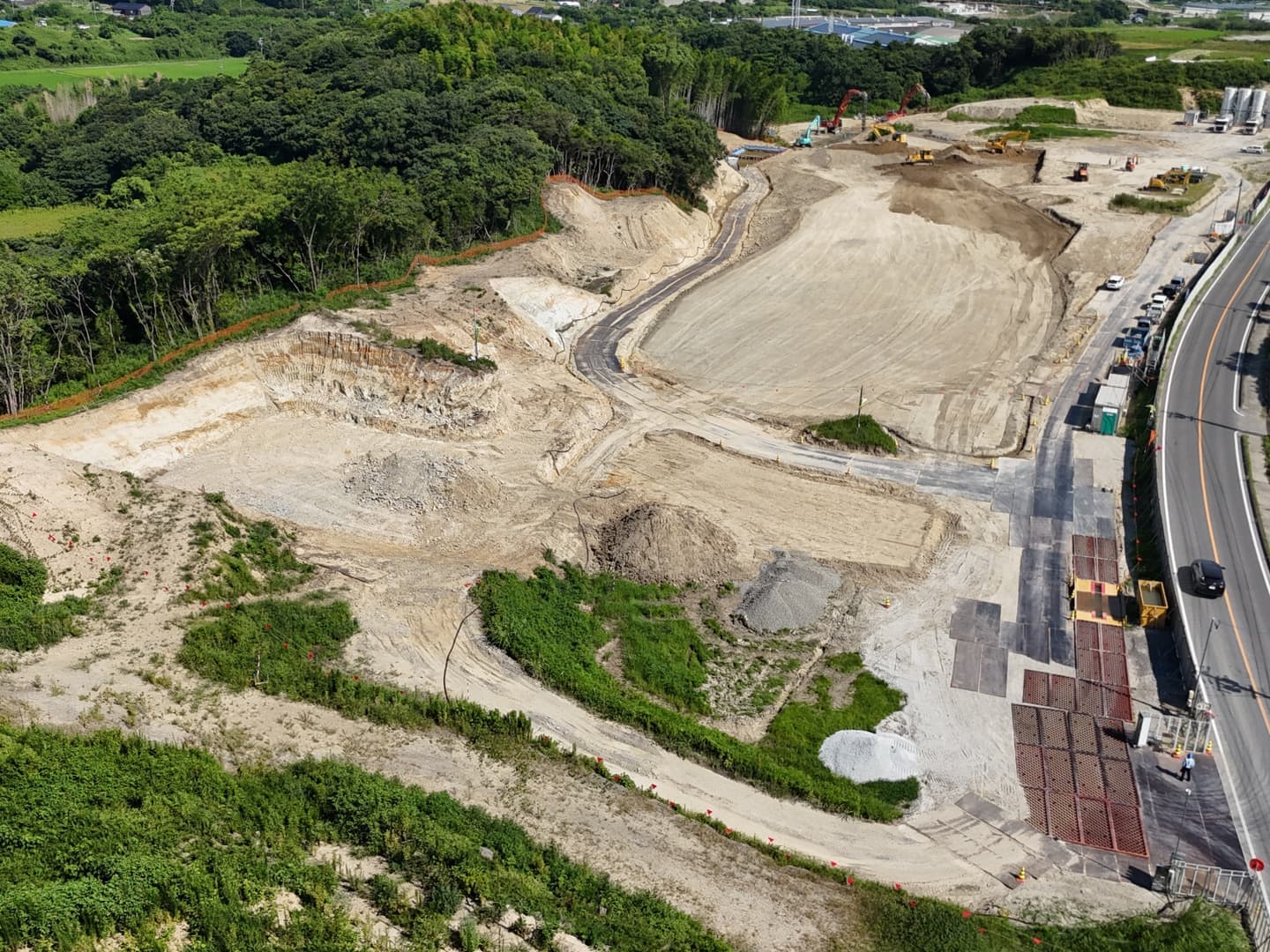

沈砂池・濁水処理設備設置、STEP1掘削工、STEP2盛土工

7月末(終点→起点)

7月末(始点→終点)

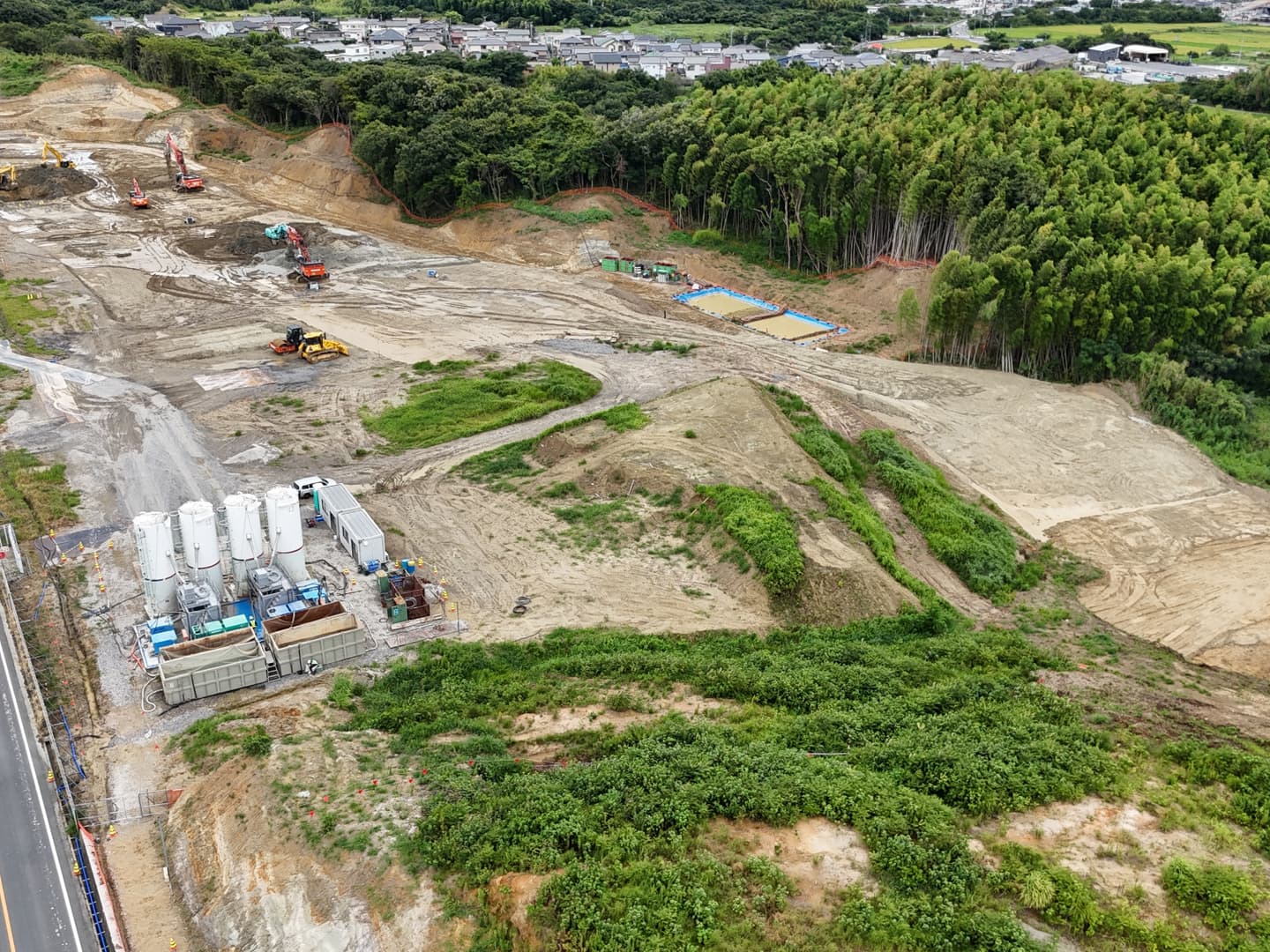

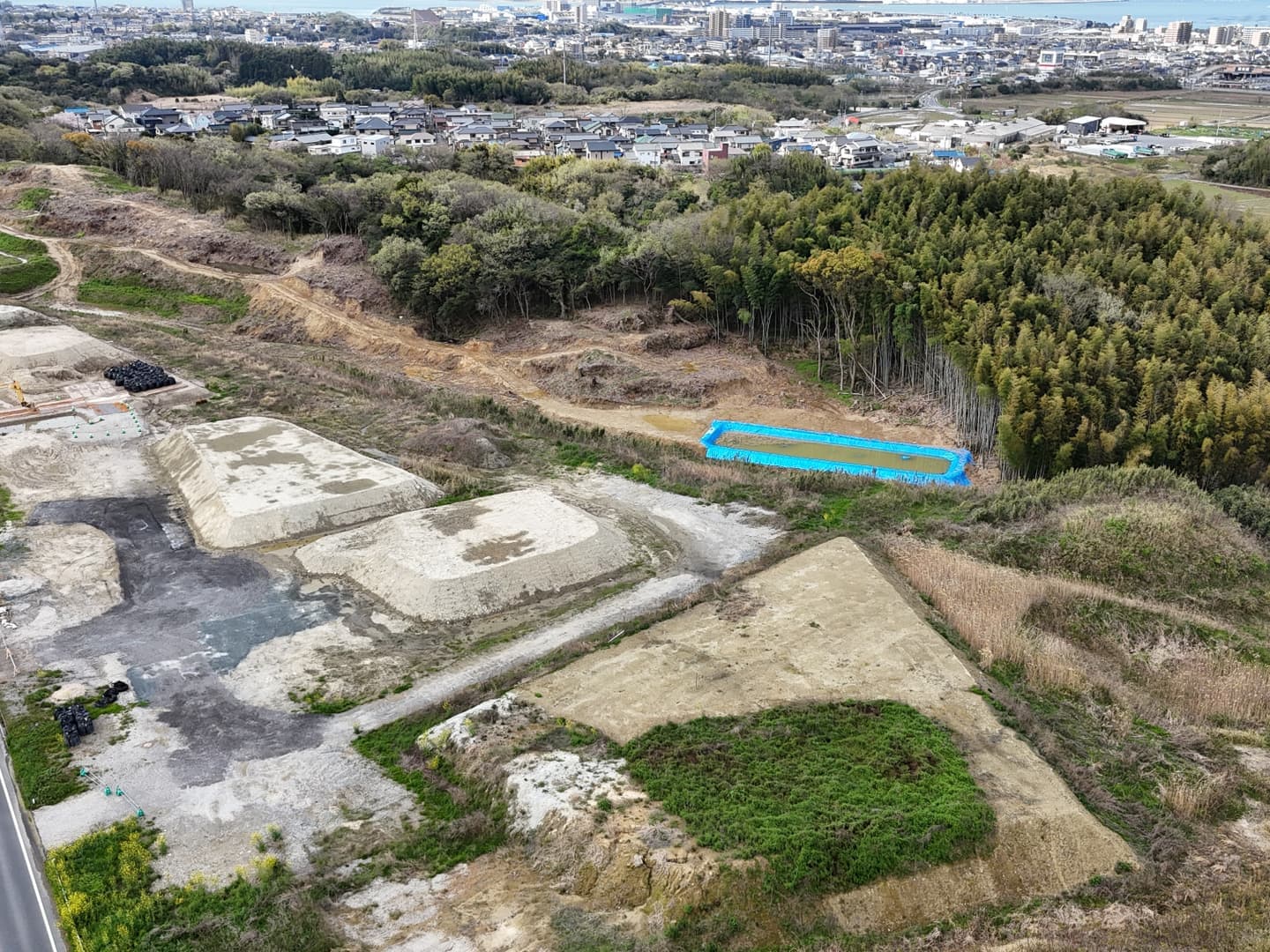

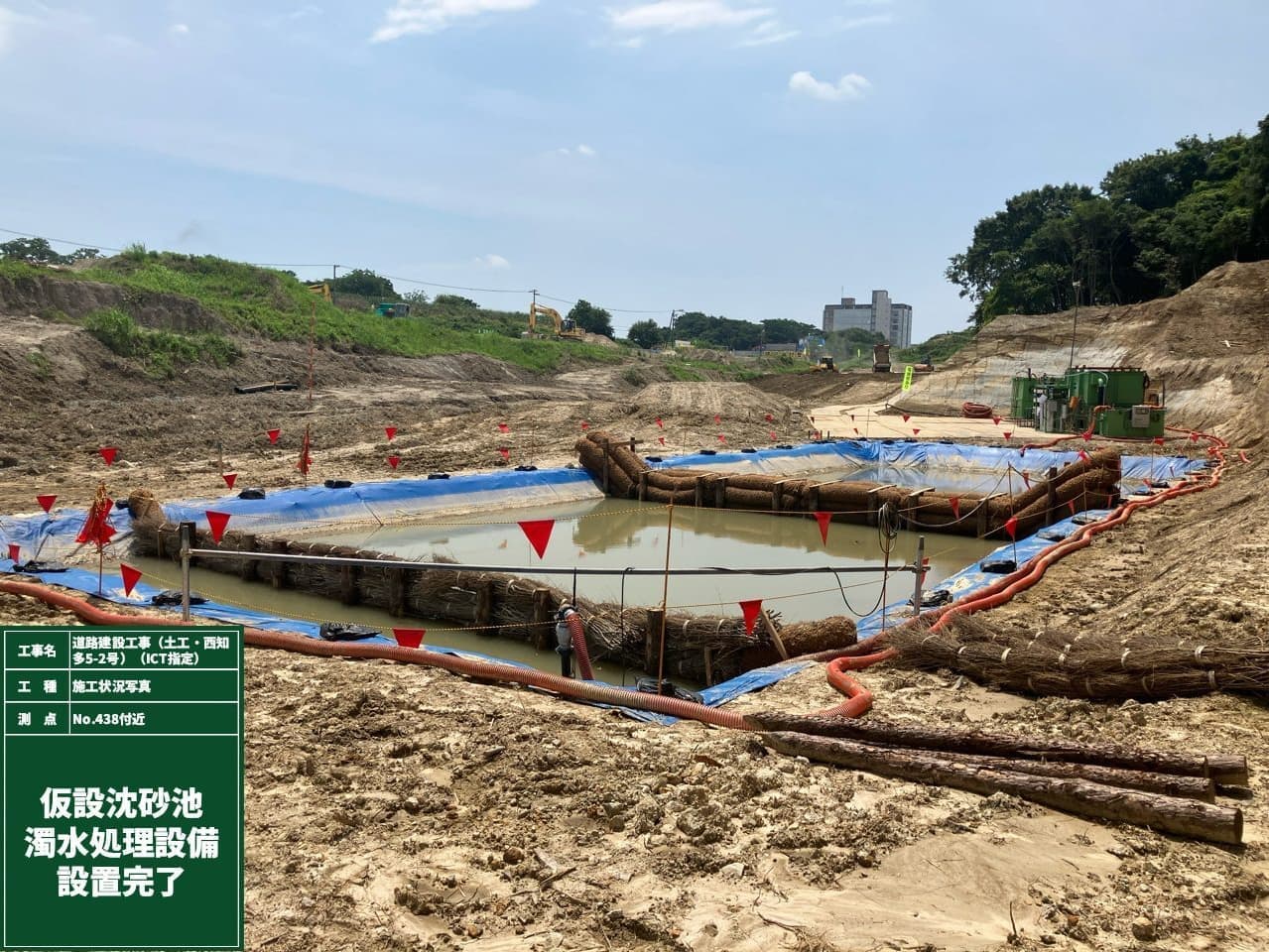

沈砂池、濁水処理設備設置

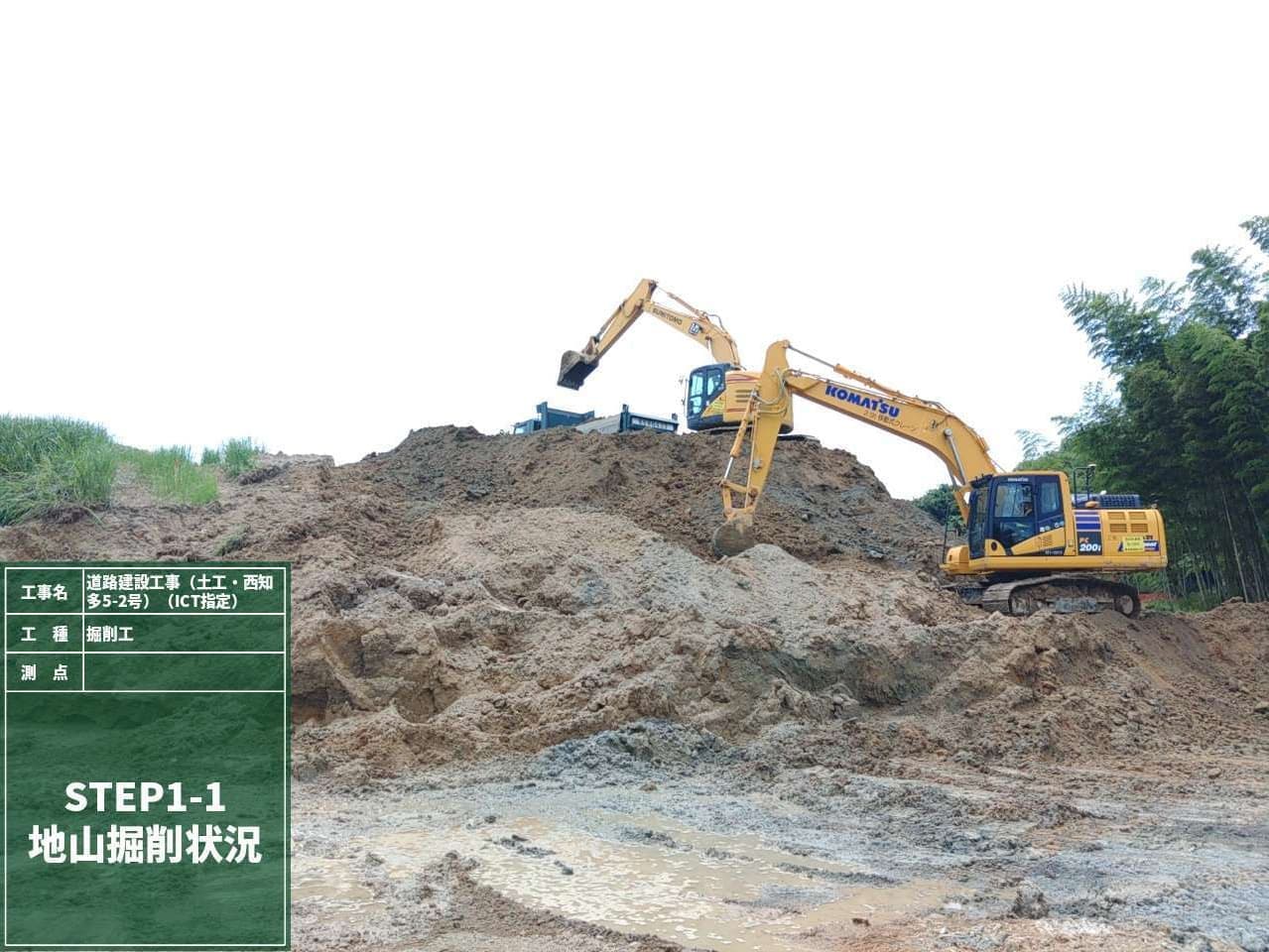

STEP1掘削工

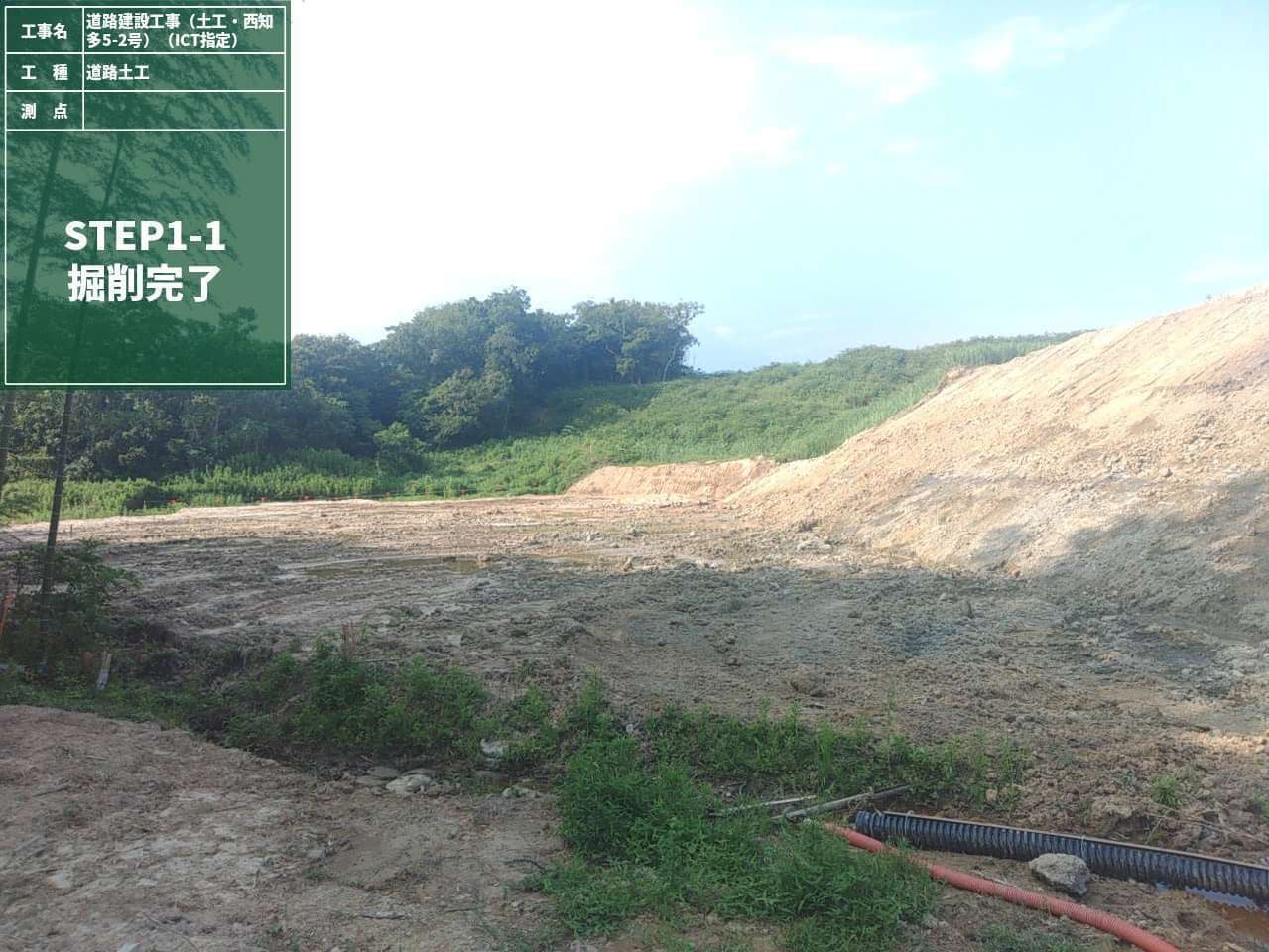

STEP1掘削完了

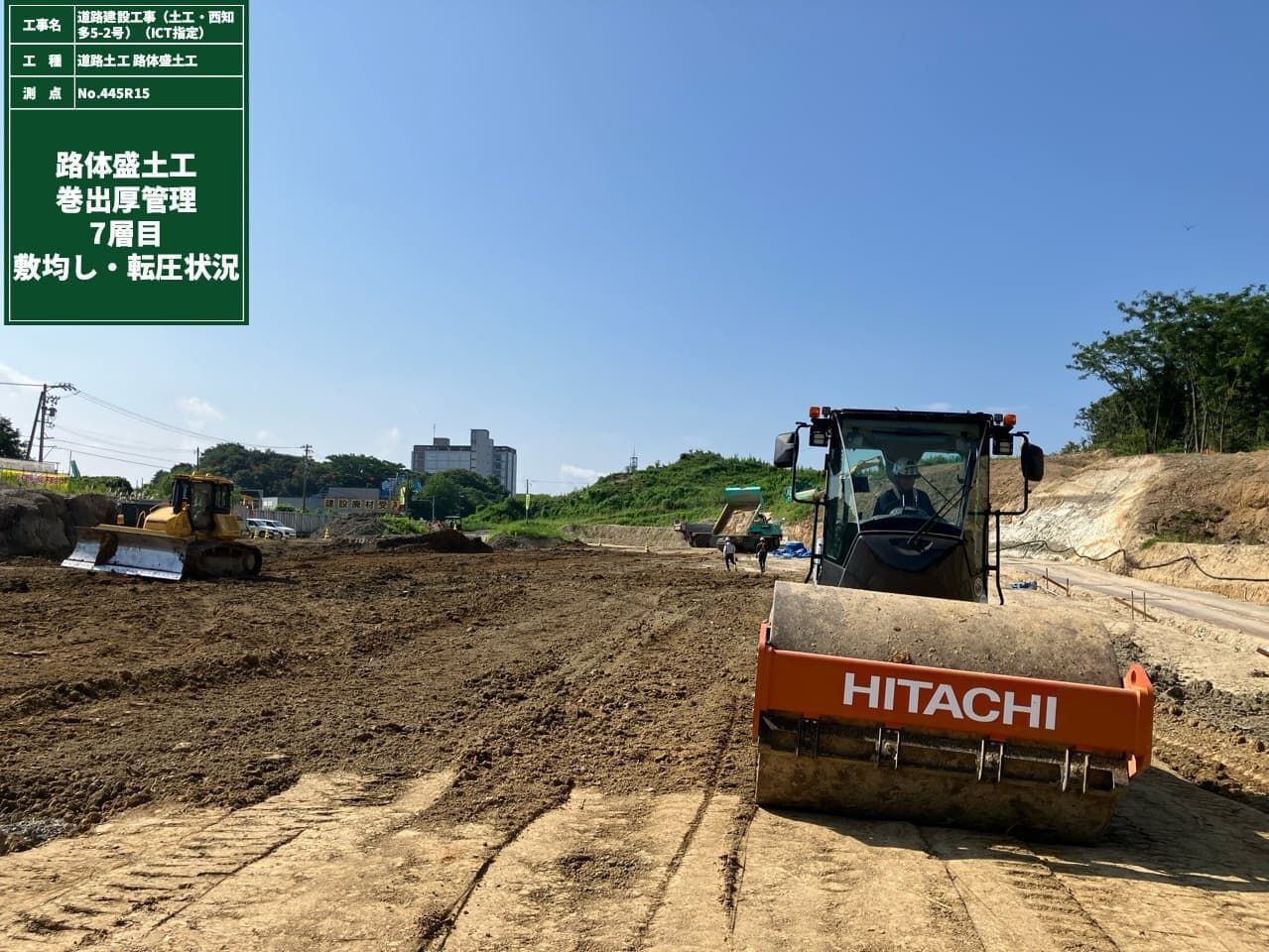

STEP2盛土工(敷均し、転圧)

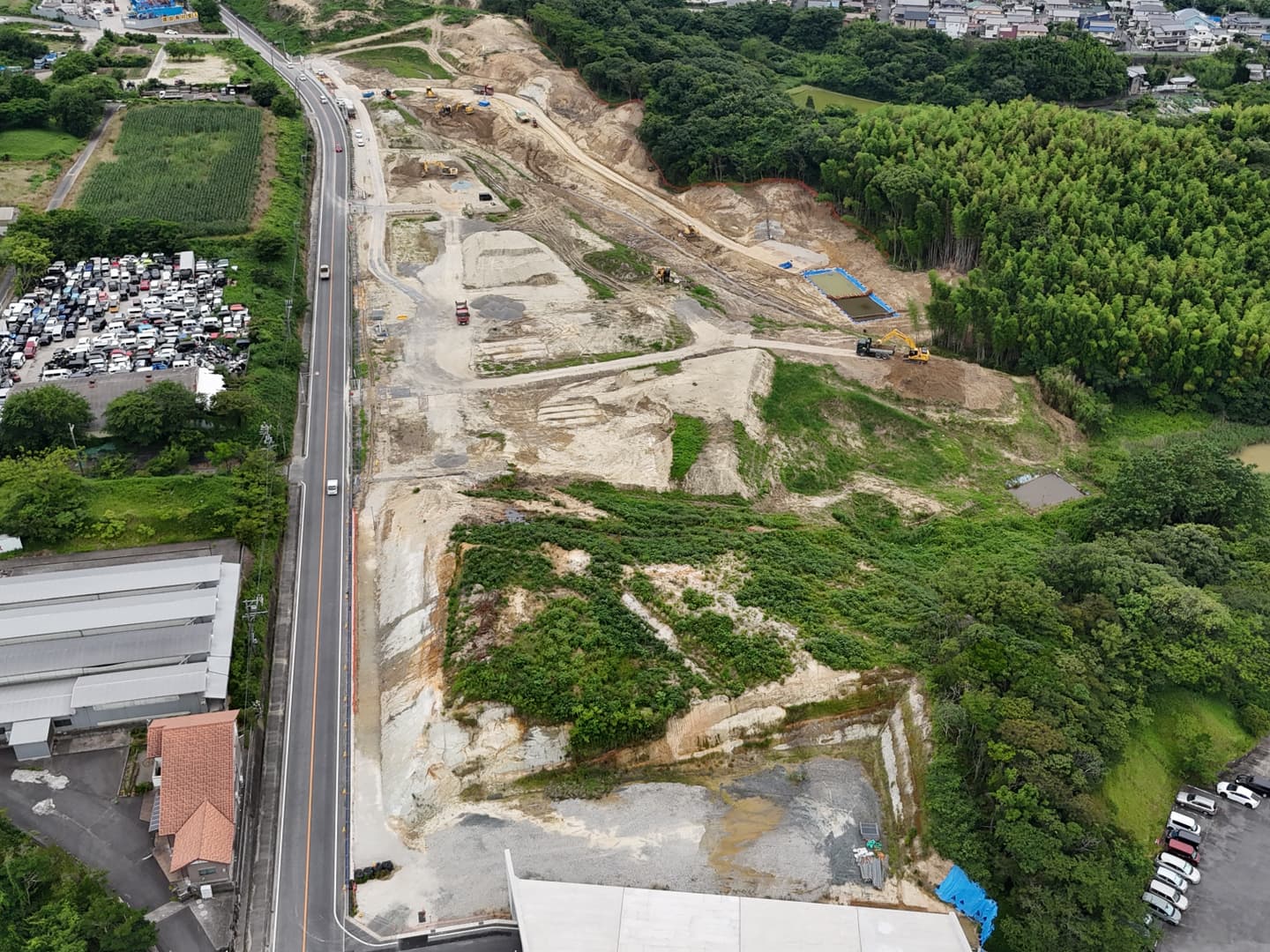

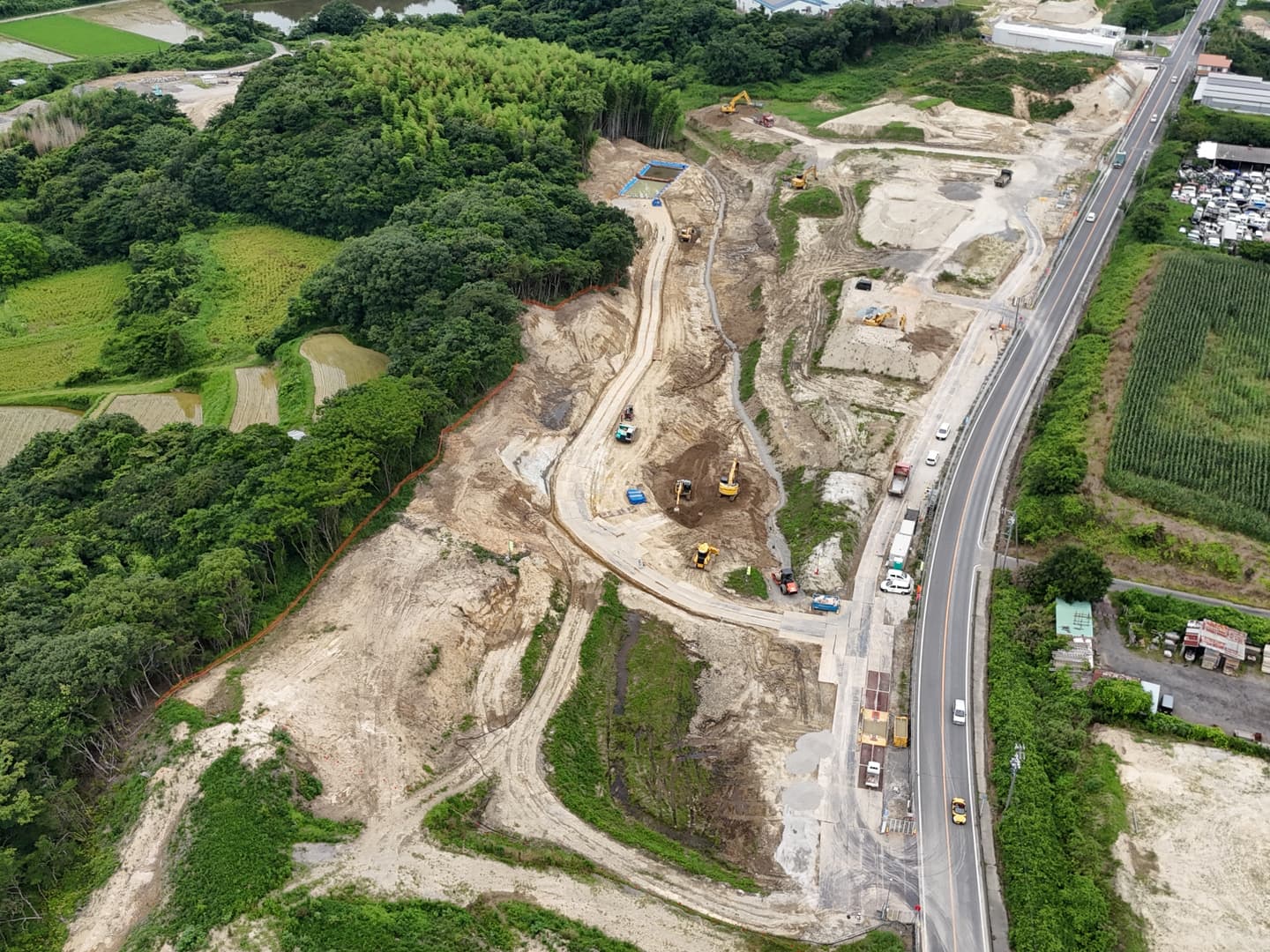

2024年6月
伐採・除根工、既設重力式擁壁取壊し、ICT土工

6月末(終点→起点)

6月末(始点→終点)

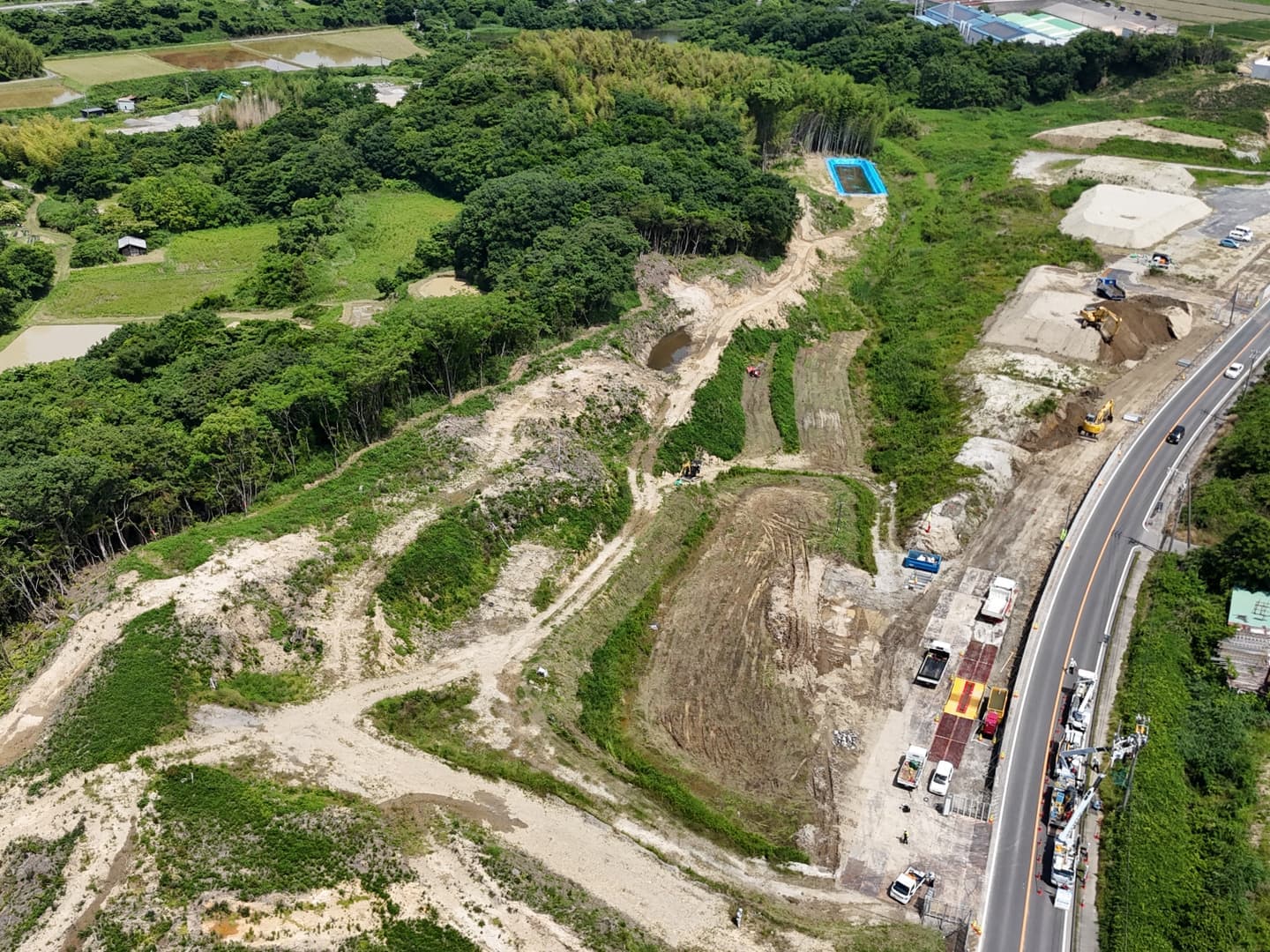

6月末(起点→終点)

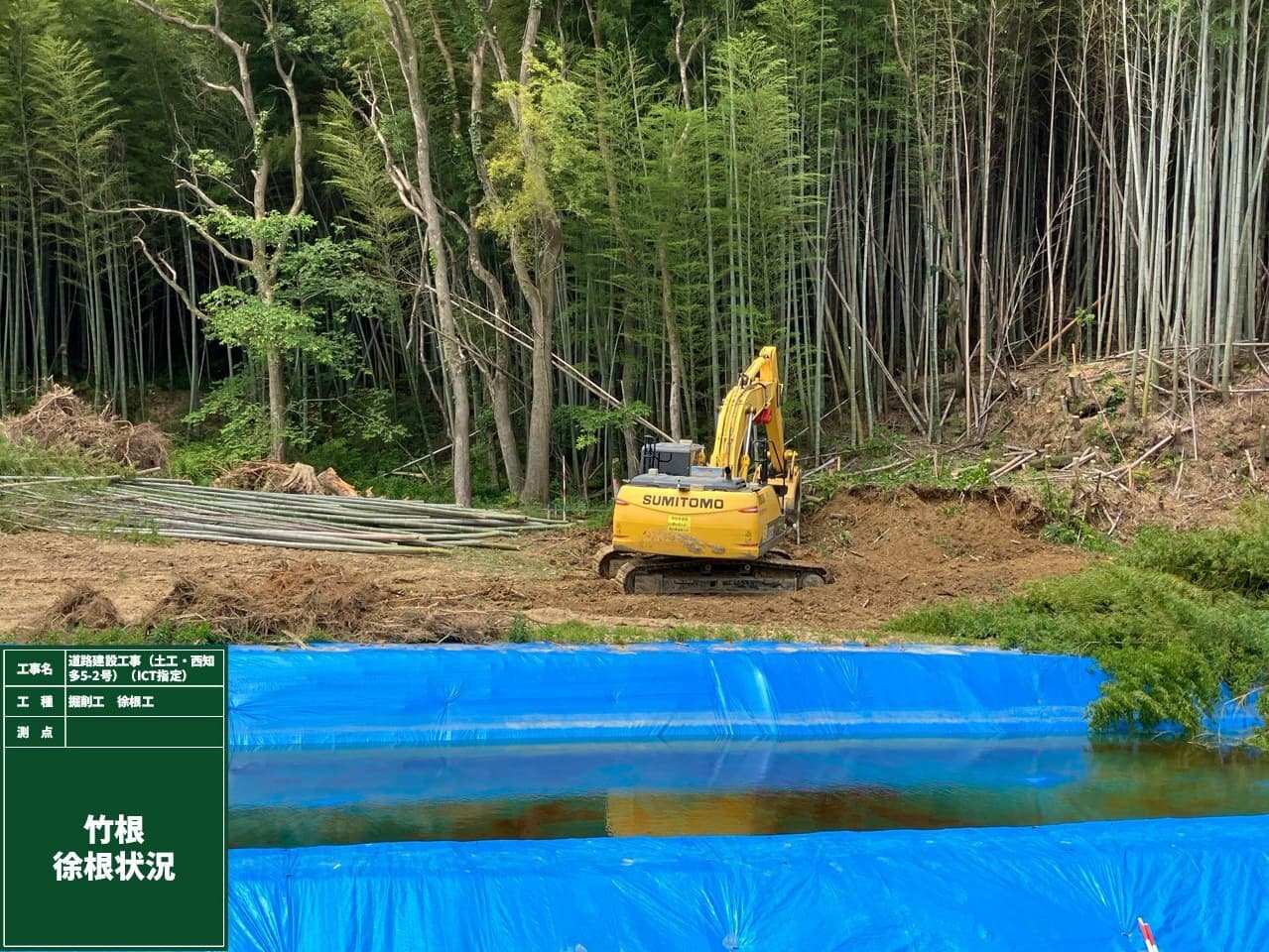

伐採

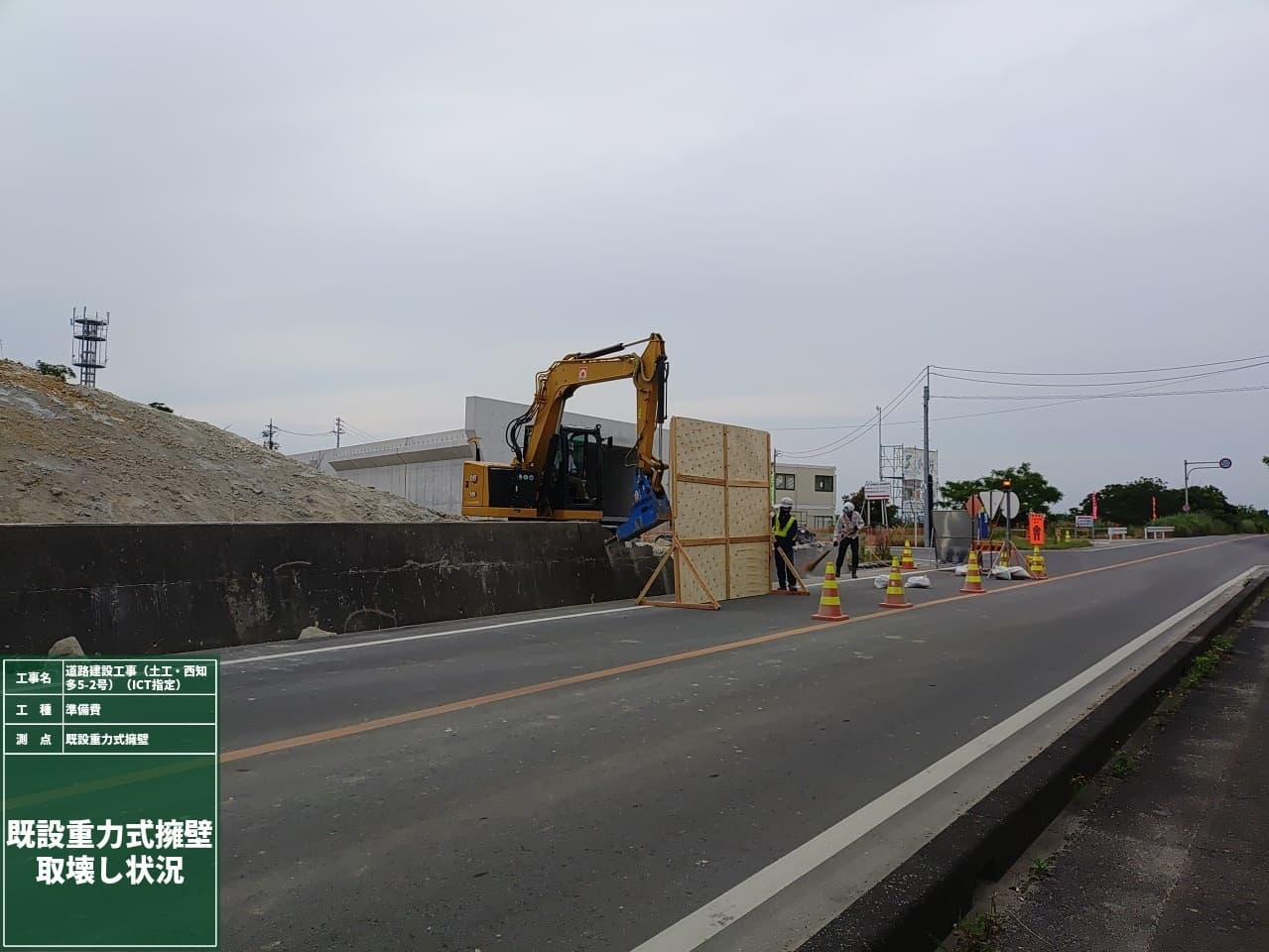

既設重力式擁壁取壊し

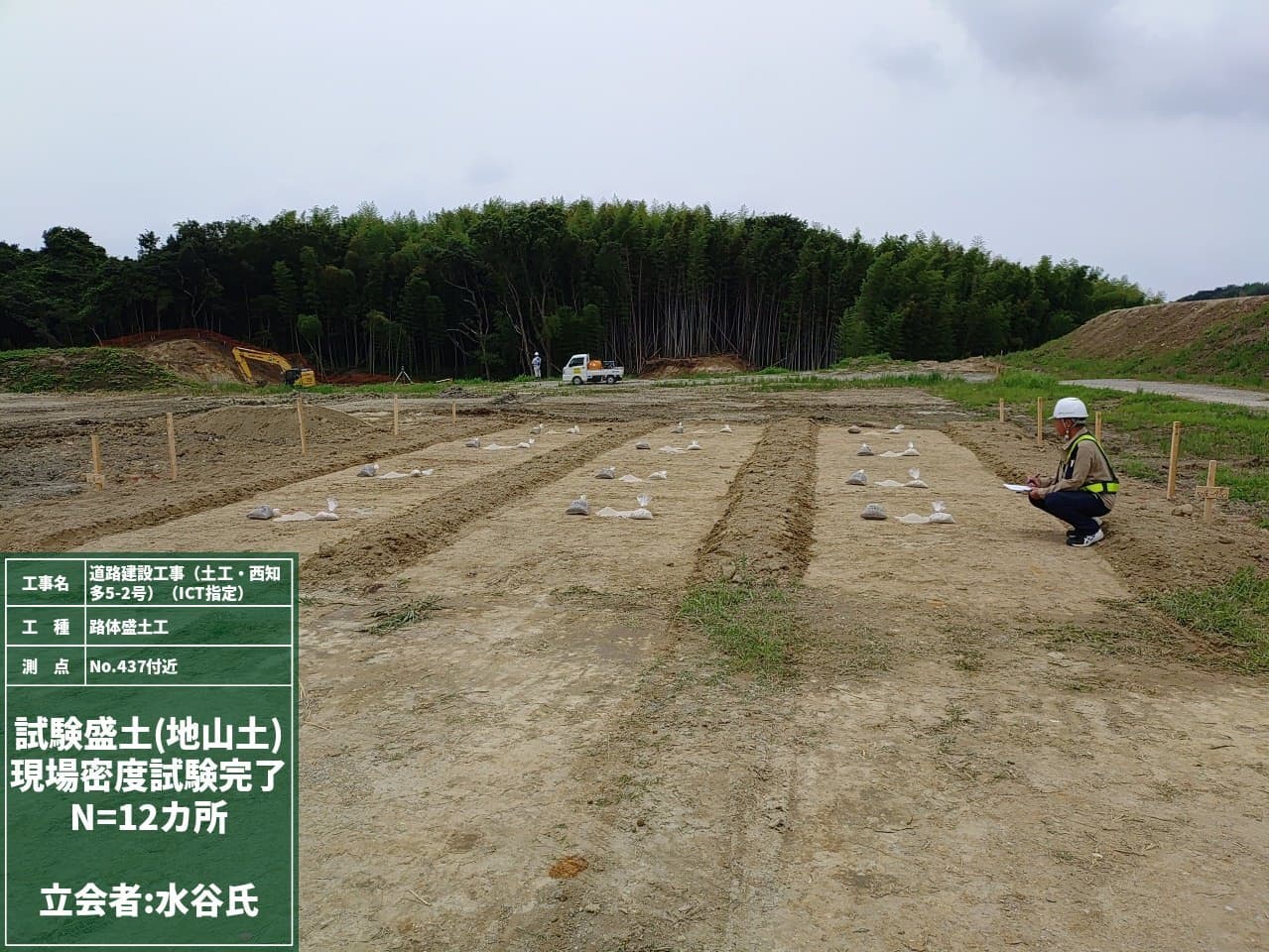

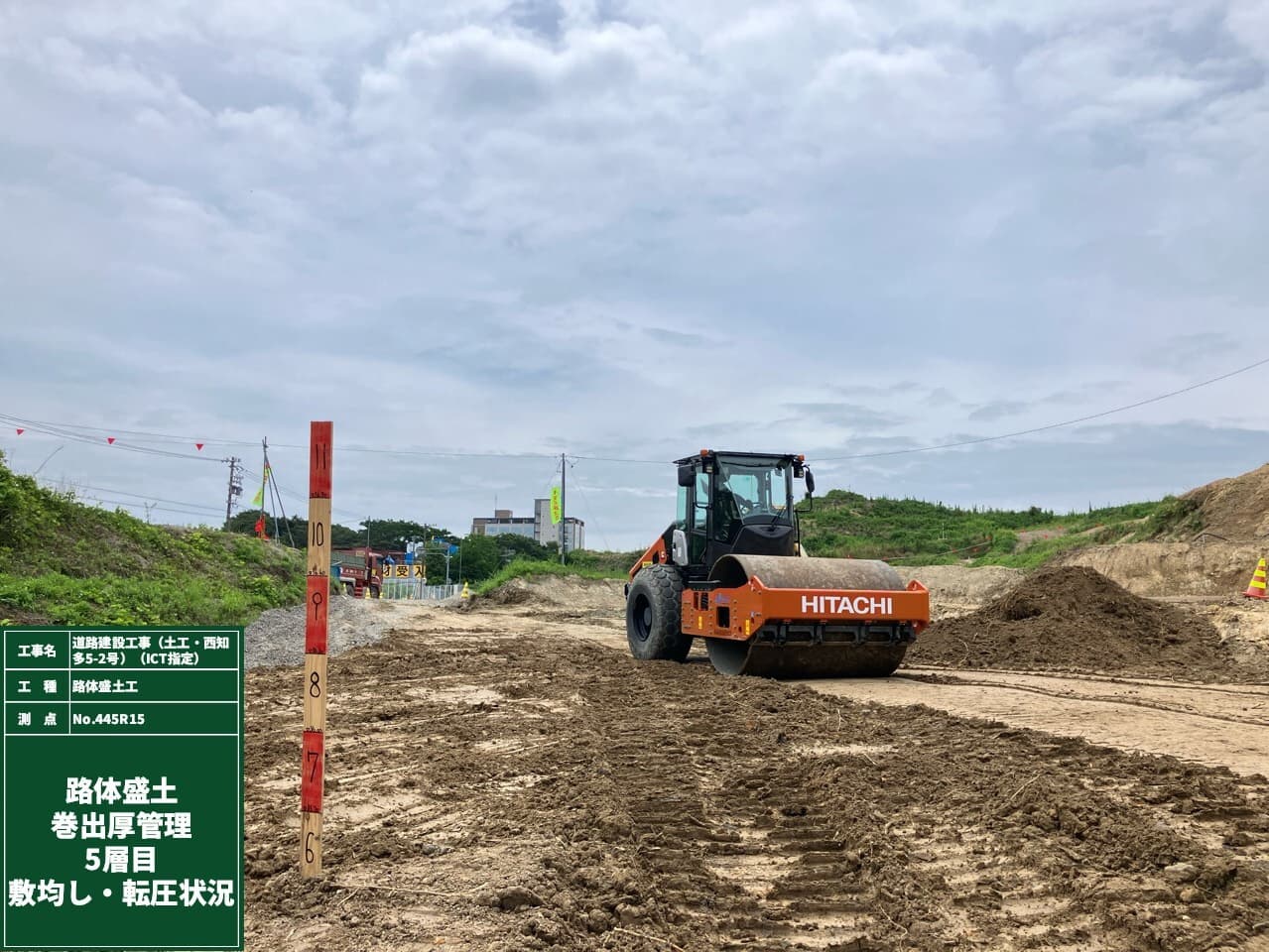

試験盛土

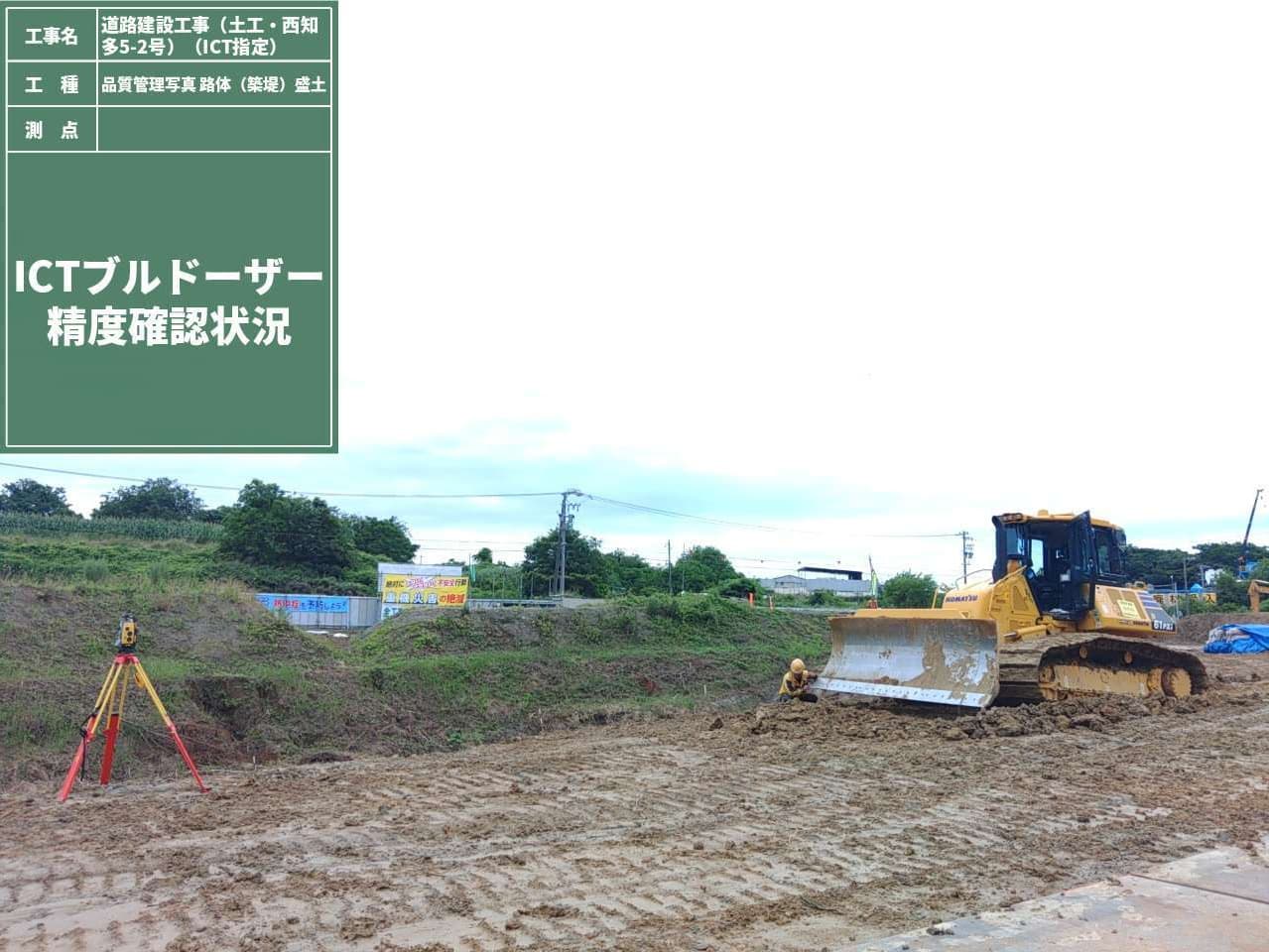

ICT重機設定

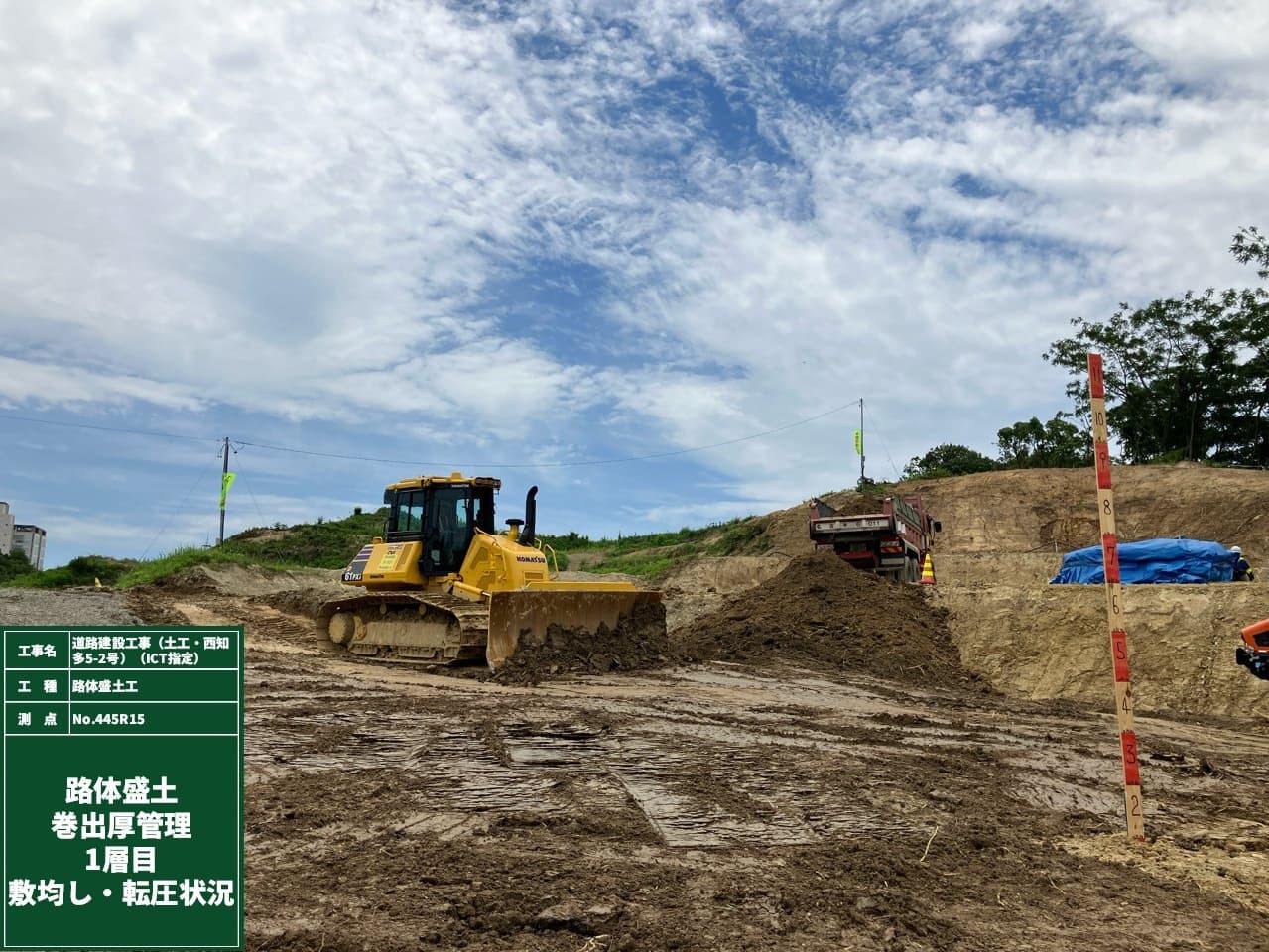

土工(盛土敷均し)

土工(盛土転圧)

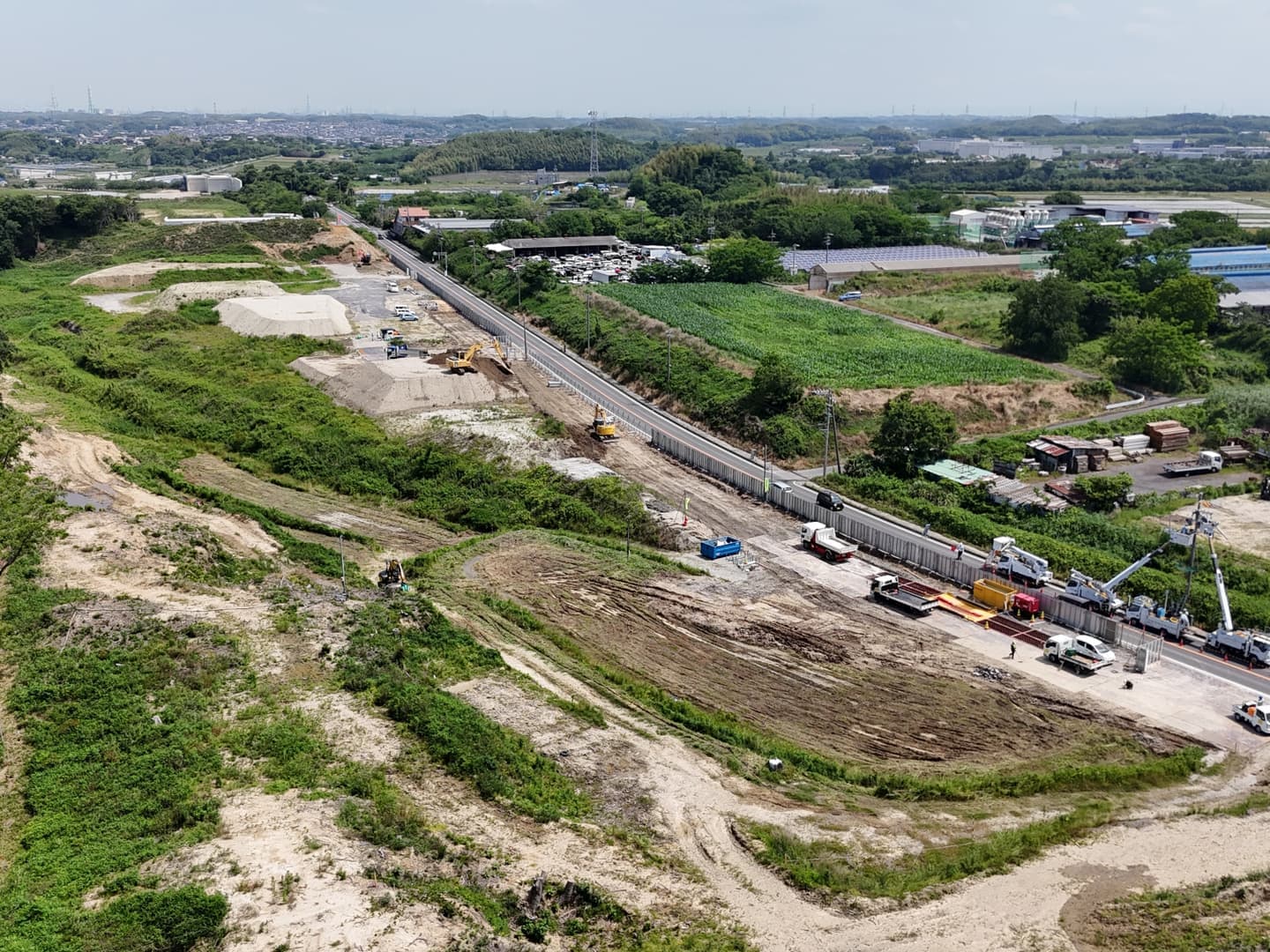

2024年5月

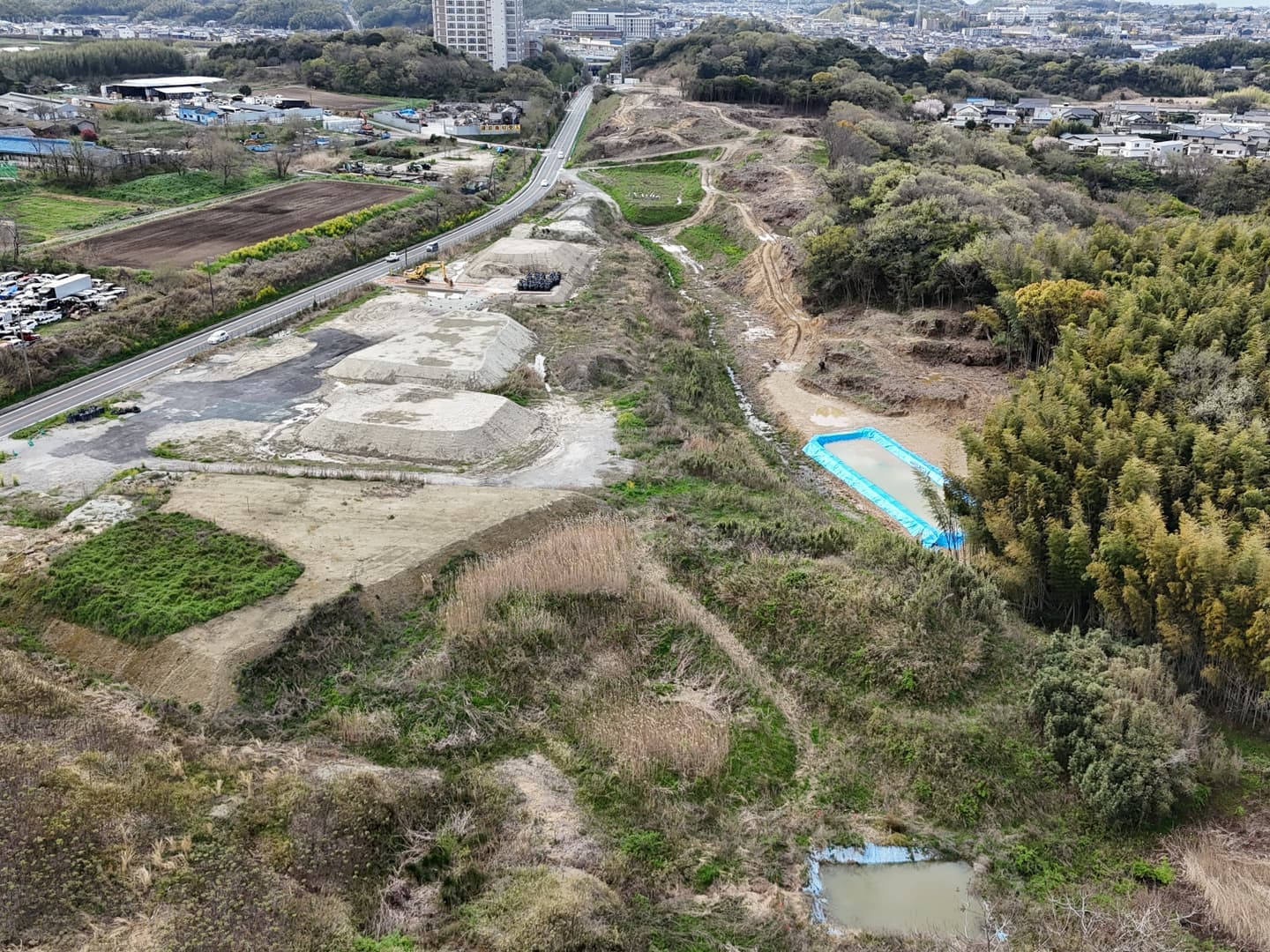

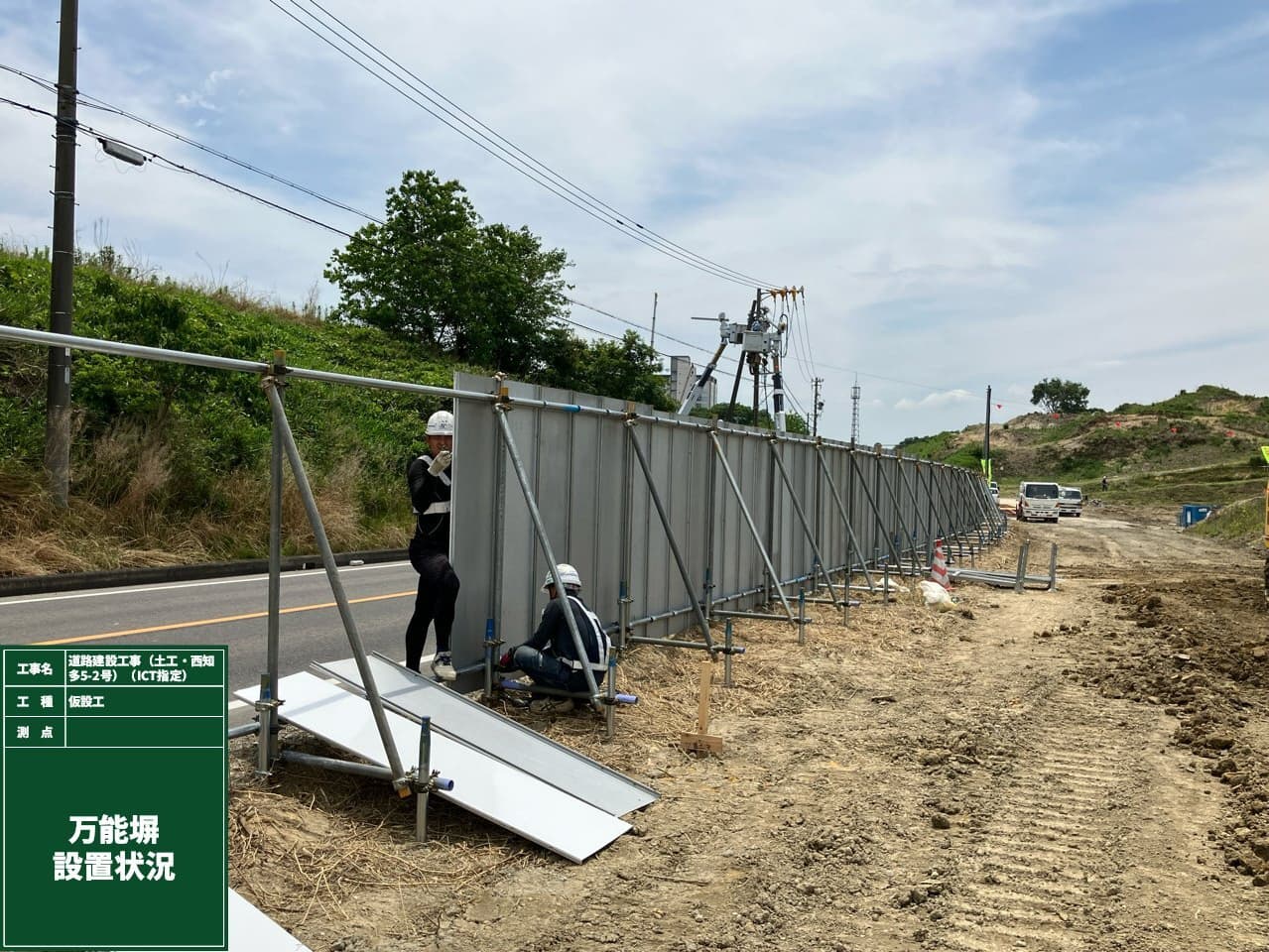

準備工 出入口整備、仮囲い、草刈り

5月末(始点→終点)

5月末(始点→終点)

5月末(終点→始点)

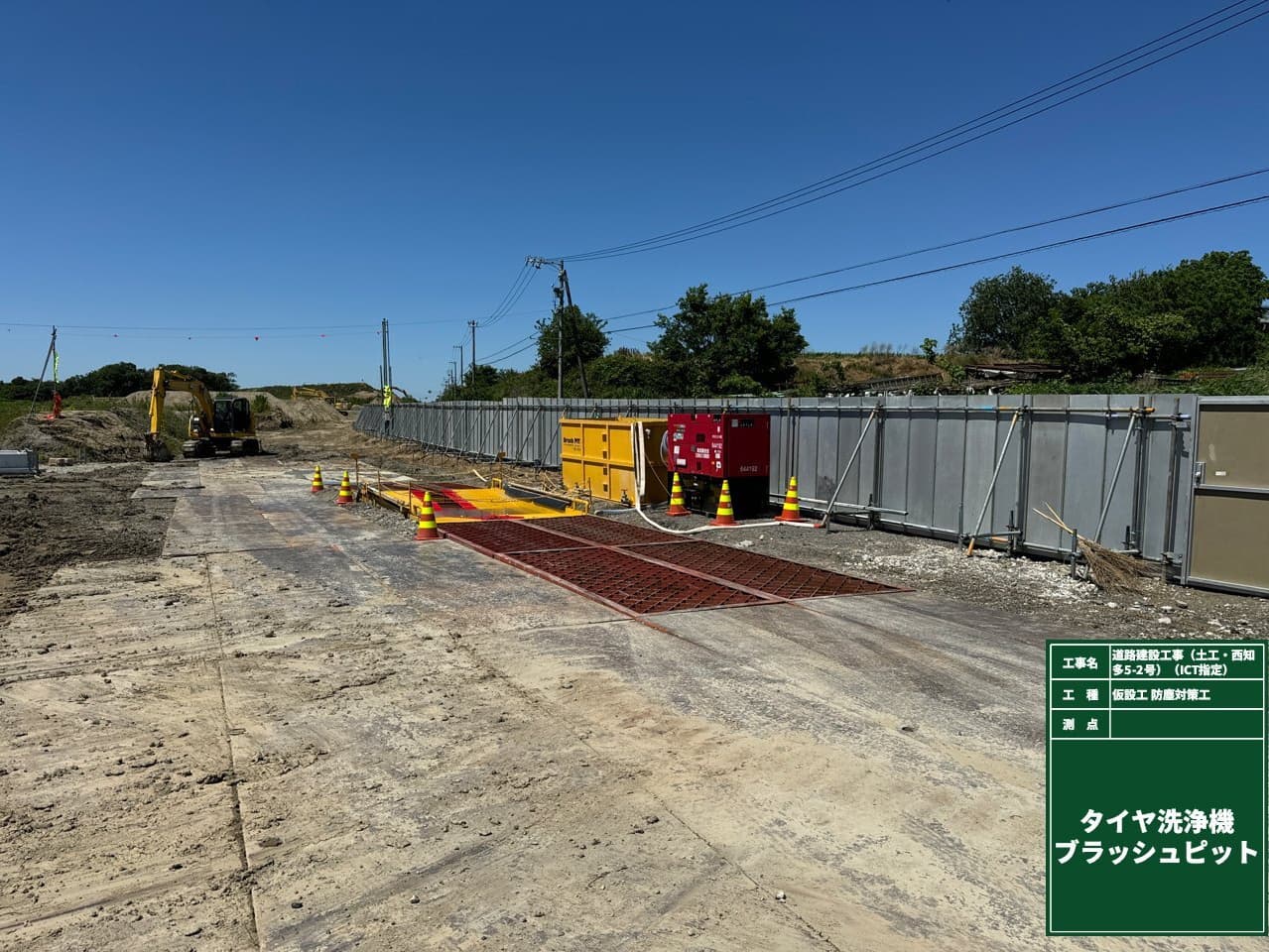

タイヤ洗浄機設置

仮囲い設置

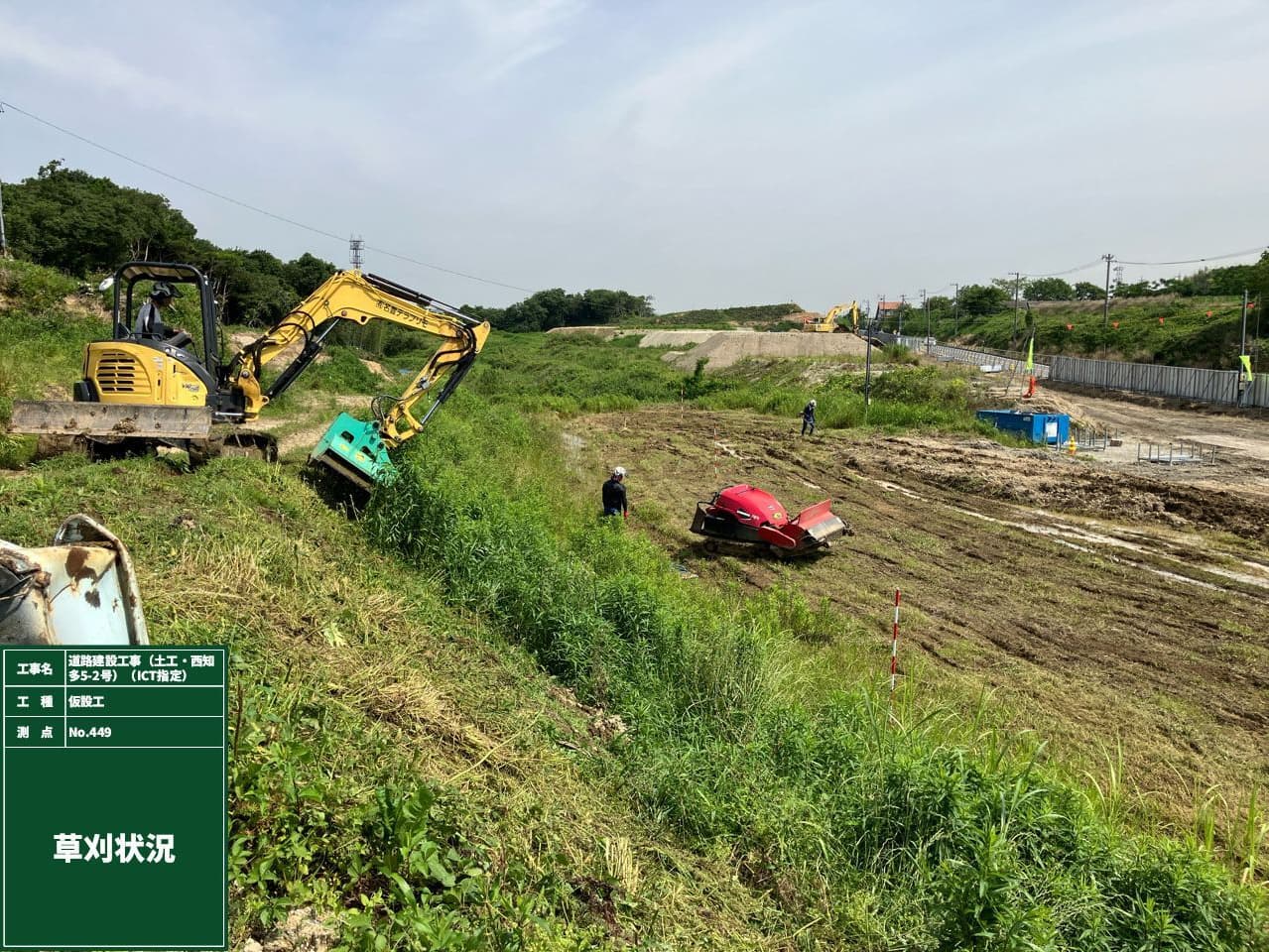

場内草刈り

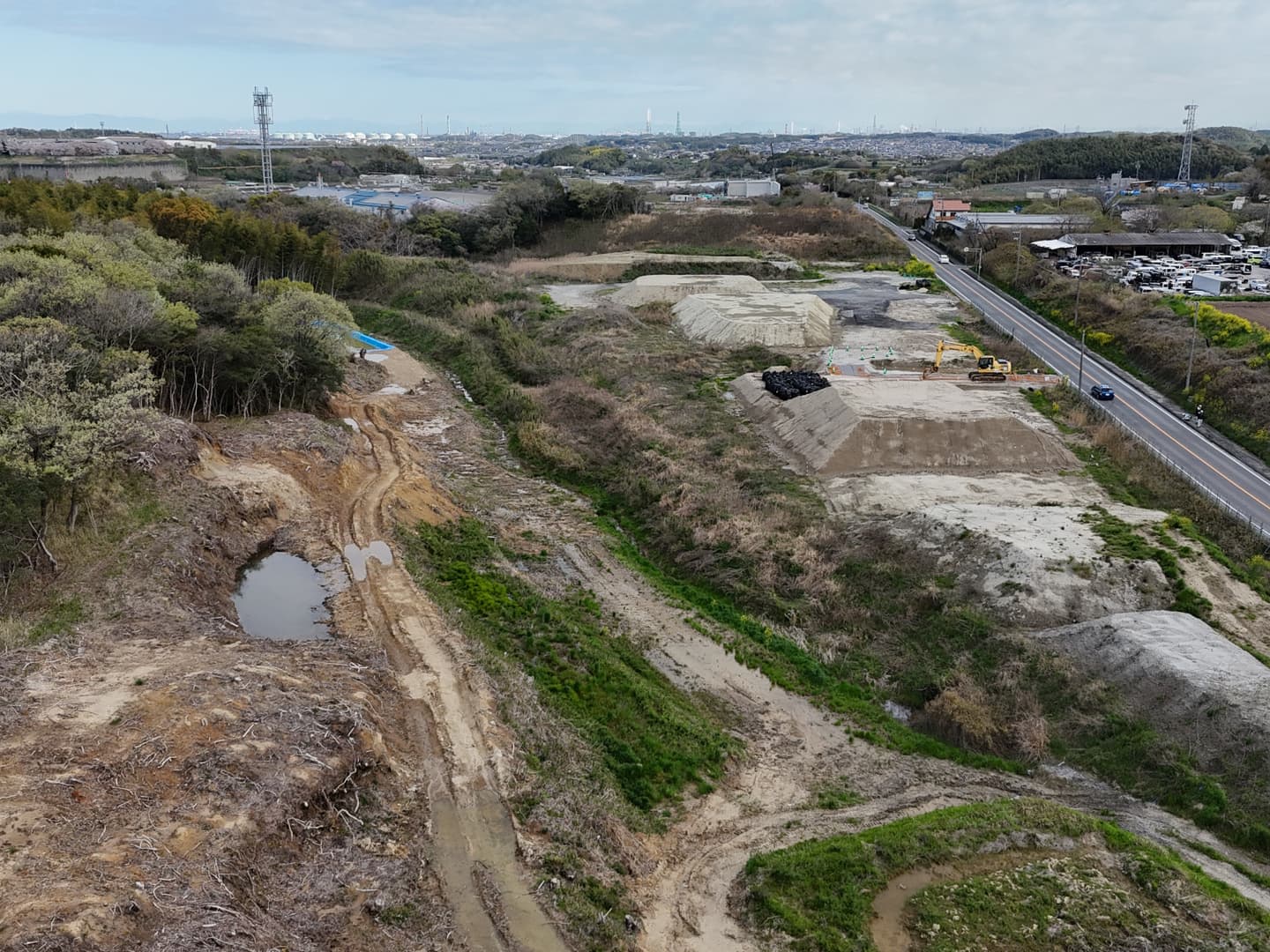

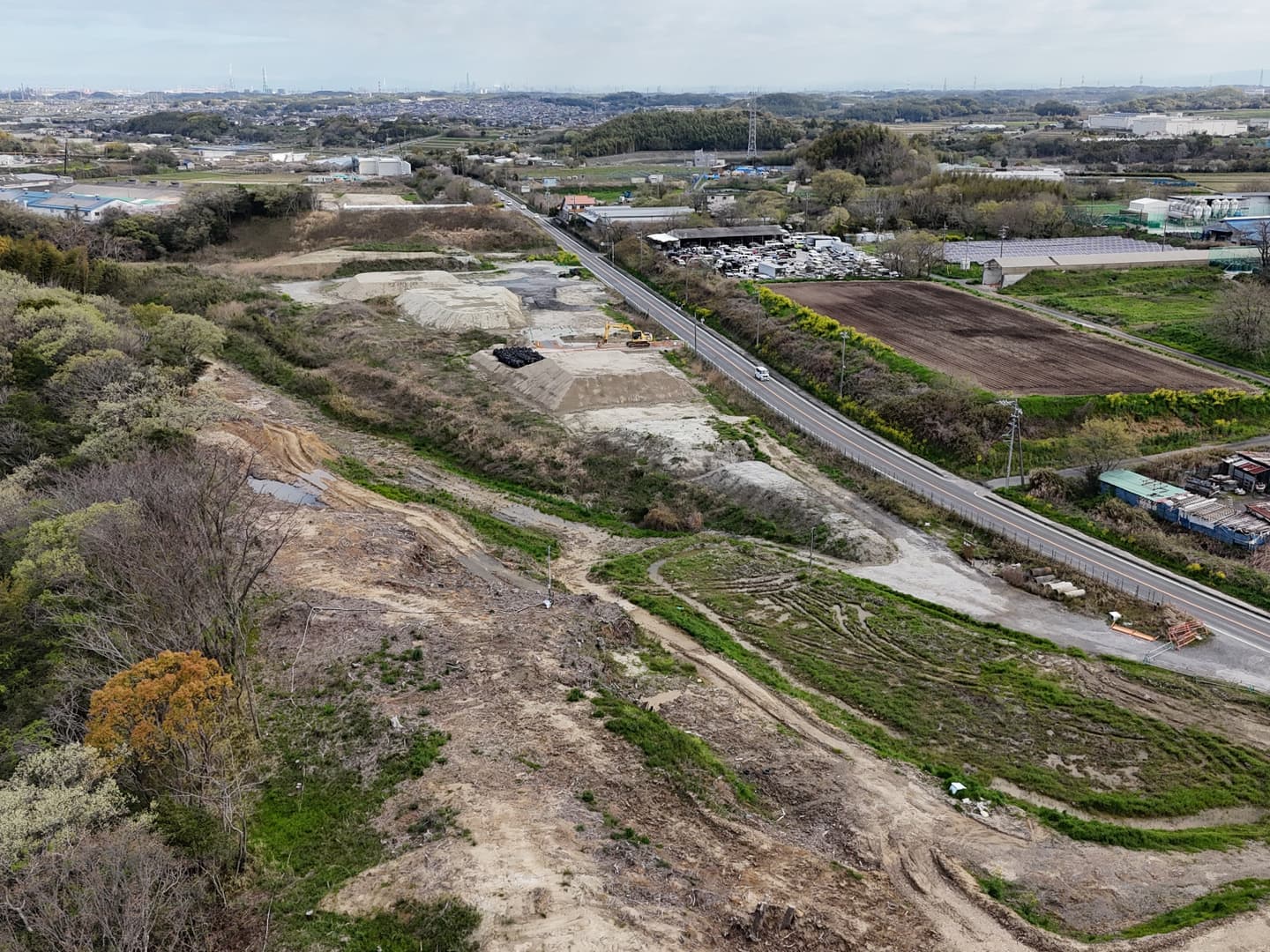

2024年4月

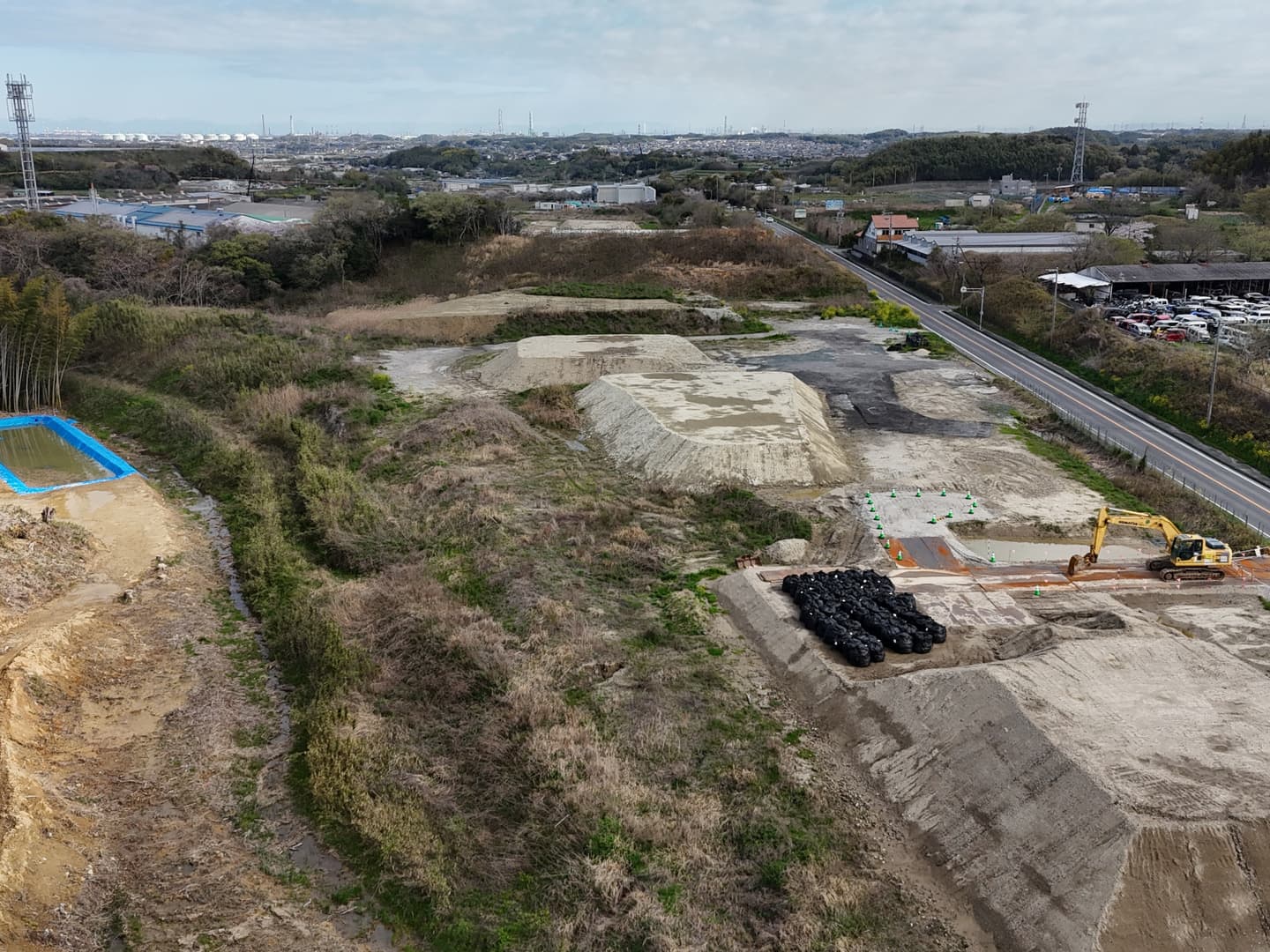

工事を始めます。
